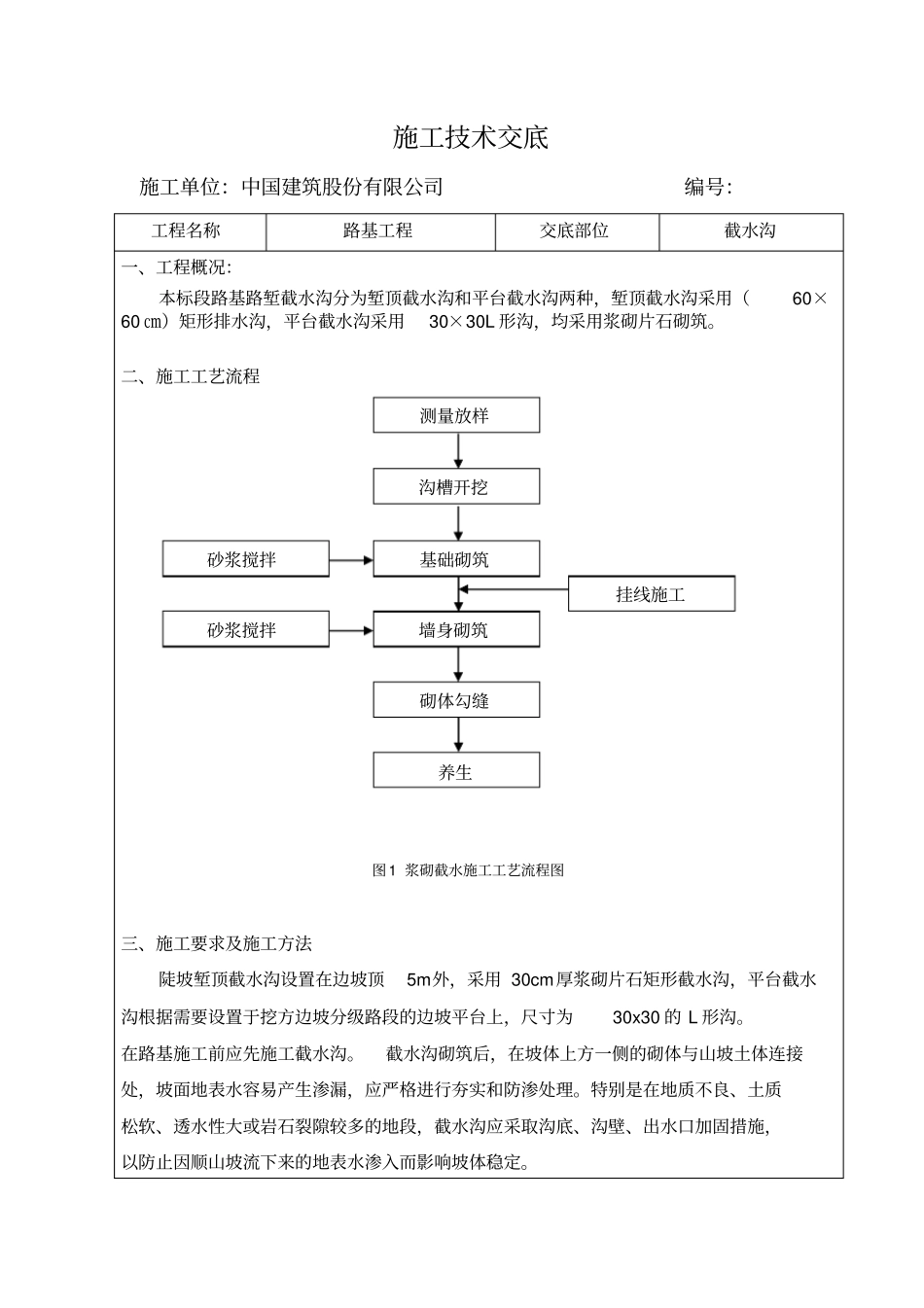

施工技术交底施工单位:中国建筑股份有限公司编号:工程名称路基工程交底部位截水沟一、工程概况:本标段路基路堑截水沟分为堑顶截水沟和平台截水沟两种,堑顶截水沟采用(60×60 ㎝)矩形排水沟,平台截水沟采用30×30L 形沟,均采用浆砌片石砌筑
二、施工工艺流程图1 浆砌截水施工工艺流程图三、施工要求及施工方法陡坡堑顶截水沟设置在边坡顶5m外,采用 30cm厚浆砌片石矩形截水沟,平台截水沟根据需要设置于挖方边坡分级路段的边坡平台上,尺寸为30x30 的 L 形沟
在路基施工前应先施工截水沟
截水沟砌筑后,在坡体上方一侧的砌体与山坡土体连接处,坡面地表水容易产生渗漏,应严格进行夯实和防渗处理
特别是在地质不良、土质松软、透水性大或岩石裂隙较多的地段,截水沟应采取沟底、沟壁、出水口加固措施,以防止因顺山坡流下来的地表水渗入而影响坡体稳定

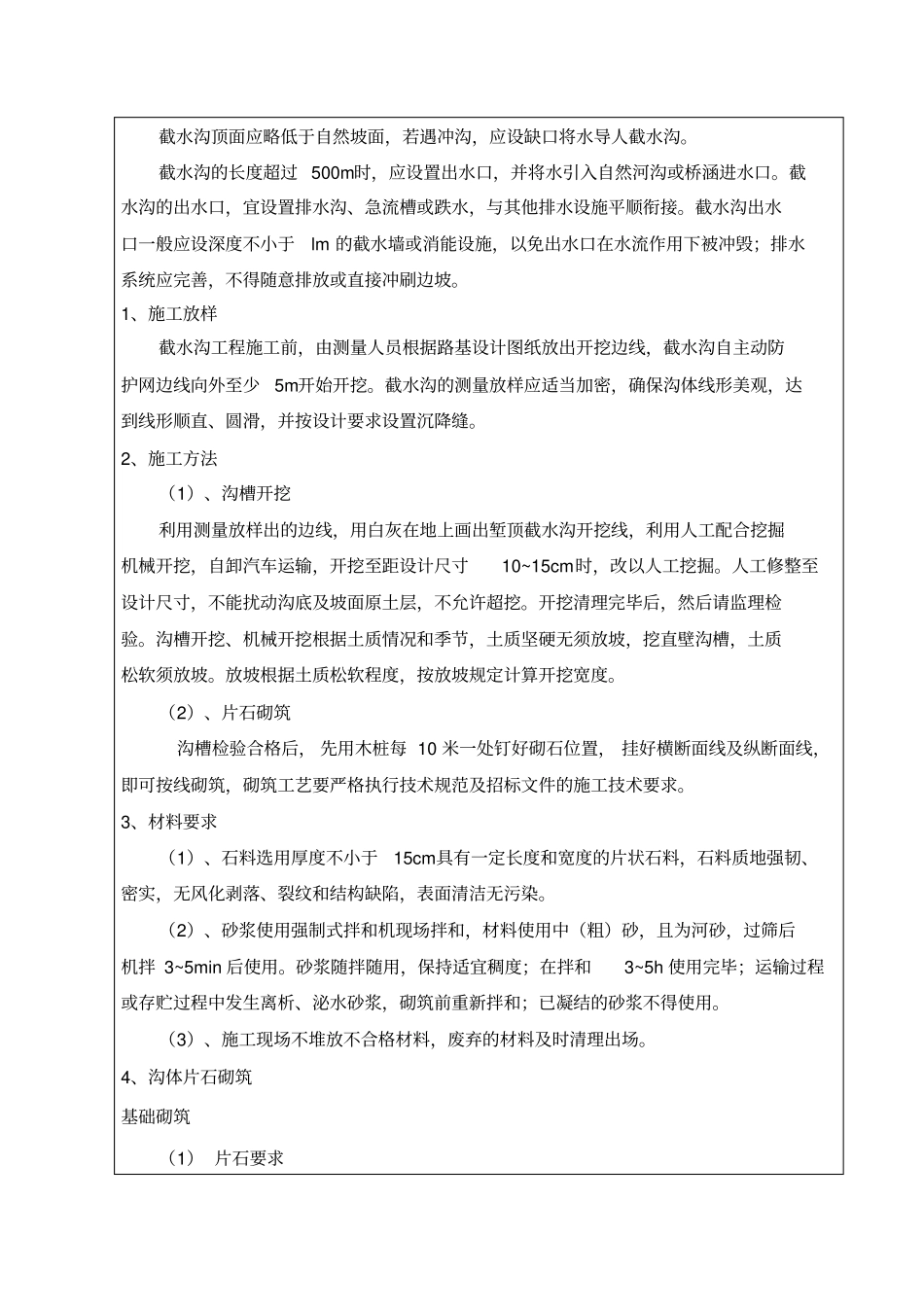

挂线施工砌体勾缝养生墙身砌筑测量放样沟槽开挖基础砌筑砂浆搅拌砂浆搅拌截水沟顶面应略低于自然坡面,若遇冲沟,应设缺口将水导人截水沟
截水沟的长度超过 500m时,应设置出水口,并将水引入自然河沟或桥涵进水口
截水沟的出水口,宜设置排水沟、急流槽或跌水,与其他排水设施平顺衔接
截水沟出水口一般应设深度不小于lm 的截水墙或消能设施,以免出水口在水流作用下被冲毁;排水系统应完善,不得随意排放或直接冲刷边坡
1、施工放样截水沟工程施工前,由测量人员根据路基设计图纸放出开挖边线,截水沟自主动防护网边线向外至少5m开始开挖
截水沟的测量放样应适当加密,确保沟体线形美观,达到线形顺直、圆滑,并按设计要求设置沉降缝

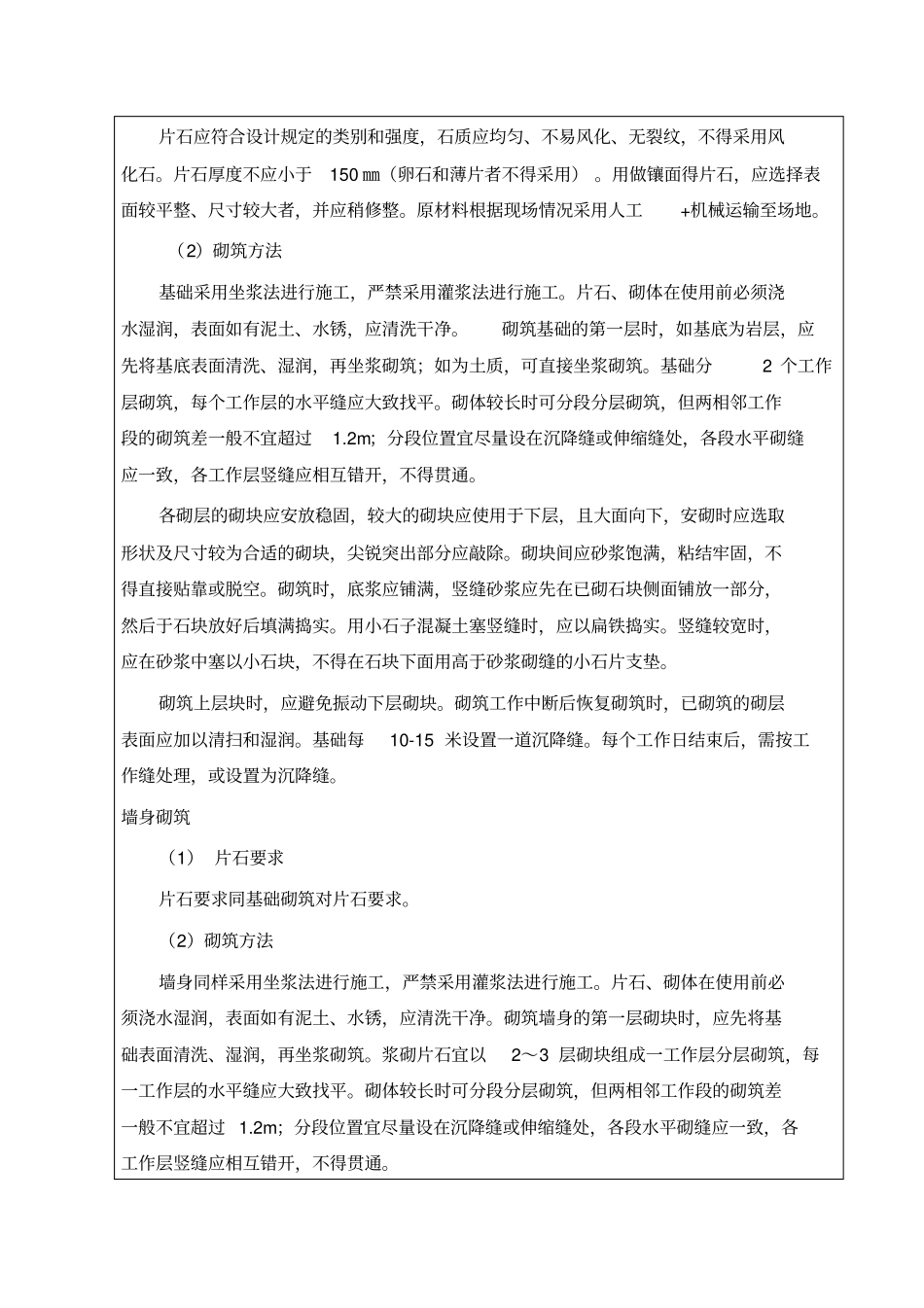

2、施工方法(1)、沟槽开挖利用测量放样出的边线,用白灰在地上画出堑顶截水沟开挖线,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
开挖清理完毕后,然后请
