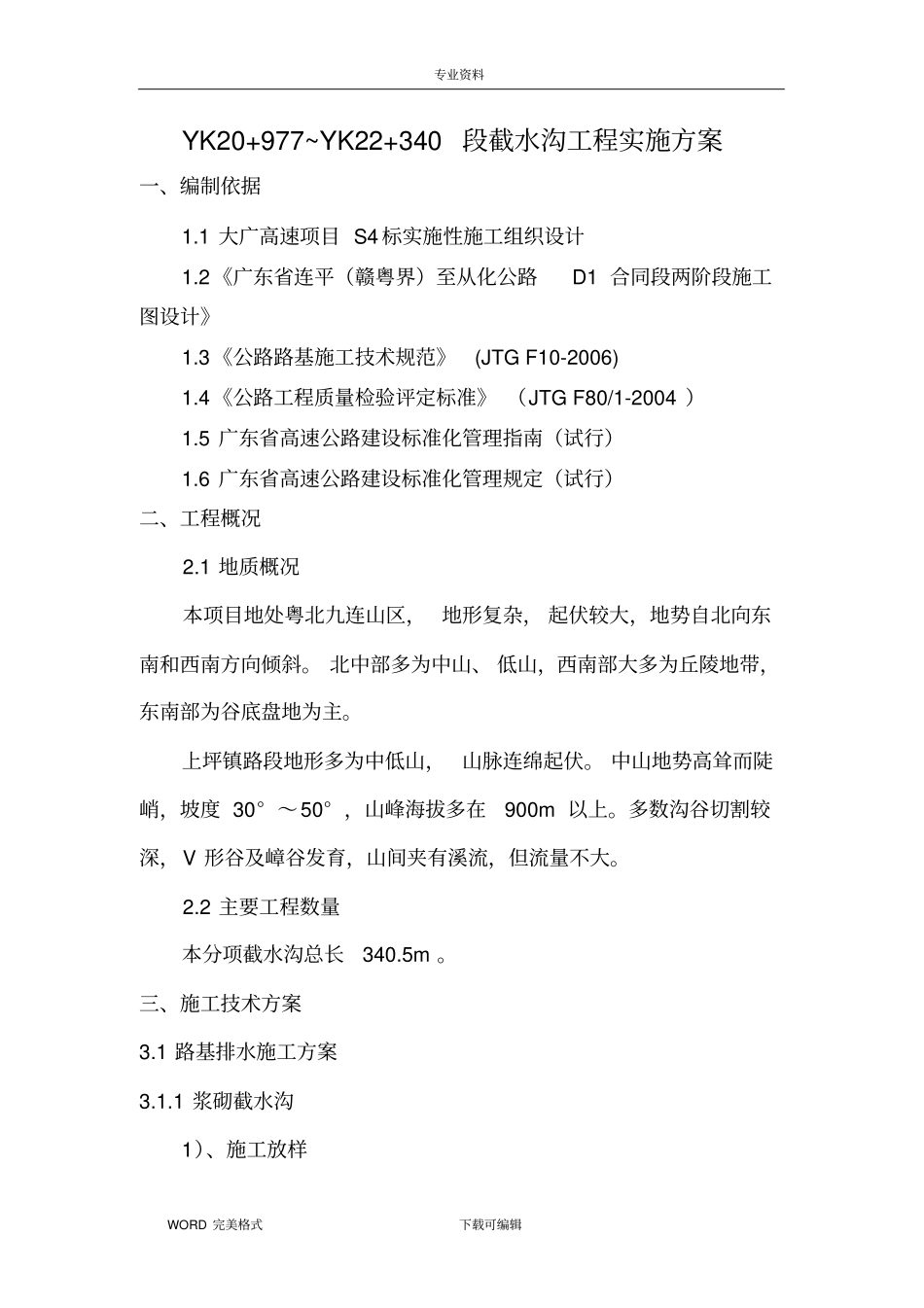

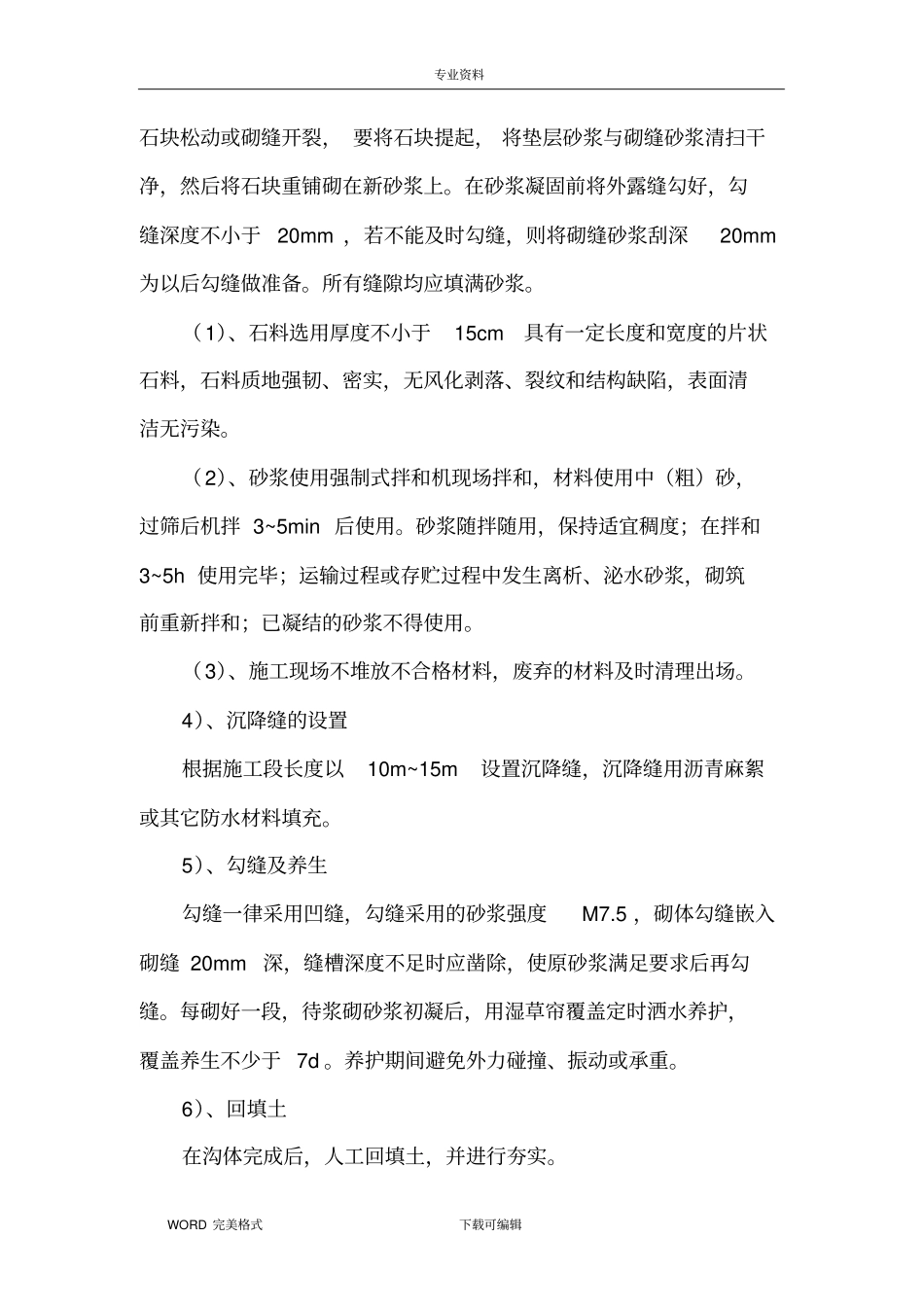

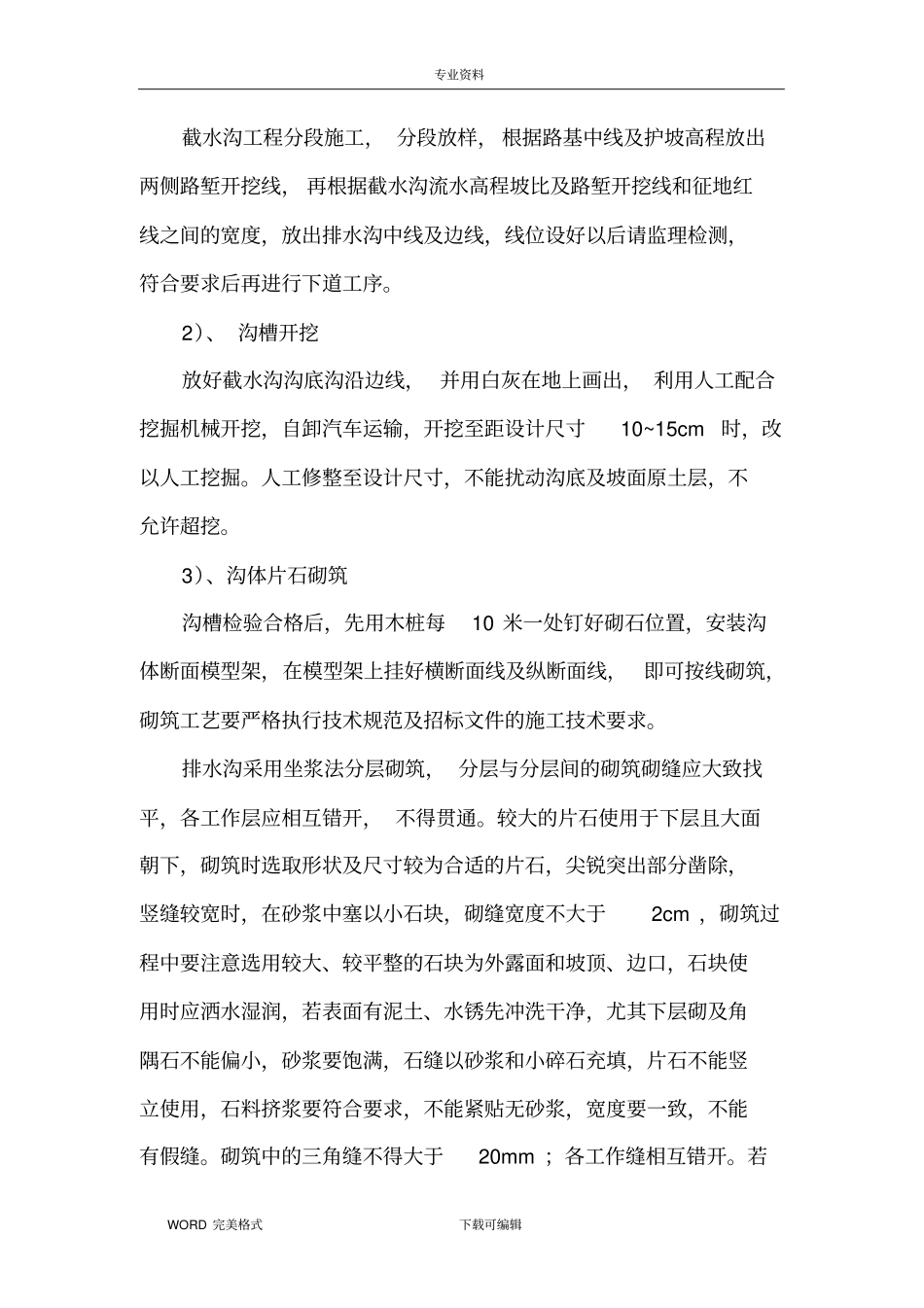

专业资料WORD 完美格式下载可编辑YK20+977~YK22+340 段截水沟工程实施方案一、编制依据1.1 大广高速项目 S4 标实施性施工组织设计1.2《广东省连平(赣粤界)至从化公路D1 合同段两阶段施工图设计》1.3《公路路基施工技术规范》(JTG F10-2006) 1.4《公路工程质量检验评定标准》 (JTG F80/1-2004 )1.5 广东省高速公路建设标准化管理指南(试行)1.6 广东省高速公路建设标准化管理规定(试行)二、工程概况2.1 地质概况本项目地处粤北九连山区, 地形复杂, 起伏较大,地势自北向东南和西南方向倾斜。 北中部多为中山、 低山,西南部大多为丘陵地带,东南部为谷底盘地为主。上坪镇路段地形多为中低山,山脉连绵起伏。 中山地势高耸而陡峭,坡度 30° ~50° ,山峰海拔多在900m 以上。多数沟谷切割较深,V 形谷及嶂谷发育,山间夹有溪流,但流量不大。2.2 主要工程数量本分项截水沟总长340.5m 。三、施工技术方案3.1 路基排水施工方案3.1.1 浆砌截水沟1)、施工放样专业资料WORD 完美格式下载可编辑截水沟工程分段施工, 分段放样, 根据路基中线及护坡高程放出两侧路堑开挖线, 再根据截水沟流水高程坡比及路堑开挖线和征地红线之间的宽度,放出排水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。2)、 沟槽开挖放好截水沟沟底沟沿边线, 并用白灰在地上画出, 利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。3)、沟体片石砌筑沟槽检验合格后,先用木桩每10 米一处钉好砌石位置,安装沟体断面模型架,在模型架上挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。排水沟采用坐浆法分层砌筑, 分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开, 不得贯通。较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分凿除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm ,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。砌筑中的三角缝不得大于20mm ;各工作缝相互错开。若...
