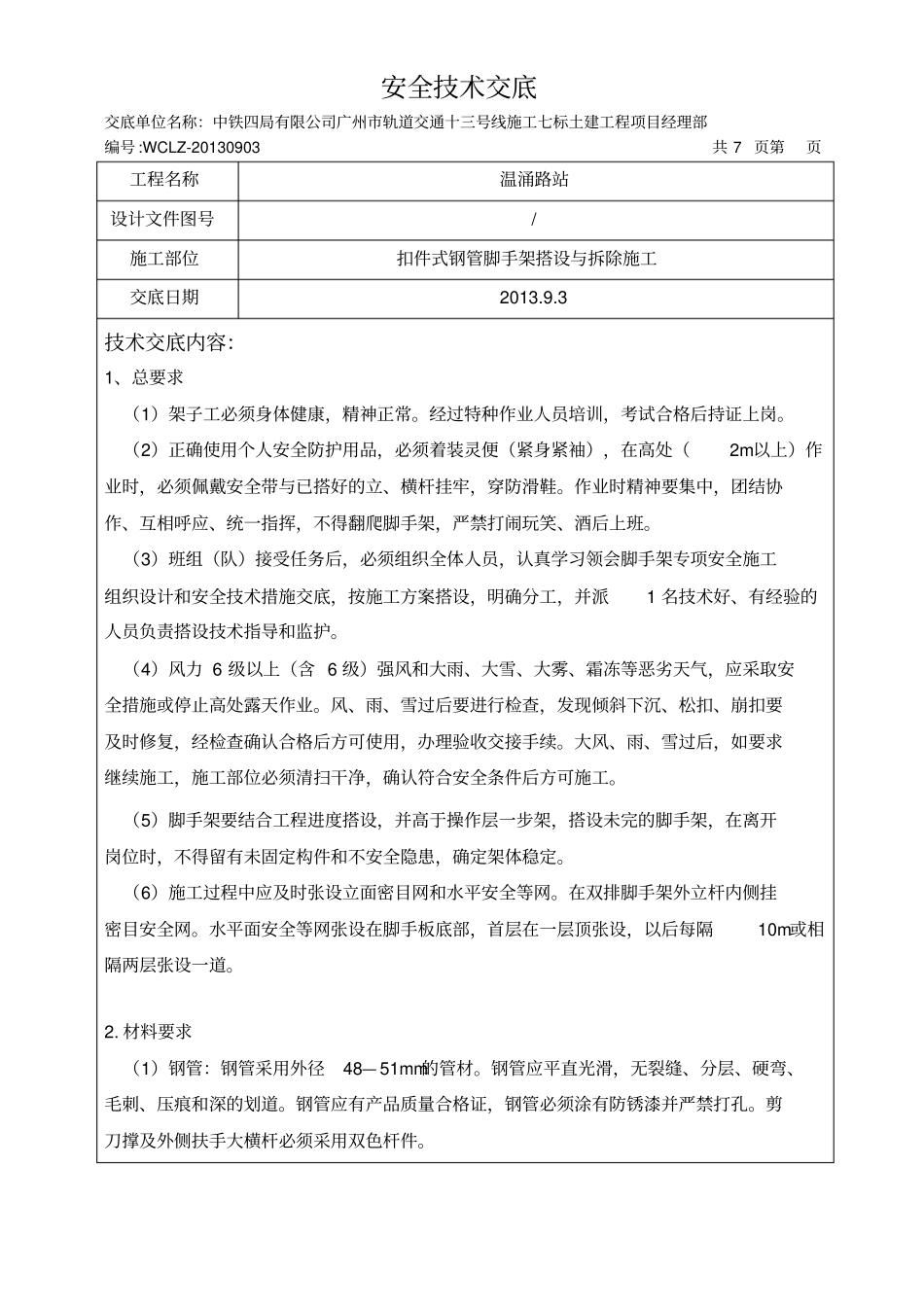

安全技术交底交底单位名称:中铁四局有限公司广州市轨道交通十三号线施工七标土建工程项目经理部编号 :WCLZ-20130903 共 7 页第页工程名称温涌路站设计文件图号/ 施工部位扣件式钢管脚手架搭设与拆除施工交底日期2013
3 技术交底内容:1、总要求(1)架子工必须身体健康,精神正常
经过特种作业人员培训,考试合格后持证上岗
(2)正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋
作业时精神要集中,团结协作、互相呼应、统一指挥,不得翻爬脚手架,严禁打闹玩笑、酒后上班
(3)班组(队)接受任务后,必须组织全体人员,认真学习领会脚手架专项安全施工组织设计和安全技术措施交底,按施工方案搭设,明确分工,并派1 名技术好、有经验的人员负责搭设技术指导和监护
(4)风力 6 级以上(含 6 级)强风和大雨、大雪、大雾、霜冻等恶劣天气,应采取安全措施或停止高处露天作业
风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,经检查确认合格后方可使用,办理验收交接手续
大风、雨、雪过后,如要求继续施工,施工部位必须清扫干净,确认符合安全条件后方可施工
(5)脚手架要结合工程进度搭设,并高于操作层一步架,搭设未完的脚手架,在离开岗位时,不得留有未固定构件和不安全隐患,确定架体稳定
(6)施工过程中应及时张设立面密目网和水平安全等网
在双排脚手架外立杆内侧挂密目安全网
水平面安全等网张设在脚手板底部,首层在一层顶张设,以后每隔10m或相隔两层张设一道

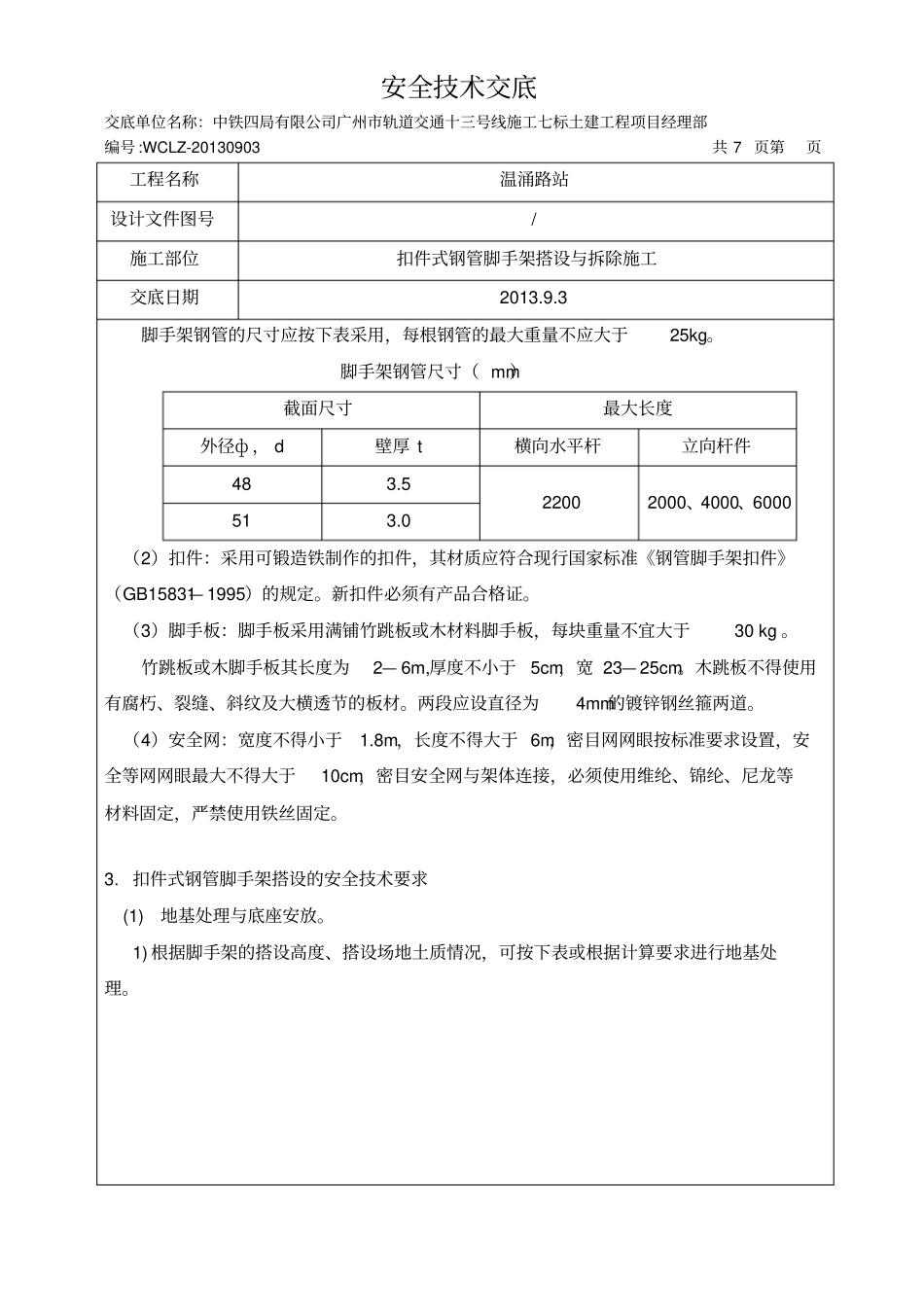

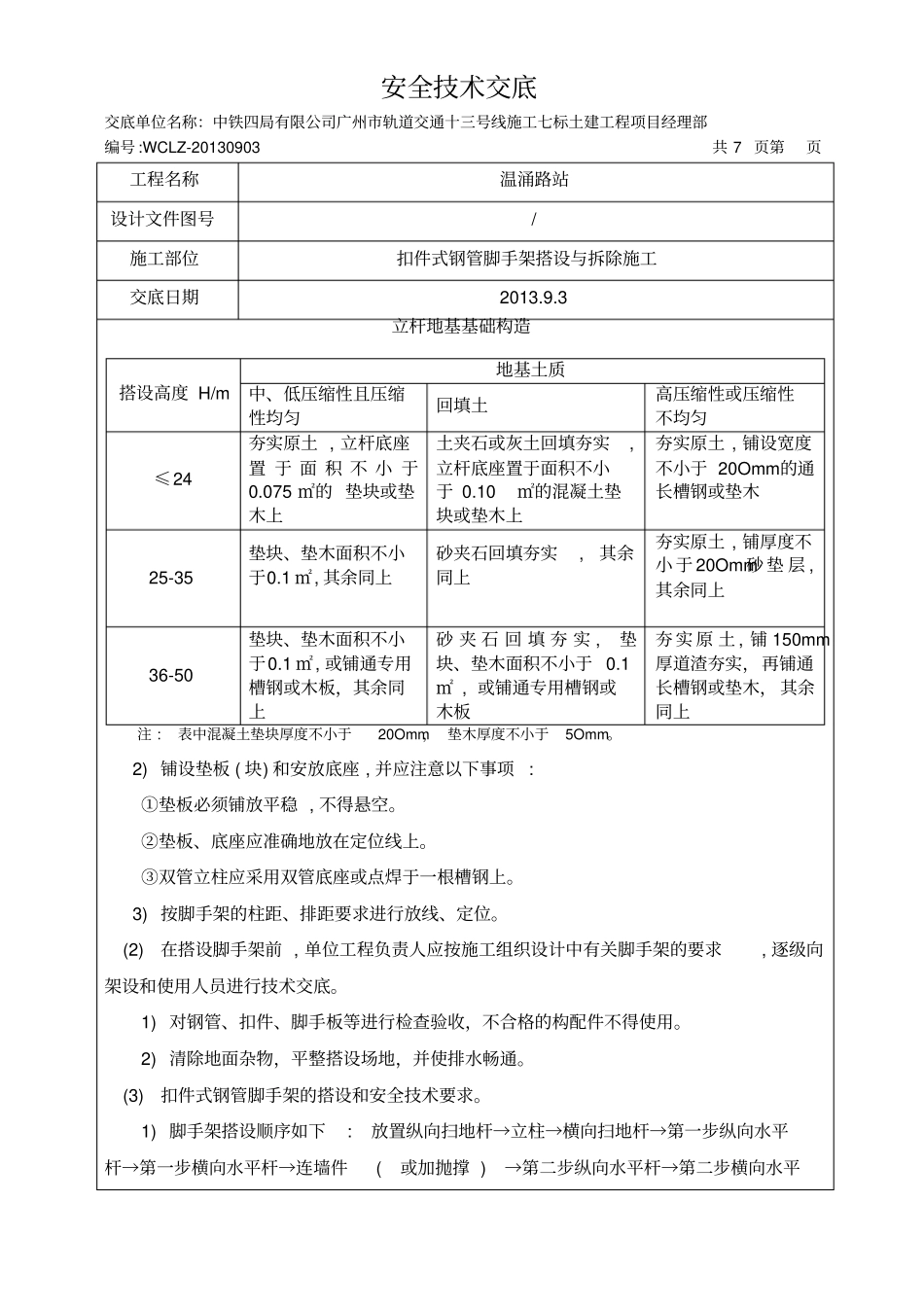

材料要求(1)钢管:钢管采用外径48— 51mm的管材
钢管应平直光滑,无裂缝、分层、硬弯、毛刺、压痕和深的划道
钢管应有产品质量合格证,钢管必须涂有防锈漆并严禁打孔
剪刀撑及外侧扶手大横杆必须采用双色杆件
安全技术交底交底单位名称:中铁四局有限公司
