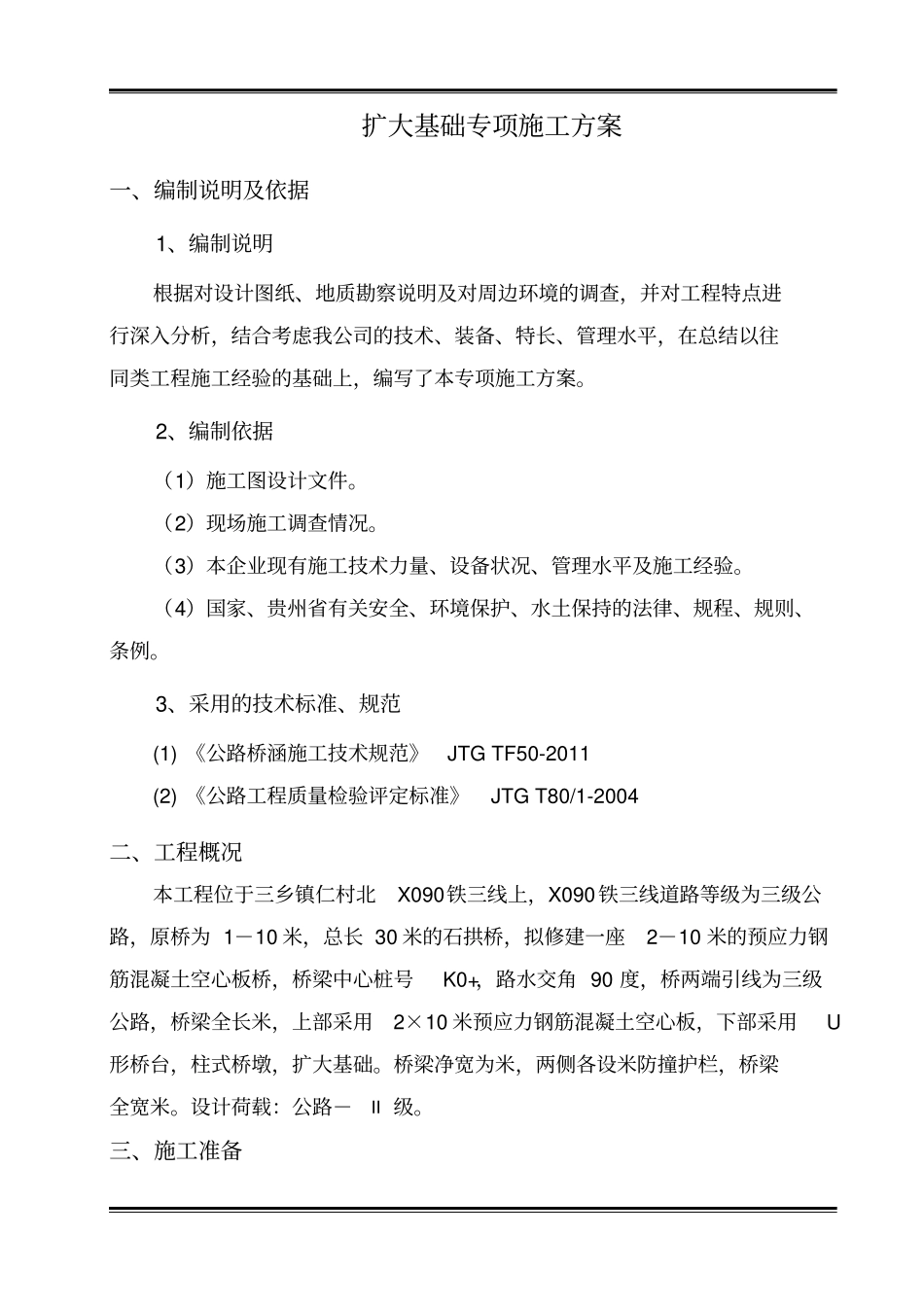

扩大基础专项施工方案一、编制说明及依据1、编制说明根据对设计图纸、地质勘察说明及对周边环境的调查,并对工程特点进行深入分析,结合考虑我公司的技术、装备、特长、管理水平,在总结以往同类工程施工经验的基础上,编写了本专项施工方案。2、编制依据(1)施工图设计文件。(2)现场施工调查情况。(3)本企业现有施工技术力量、设备状况、管理水平及施工经验。(4)国家、贵州省有关安全、环境保护、水土保持的法律、规程、规则、条例。3、采用的技术标准、规范(1) 《公路桥涵施工技术规范》JTG TF50-2011(2) 《公路工程质量检验评定标准》JTG T80/1-2004二、工程概况本工程位于三乡镇仁村北X090铁三线上,X090铁三线道路等级为三级公路,原桥为 1-10 米,总长 30 米的石拱桥,拟修建一座2-10 米的预应力钢筋混凝土空心板桥,桥梁中心桩号K0+,路水交角 90 度,桥两端引线为三级公路,桥梁全长米,上部采用2×10 米预应力钢筋混凝土空心板,下部采用U形桥台,柱式桥墩,扩大基础。桥梁净宽为米,两侧各设米防撞护栏,桥梁全宽米。设计荷载:公路-II 级。三、施工准备1、技术准备(1)组建以项目经理、项目技术负责人为核心的技术管理体系,下设施工技术、质量、材料、资料、计划等分支部门。(2)审查施工图纸,提出合理化建议,取得建设单位和设计单位同意,以达到节约投资、加快进度、保证质量和施工简便的目的,并提出合理性的审图意见。(3)施工之前做好开工报告,做好分部施工方案,做好分项工程技术交底。(4)建立完善的信息、资料档案制度。(5)编制钢筋、水泥、木材、等材料计划,相应编制材料试验计划,指导材料定货、供应和技术把关。(6)按资源计划安排机械设备,周转工具进场,并完备相应手续。(7)建立完善的质量保证体系。(8)会同勘察设计、 建设单位、 监理单位等部门复核定点坐标、及验基。(9)做好对班组人员的技术,安全交底工作。开工前, 必须强调劳动纪律,向工人班组进行技术交底,学习图纸及有关施工规范, 掌握施工顺序,保证工作质量和安全生产的技术措施落实到人。2、人员准备首先建立施工组织管理机构,如下图:施工管理组织机构图:各项事宜由项目经理部及各部门直接协助和配合。3、施工机械设备准备主要机械设备见下表:扩大基础施工主要机械设备表序号机械名称单位型号数量功率备注1挖机台CAT32013202砼搅拌运输车台8m324电焊机台BX1-5004500W上海申工5空压机台KJ-754开山6风镐把G10...
