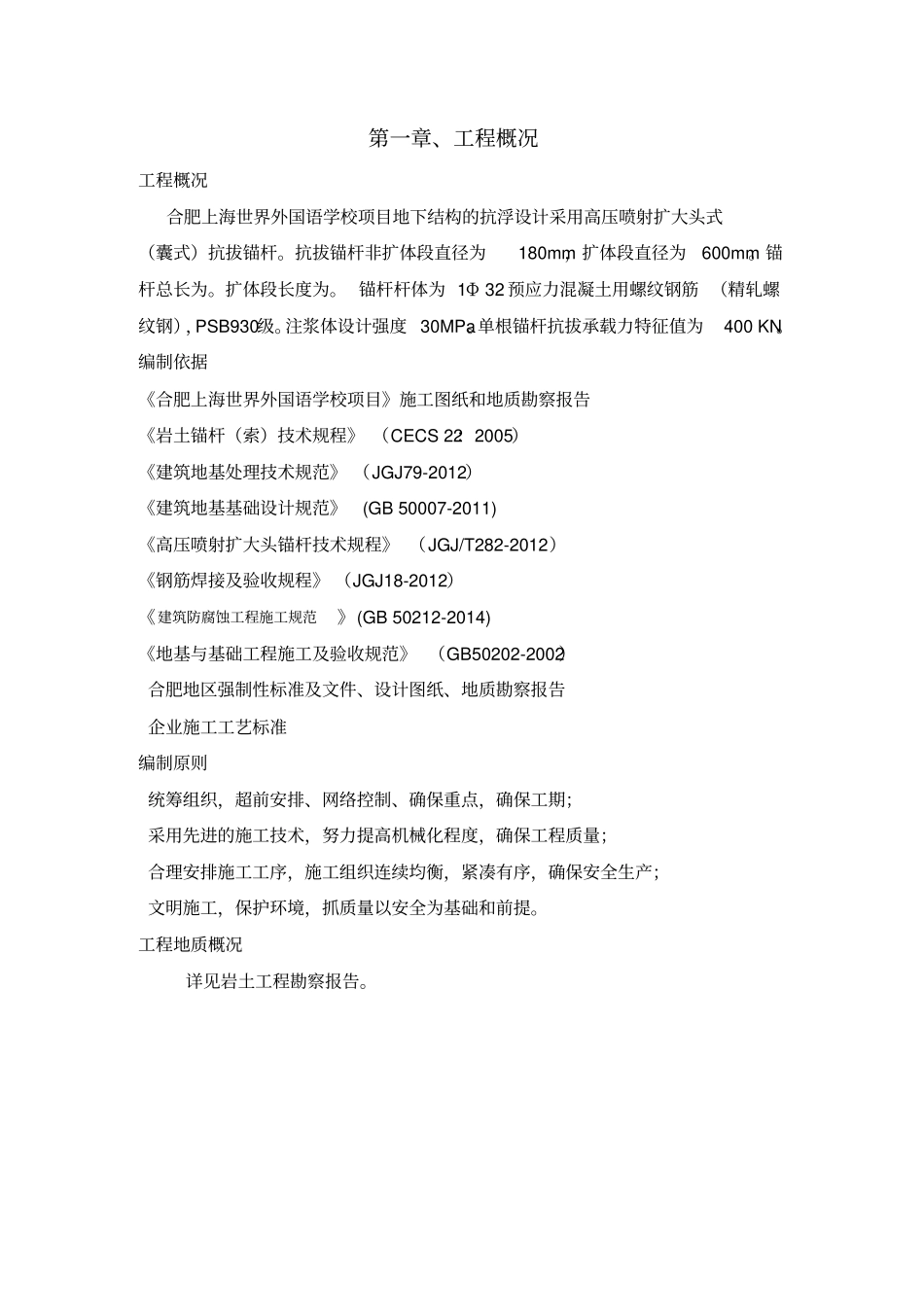

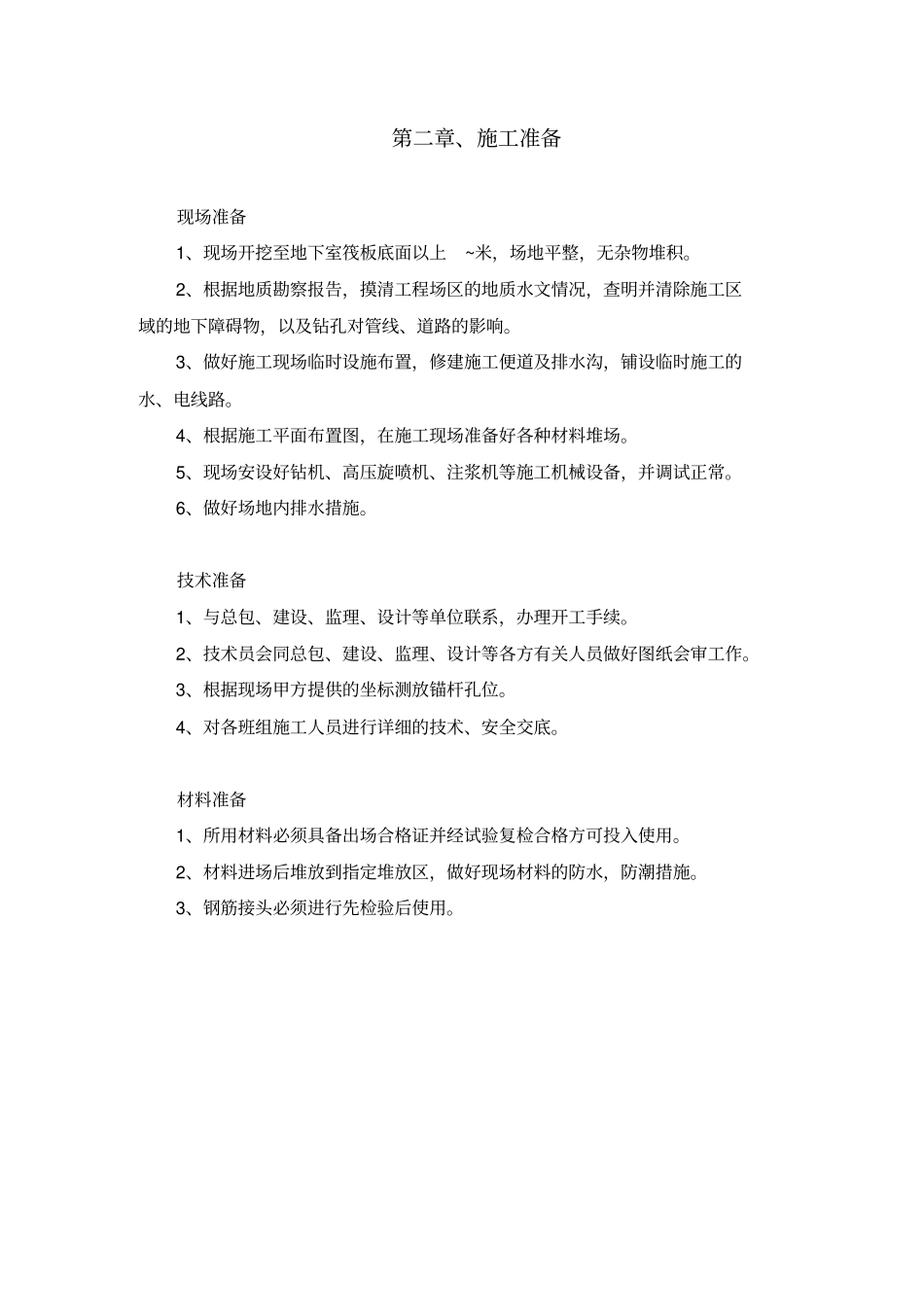

五里洼、孙岗头城中村改造安置点项目地下室抗拔锚杆专项施工方案安徽永固桩基工程有限公司二〇一八年四月第一章、工程概况工程概况合肥上海世界外国语学校项目地下结构的抗浮设计采用高压喷射扩大头式(囊式)抗拔锚杆。抗拔锚杆非扩体段直径为180mm,扩体段直径为600mm。锚杆总长为。扩体段长度为。 锚杆杆体为 1Φ 32 预应力混凝土用螺纹钢筋 (精轧螺纹钢),PSB930级。注浆体设计强度 30MPa。单根锚杆抗拔承载力特征值为400 KN。编制依据《合肥上海世界外国语学校项目》施工图纸和地质勘察报告《岩土锚杆(索)技术规程》 (CECS 22:2005)《建筑地基处理技术规范》 (JGJ79-2012)《建筑地基基础设计规范》(GB 50007-2011)《高压喷射扩大头锚杆技术规程》 (JGJ/T282-2012)《钢筋焊接及验收规程》 (JGJ18-2012)《建筑防腐蚀工程施工规范》(GB 50212-2014)《地基与基础工程施工及验收规范》 (GB50202-2002)合肥地区强制性标准及文件、设计图纸、地质勘察报告企业施工工艺标准编制原则统筹组织,超前安排、网络控制、确保重点,确保工期;采用先进的施工技术,努力提高机械化程度,确保工程质量;合理安排施工工序,施工组织连续均衡,紧凑有序,确保安全生产;文明施工,保护环境,抓质量以安全为基础和前提。工程地质概况详见岩土工程勘察报告。第二章、施工准备现场准备1、现场开挖至地下室筏板底面以上~米,场地平整,无杂物堆积。2、根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔对管线、道路的影响。3、做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路。4、根据施工平面布置图,在施工现场准备好各种材料堆场。5、现场安设好钻机、高压旋喷机、注浆机等施工机械设备,并调试正常。6、做好场地内排水措施。技术准备1、与总包、建设、监理、设计等单位联系,办理开工手续。2、技术员会同总包、建设、监理、设计等各方有关人员做好图纸会审工作。3、根据现场甲方提供的坐标测放锚杆孔位。4、对各班组施工人员进行详细的技术、安全交底。材料准备1、所用材料必须具备出场合格证并经试验复检合格方可投入使用。2、材料进场后堆放到指定堆放区,做好现场材料的防水,防潮措施。3、钢筋接头必须进行先检验后使用。机具准备如下表:序 号名称数量用途备注额定功率1经 纬 仪1 台放 线2水 准 仪1 台控制标高3对 讲 机2 个现场联络4长螺旋钻...
