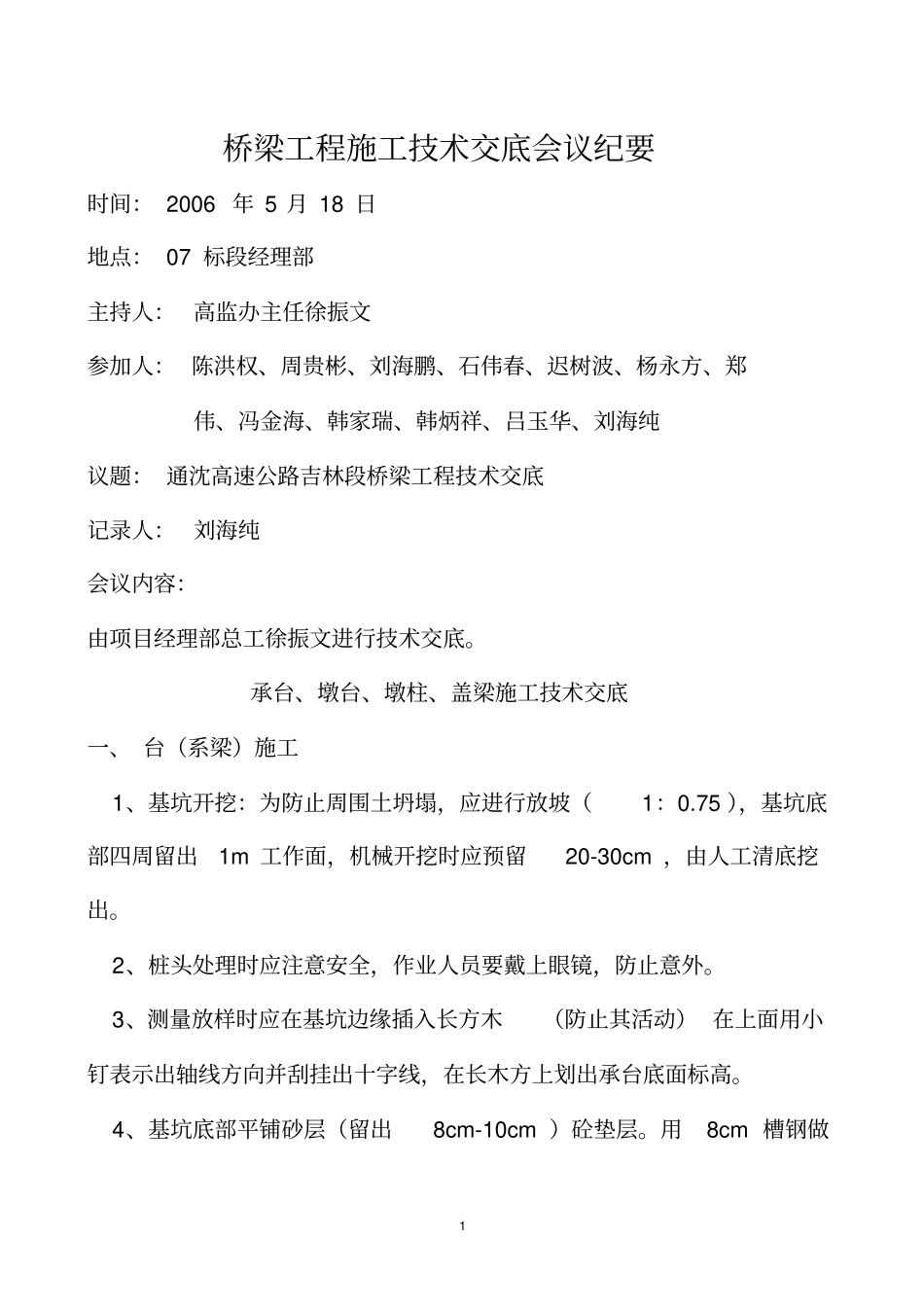

1 桥梁工程施工技术交底会议纪要时间: 2006 年 5 月 18 日地点: 07 标段经理部主持人: 高监办主任徐振文参加人: 陈洪权、周贵彬、刘海鹏、石伟春、迟树波、杨永方、郑伟、冯金海、韩家瑞、韩炳祥、吕玉华、刘海纯议题: 通沈高速公路吉林段桥梁工程技术交底记录人: 刘海纯会议内容:由项目经理部总工徐振文进行技术交底

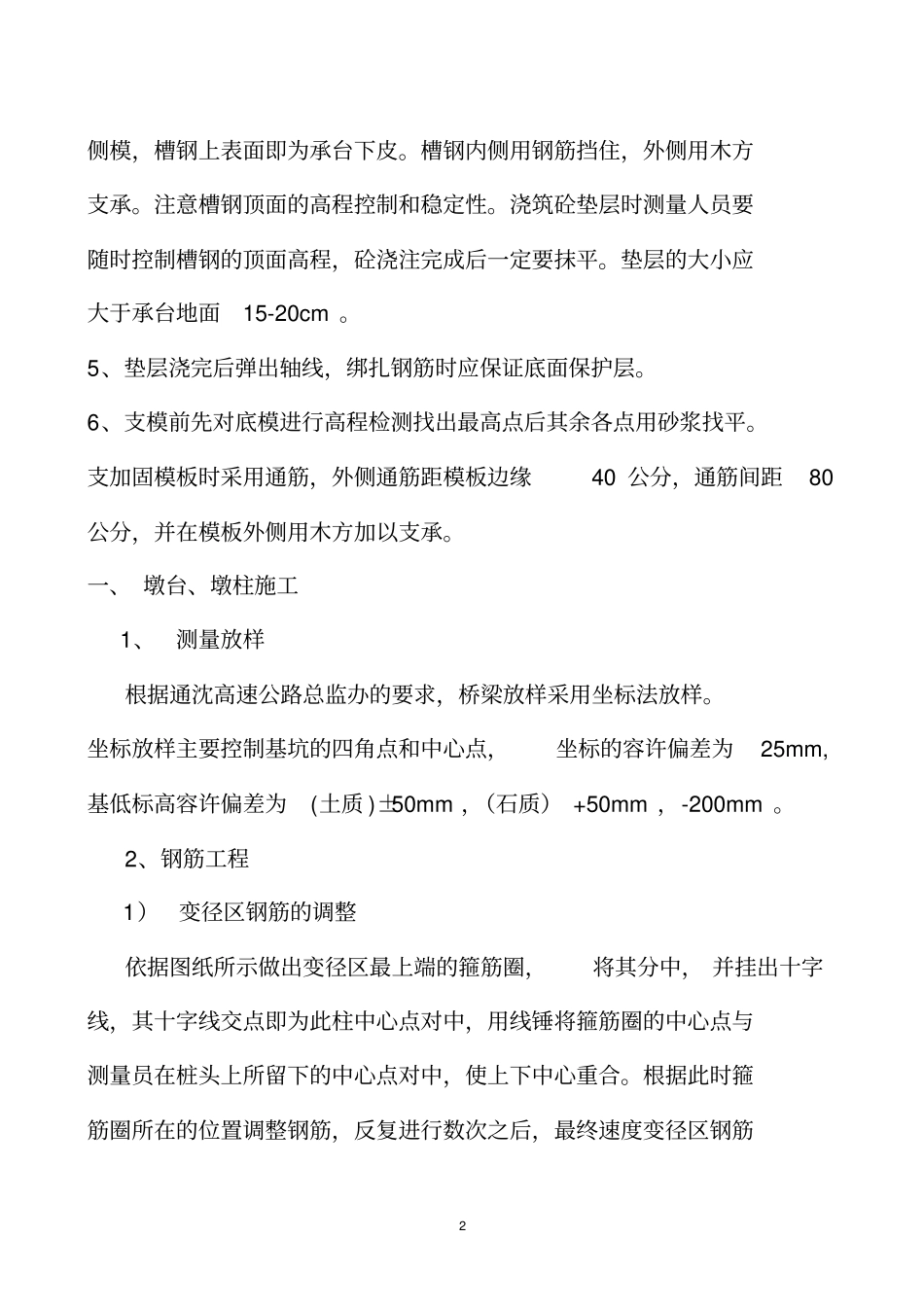

承台、墩台、墩柱、盖梁施工技术交底一、 台(系梁)施工1、基坑开挖:为防止周围土坍塌,应进行放坡(1:0
75 ),基坑底部四周留出1m 工作面,机械开挖时应预留20-30cm ,由人工清底挖出
2、桩头处理时应注意安全,作业人员要戴上眼镜,防止意外
3、测量放样时应在基坑边缘插入长方木(防止其活动) 在上面用小钉表示出轴线方向并刮挂出十字线,在长木方上划出承台底面标高
4、基坑底部平铺砂层(留出8cm-10cm )砼垫层
用8cm 槽钢做2 侧模,槽钢上表面即为承台下皮
槽钢内侧用钢筋挡住,外侧用木方支承
注意槽钢顶面的高程控制和稳定性
浇筑砼垫层时测量人员要随时控制槽钢的顶面高程,砼浇注完成后一定要抹平
垫层的大小应大于承台地面15-20cm
5、垫层浇完后弹出轴线,绑扎钢筋时应保证底面保护层
6、支模前先对底模进行高程检测找出最高点后其余各点用砂浆找平
支加固模板时采用通筋,外侧通筋距模板边缘40 公分,通筋间距80公分,并在模板外侧用木方加以支承
一、 墩台、墩柱施工1、测量放样根据通沈高速公路总监办的要求,桥梁放样采用坐标法放样
坐标放样主要控制基坑的四角点和中心点,坐标的容许偏差为25mm,基低标高容许偏差为(土质 )±50mm ,(石质) +50mm ,-200mm

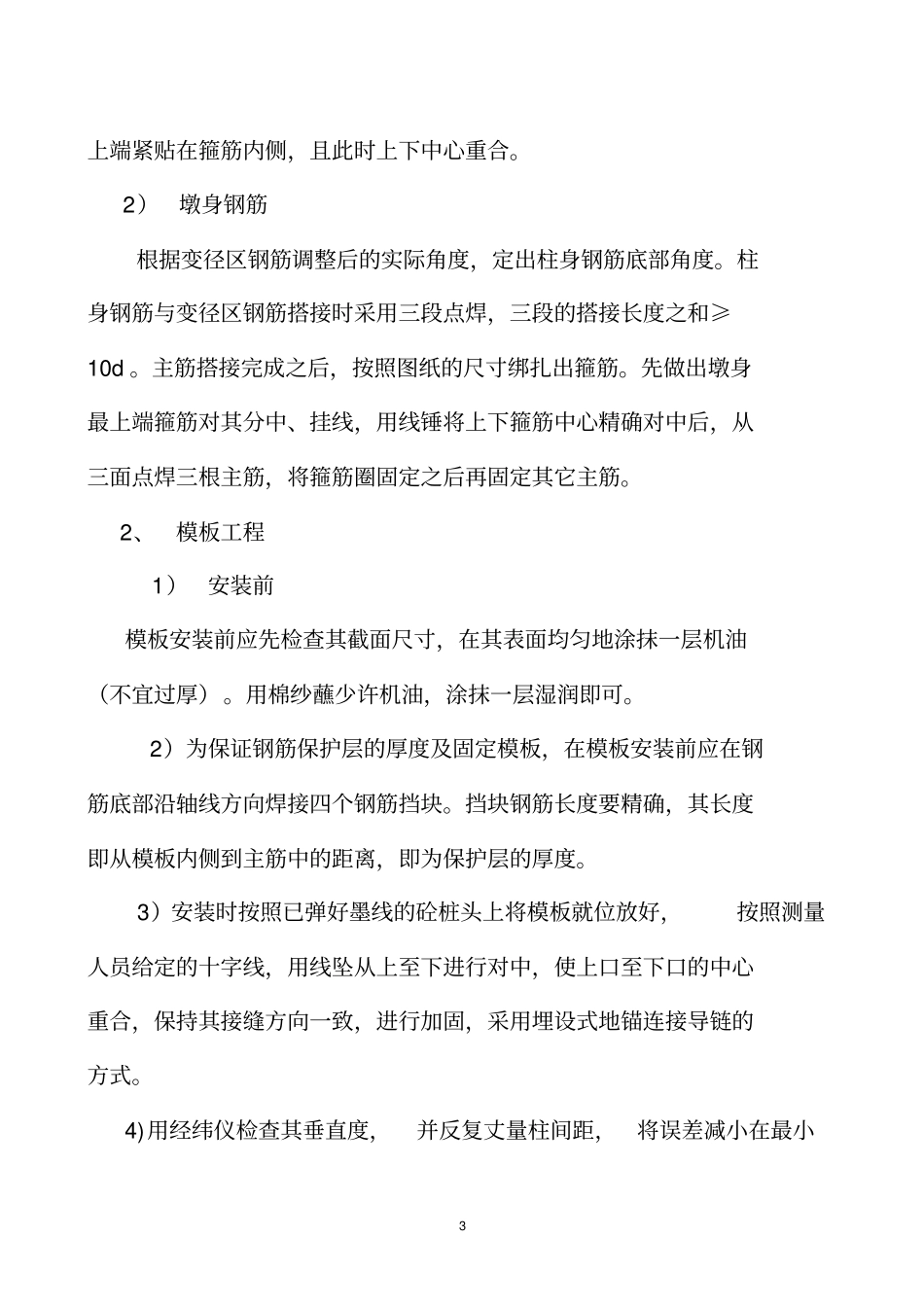

2、钢筋工程1)变径区钢筋的调整依据图纸所示做出变径区最上端的箍筋圈,将其分中, 并挂出十字线,其十字线交点即为此柱中心点对中,用线锤将箍筋圈的中心点与测量员在桩头上所留下
