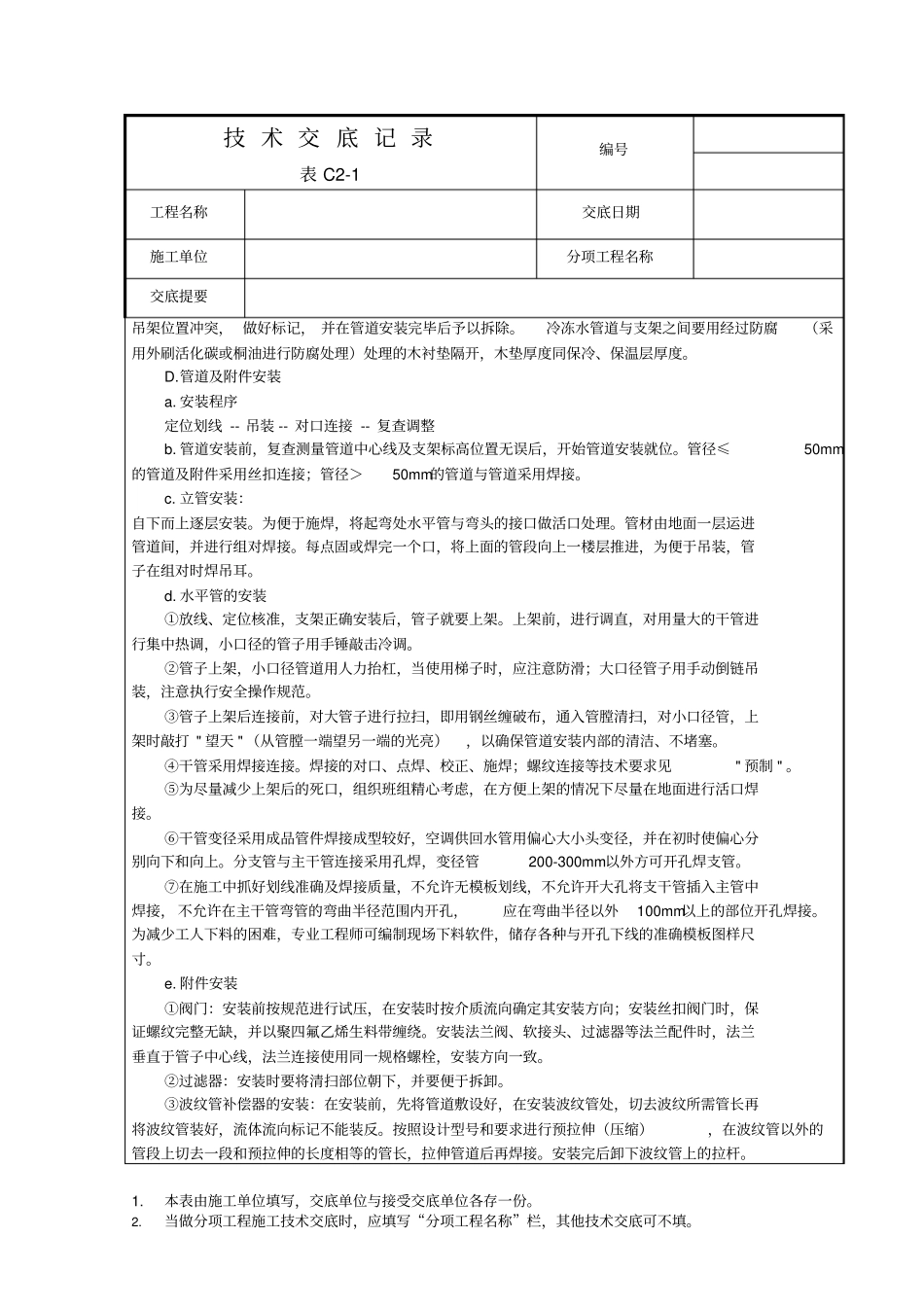

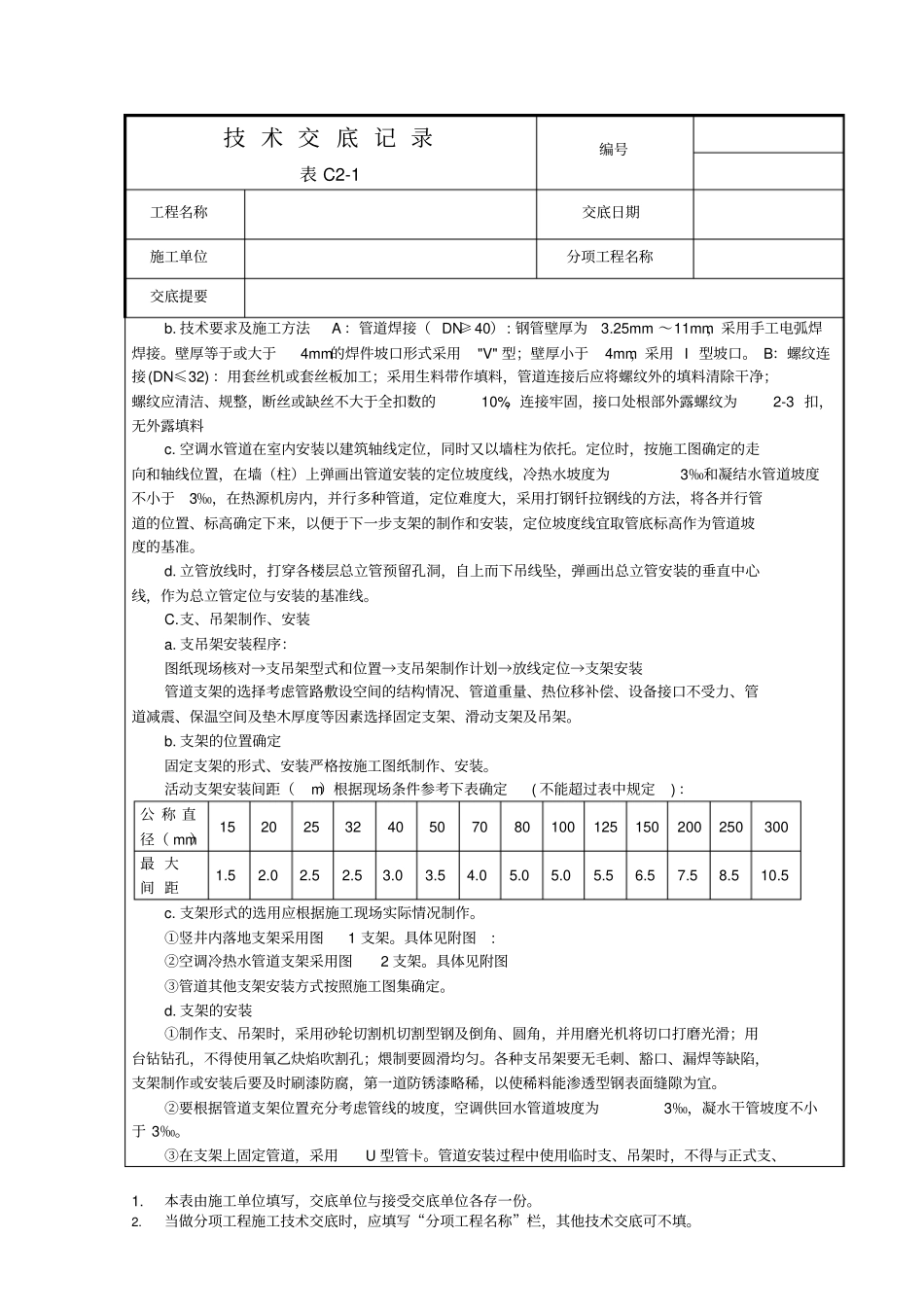

1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。技 术 交 底 记 录表 C2-1编号工程名称交底日期施工单位分项工程名称交底提要1. 施工准备1.1 材料准备:空调水系统的管道、管配件及阀门的型号、规格、材质及连接形式应符合设计图纸。1.1.1焊接钢管、无缝钢管的规格应符合产品标准要求,管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平的缺陷,且应由出厂合格证或其他质量文件。1.1.2镀锌钢管及管件的规格、种类应符合产品标准,管壁内外镀锌均匀,无锈蚀、飞刺。管件无偏口、乱扣、丝扣不全或角度不准等现象。管材及管件均应有出厂合格证或其他相应质量证明文件。1.2 机具准备:砂轮切割机、电焊机、电焊机专用配电箱、氧气、乙炔、套丝机、台钻、电锤、压力工作台、手锯、管钳、手砂轮、扳手、铁锤等。1.3 辅助材料:型钢、角钢、螺栓、螺母、吊件等2. 工艺流程划线定位→电锤打眼→支吊架制作→管道除锈刷漆→管道坡口、点焊、调直→焊接管道→管道吊装→调整管道坡度→管道强度严密性试验→管道冲洗试验→管道表面清理、刷防锈漆→管道保温3. 安装工艺空调热水供回水DN<100 时采用焊接钢管;DN>100 时采用无缝钢管。DN≥40 为焊接, DN≤32为罗纹连接。凝结水管采用镀锌钢管,螺纹连接。3.1 按照设计和施工规范要求在竖井内、顶板上划出支架位置,并按图集样式制作并安装支架,水平管支架须一条线上。立管支架及管卡间距楼层高度小于5 米,每层必须安装一个。3.2 用电锤在顶板十字线位置打眼,安装膨胀螺栓和吊杆、吊架;管道的支吊架安装应平整,牢固。3.3在平整的地面上预先将经过除锈刷漆的管道坡口、点焊起来,进行调直,然后满焊;焊缝高度不低于管道平面。3.4 按照设计标高将预制好的管道吊装起来,按照 3‰的坡度调整管道起点和末端的标高;坡度坡向泄水点。3.5 立管应从下向上逐次焊接安装。焊接完毕应将焊口药皮敲掉,并刷防锈漆。3.6 具体施工工艺A.管道预制为了提高施工效率,加快施工进度,保证施工质量,在熟悉图纸及现场的基础上,根据工程进度计划的要求组织安排,在预制场地集中进行预制。本工程可集中预制范围如下:a. 风机盘管的配管(设备数量多,管件和阀件丝扣连接口多)b. 空调机和新风机的配管(设备数量多,管路相似)B 预制程序a. 场地安排→材料出库→划线下料→弯曲切断套丝或加工→现场测量→除...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

技术交底记录-空调水管安装施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
