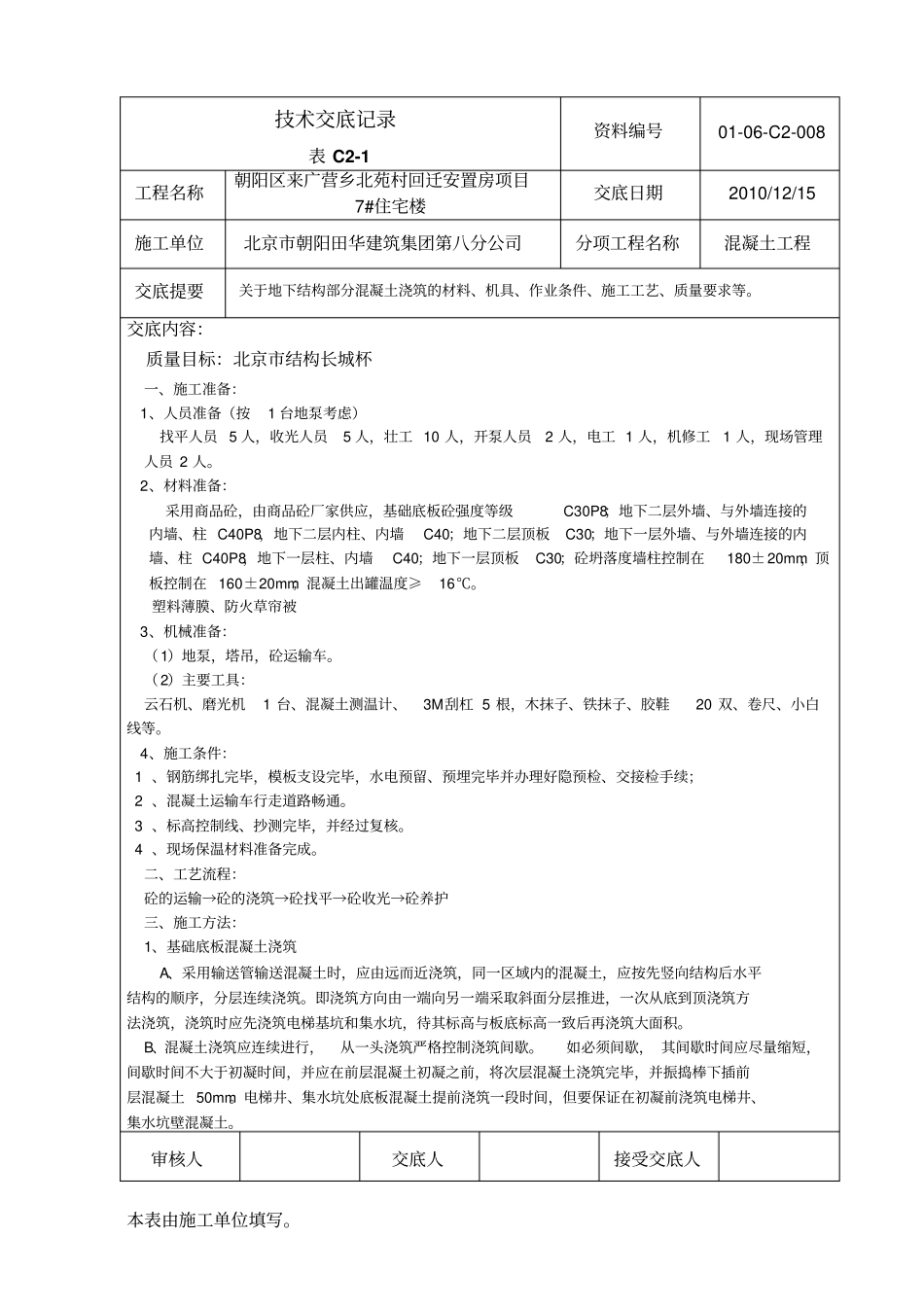

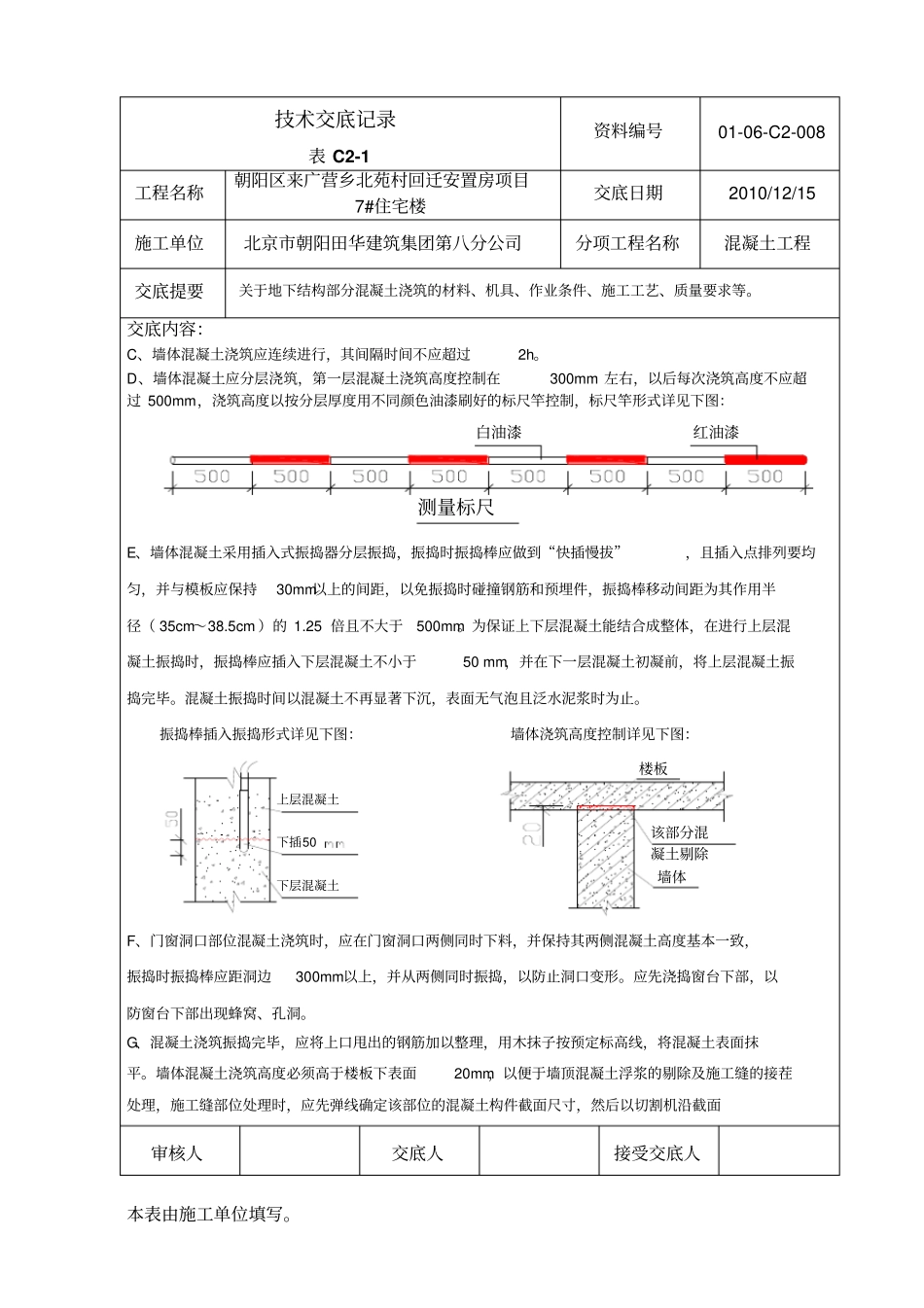

技术交底记录表 C2-1资料编号01-06-C2-008 工程名称朝阳区来广营乡北苑村回迁安置房项目7#住宅楼交底日期2010/12/15 施工单位北京市朝阳田华建筑集团第八分公司分项工程名称混凝土工程交底提要关于地下结构部分混凝土浇筑的材料、机具、作业条件、施工工艺、质量要求等。交底内容:质量目标:北京市结构长城杯一、施工准备:1、人员准备(按1 台地泵考虑)找平人员 5 人,收光人员5 人,壮工 10 人,开泵人员2 人,电工 1 人,机修工1 人,现场管理人员 2 人。2、材料准备:采用商品砼,由商品砼厂家供应,基础底板砼强度等级C30P8;地下二层外墙、与外墙连接的内墙、柱 C40P8,地下二层内柱、内墙C40;地下二层顶板C30;地下一层外墙、与外墙连接的内墙、柱 C40P8,地下一层柱、内墙C40;地下一层顶板C30;砼坍落度墙柱控制在180±20mm,顶板控制在 160±20mm;混凝土出罐温度≥16℃。塑料薄膜、防火草帘被3、机械准备:(1)地泵,塔吊,砼运输车。(2)主要工具:云石机、磨光机1 台、混凝土测温计、3M刮杠 5 根,木抹子、铁抹子、胶鞋20 双、卷尺、小白线等。4、施工条件: 1 、钢筋绑扎完毕,模板支设完毕,水电预留、预埋完毕并办理好隐预检、交接检手续; 2 、混凝土运输车行走道路畅通。 3 、标高控制线、抄测完毕,并经过复核。 4 、现场保温材料准备完成。二、工艺流程:砼的运输→砼的浇筑→砼找平→砼收光→砼养护三、施工方法:1、基础底板混凝土浇筑A、采用输送管输送混凝土时,应由远而近浇筑,同一区域内的混凝土,应按先竖向结构后水平结构的顺序,分层连续浇筑。即浇筑方向由一端向另一端采取斜面分层推进,一次从底到顶浇筑方法浇筑,浇筑时应先浇筑电梯基坑和集水坑,待其标高与板底标高一致后再浇筑大面积。B、混凝土浇筑应连续进行,从一头浇筑严格控制浇筑间歇。如必须间歇, 其间歇时间应尽量缩短,间歇时间不大于初凝时间,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕,并振捣棒下插前层混凝土 50mm。电梯井、集水坑处底板混凝土提前浇筑一段时间,但要保证在初凝前浇筑电梯井、集水坑壁混凝土。审核人交底人接受交底人本表由施工单位填写。技术交底记录表 C2-1资料编号01-06-C2-008 工程名称朝阳区来广营乡北苑村回迁安置房项目7#住宅楼交底日期2010/12/15 施工单位北京市朝阳田华建筑集团第八分公司分项工程名称混凝土工程交底提要关于地下结构部分混凝土浇筑的材料、机具、作...
