整理技术交底记录编号: J3— 01工程名称子分部工程幕墙工程分项工程名称:金属幕墙技术交底内容:一、施工准备:1、材料: 所用材料必须符合设计要求及国家标准和工程技术规范的规定
钢材应进行表面热镀锌处理并复检合格;铝单板厚度不应小于2
5mm ;铝塑复合板的上下两层铝合金的厚度均应为0
5mm ,剥离强度标准值应大于7N/mm ;蜂窝铝板应根据设计要求选用不同的材料
2、作业条件:主体结构完工,并达到施工验收规范的要求;幕墙的构件和附件的材料品种、规格、颜色和性能应符合设计要求;应有土建移交的控制线和基准线;施工用水、电到位,工具齐全;脚手架等操作平台搭设就位;垂直运输设备安设就位
二、技术关键要求1、预埋件安装必须符合设计要求,安装牢固,严禁歪、斜、倾
2、严格控制放线精度
3、幕墙立柱与横梁安装严格控制水平、垂直度以及对角线长度
1) 立柱安装标高偏差不应大于3mm, 轴线前后偏差不应大于2mm ,左右偏差不应大于 3mm ;2) 相邻两立柱安装标高偏差不应大于3mm ,同层立柱最大标高偏差不应大于 5mm ,相邻两立柱的距离偏差不应大于2mm ;
WORD 格式
整理技术负责人交底人接受人技术交底记录编号: J3— 02工程名称子分部工程幕墙工程分项工程名称:金属幕墙
WORD 格式

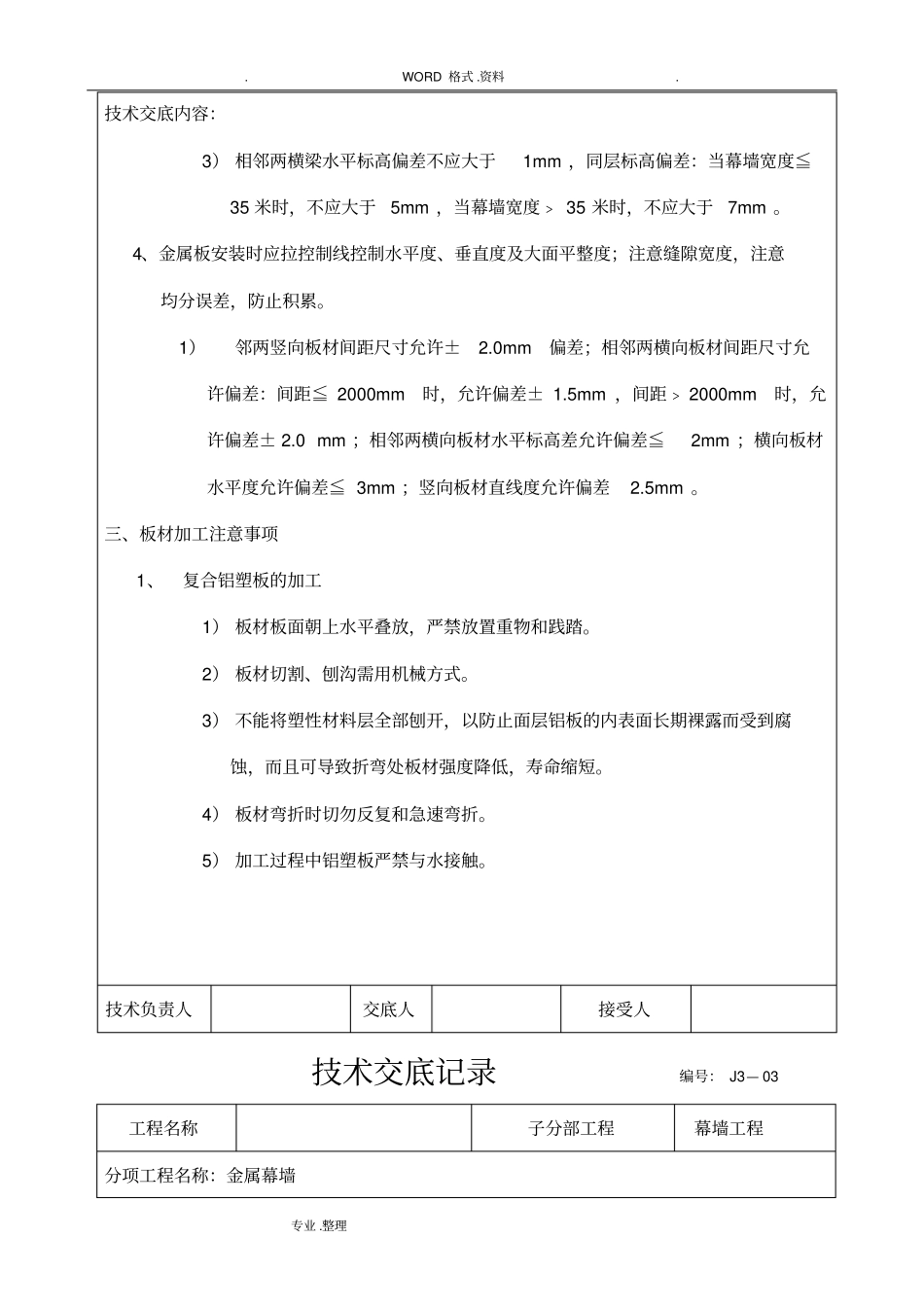

整理技术交底内容:3) 相邻两横梁水平标高偏差不应大于1mm ,同层标高偏差:当幕墙宽度≦35 米时,不应大于5mm ,当幕墙宽度﹥ 35 米时,不应大于7mm
4、金属板安装时应拉控制线控制水平度、垂直度及大面平整度;注意缝隙宽度,注意均分误差,防止积累
1)邻两竖向板材间距尺寸允许±2
0mm偏差;相邻两横向板材间距尺寸允许偏差:间距≦ 2000mm时,允许偏差± 1
5mm ,间距﹥ 2000mm时,
