成都车站扩能改造工程站房及相关工程(行包房)工程名称成都车站扩能改造工程站房及相关工程(行包房)施工单位中铁八局集团有限公司分部分项工程名称抗浮锚杆交底时间交底内容:一、工程概况:本工程抗浮锚杆共计1586 根,抗浮锚杆有效长度为15m(有效长度指筏板底至锚杆底或集水坑基础底至锚杆底的距离),抗浮锚杆由 4 根 HRB400级 Φ28 的钢筋构成, 锚入筏板长度为1m,填筑豆石,采用二次注浆,第一次采用纯水泥浆灌注,第二次采用纯水泥浆复压,抗浮锚杆的抗拔承载力特征值为390kN
锚杆的间距为1800mm×1875mm和 1500×1500mm

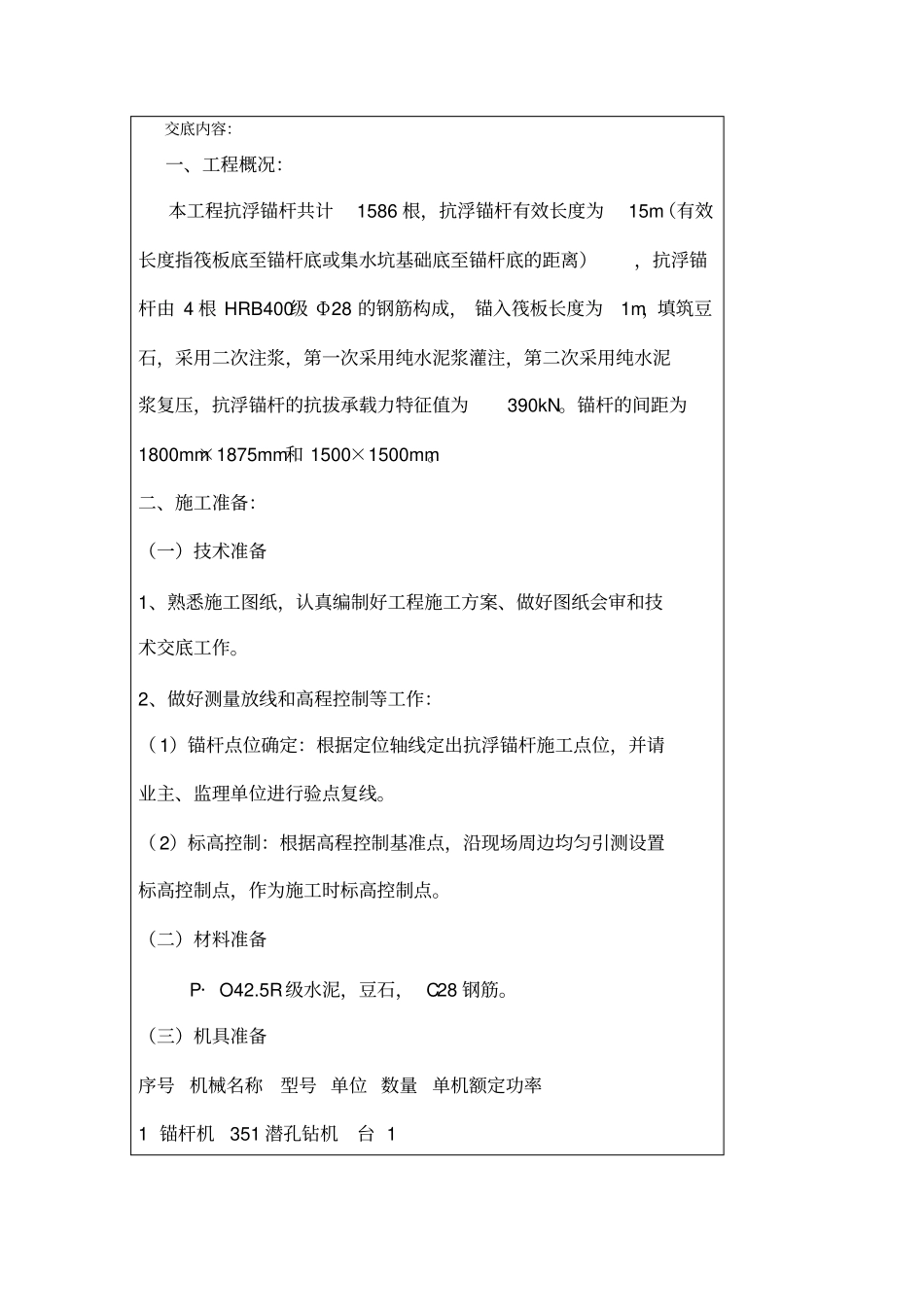

二、施工准备:(一)技术准备1、熟悉施工图纸,认真编制好工程施工方案、做好图纸会审和技术交底工作
2、做好测量放线和高程控制等工作:( 1)锚杆点位确定:根据定位轴线定出抗浮锚杆施工点位,并请业主、监理单位进行验点复线
( 2)标高控制:根据高程控制基准点,沿现场周边均匀引测设置标高控制点,作为施工时标高控制点
(二)材料准备P· O42
5R级水泥,豆石, C28 钢筋

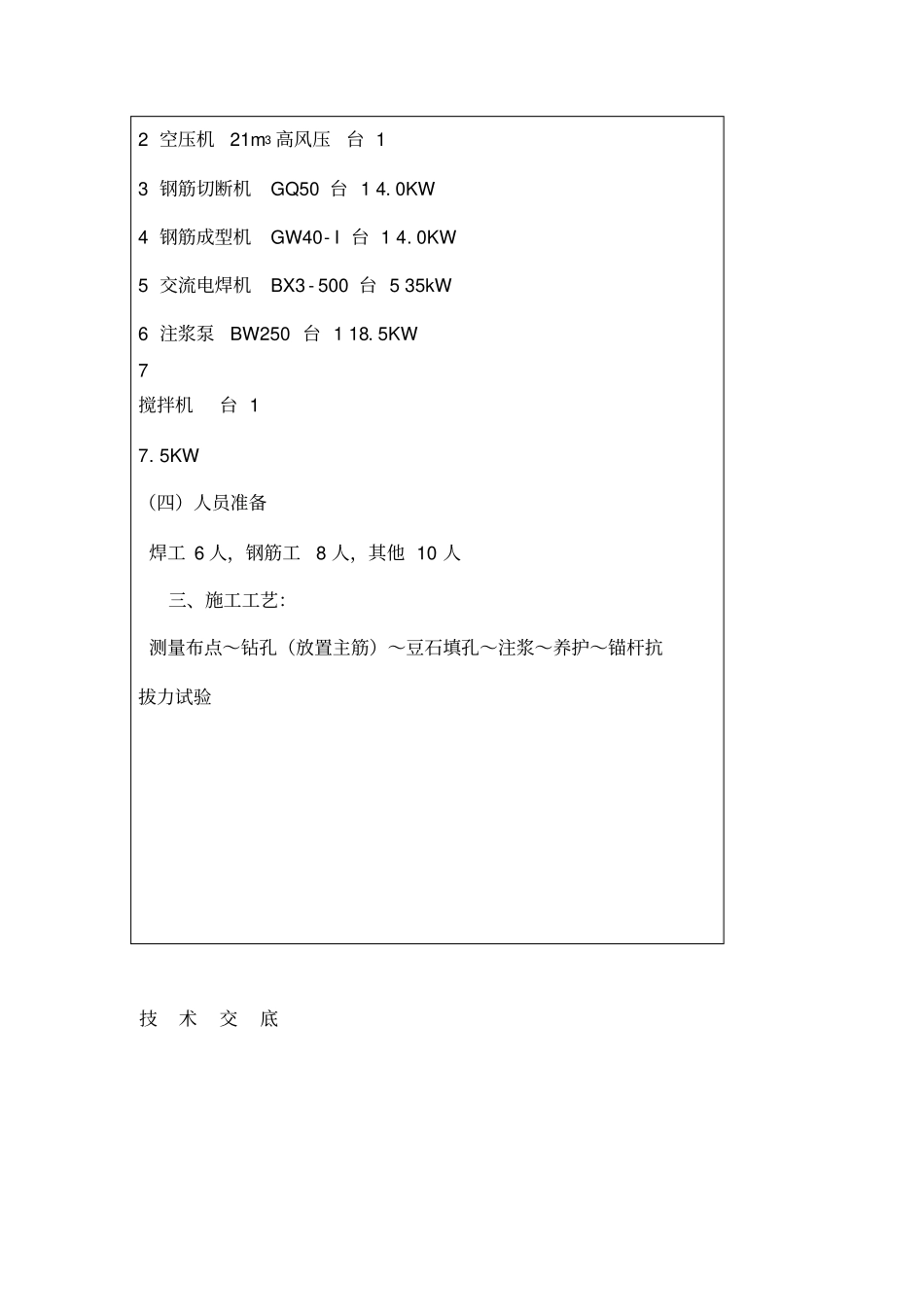

(三)机具准备序号 机械名称型号 单位 数量 单机额定功率1 锚杆机351 潜孔钻机台 1 2 空压机21m3 高风压台 1 3 钢筋切断机GQ50 台 1 4
0KW4 钢筋成型机GW40- I 台 1 4
0KW5 交流电焊机BX3 - 500 台 5 35kW6 注浆泵BW250 台 1 18
5KW7 搅拌机台 1 7
5KW(四)人员准备焊工 6 人,钢筋工8 人,其他 10 人三、施工工艺:测量布点~钻孔(放置主筋)~豆石填孔~注浆~养护~锚杆抗拔力试验技术交底(张拉及锁定)
1、测量放线放样按从整体到局部的原则进行锚杆的位置放样,规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定;钻机底盘不宜直接置于不坚实的填土上,以免产生不均
