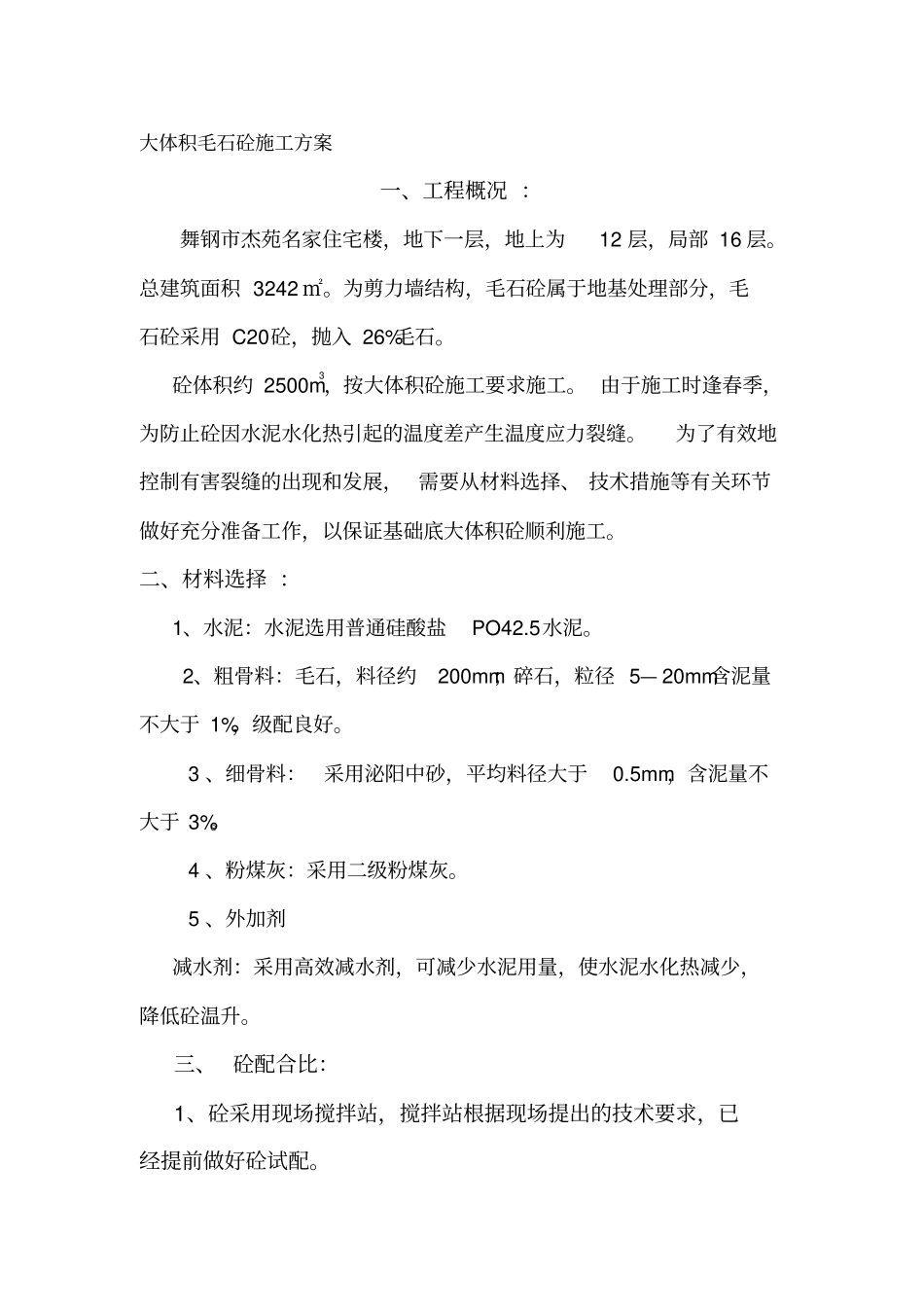

大体积毛石砼施工方案一、工程概况 :舞钢市杰苑名家住宅楼,地下一层,地上为12 层,局部 16 层
总建筑面积 3242 ㎡
为剪力墙结构,毛石砼属于地基处理部分,毛石砼采用 C20砼,抛入 26%毛石
砼体积约 2500m3,按大体积砼施工要求施工
由于施工时逢春季,为防止砼因水泥水化热引起的温度差产生温度应力裂缝
为了有效地控制有害裂缝的出现和发展, 需要从材料选择、 技术措施等有关环节做好充分准备工作,以保证基础底大体积砼顺利施工
二、材料选择 :1、水泥:水泥选用普通硅酸盐PO42
2、粗骨料:毛石,料径约200mm;碎石,粒径 5— 20mm含泥量不大于 1%,级配良好
3 、细骨料:采用泌阳中砂,平均料径大于0
5mm,含泥量不大于 3%
4 、粉煤灰:采用二级粉煤灰
5 、外加剂减水剂:采用高效减水剂,可减少水泥用量,使水泥水化热减少,降低砼温升
三、 砼配合比:1、砼采用现场搅拌站,搅拌站根据现场提出的技术要求,已经提前做好砼试配
2、砼配合比应该过试配确定,按照国家现行《砼结构工程施工及验收规范》、 《普通砼配合比设计规程》及《粉煤灰砼应用技术规范》中有关要求进行设计
3、正确选用掺合料的品种及用量,通过试配和调整,获取经济、合理的高性能砼
四、 施工准备:(一)现场准备:1、由于基坑较深,较宽,须事先将满堂脚手架搭设完毕

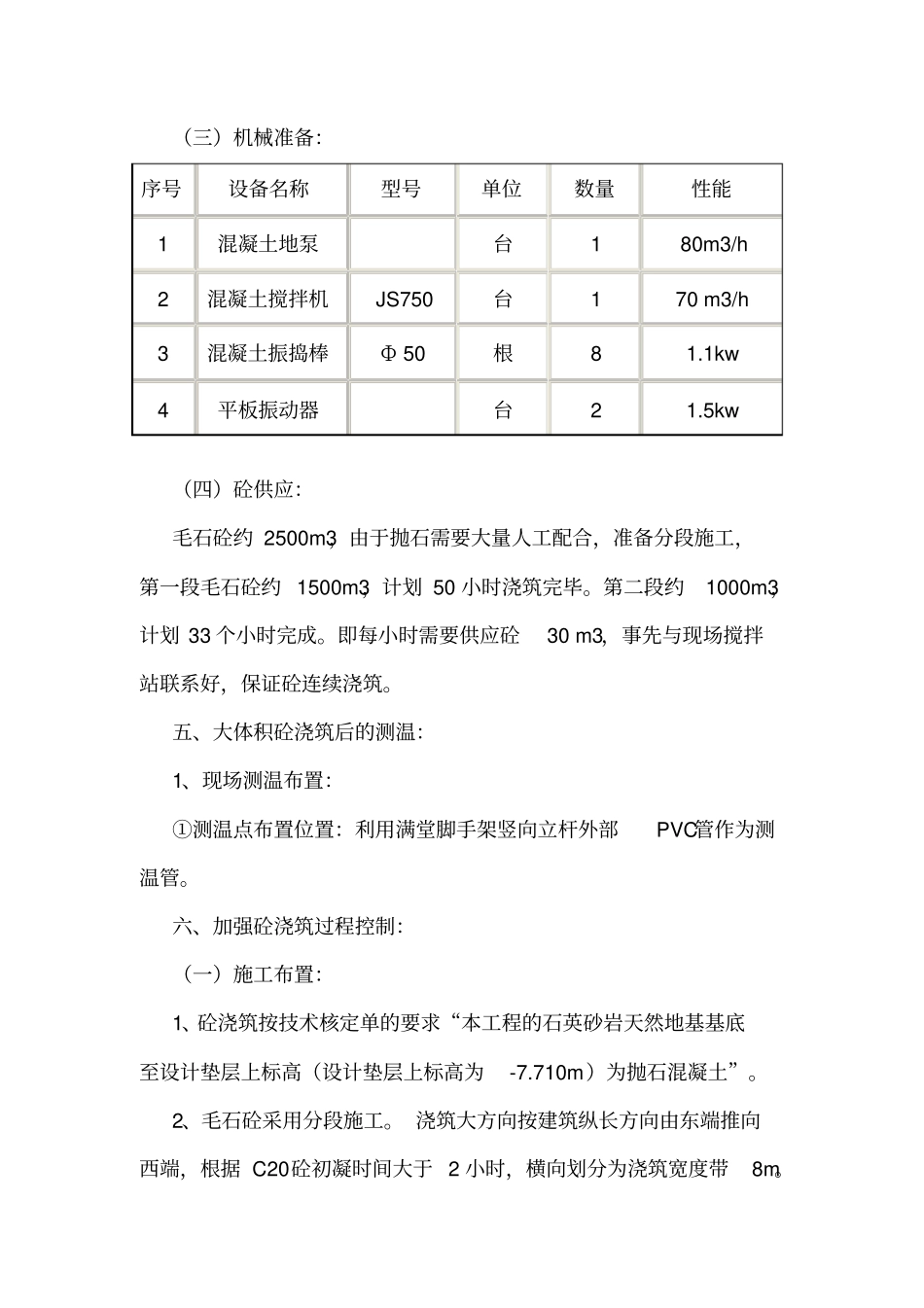

2、基础底板上的电梯基坑、积水坑、后浇带部分支模处理完成并经检查验收合格
3、毛石砼表面标高测至脚手架竖向支撑上,做出明显标记
4、现场应保证供电不中断,事先与建设单位联系,加强协调配合保证施工连续
5、管理人员、施工人员、测温人员、后勤人员等昼夜排班,坚守岗位,各负其责,保证砼连续施工
6、砼保温材料采用塑料薄膜加棉毡,应购置运至现场,满足施工需要
(二)人员组织:1、选择素质好的施工操作班子60 人,砼浇筑前进行技术
