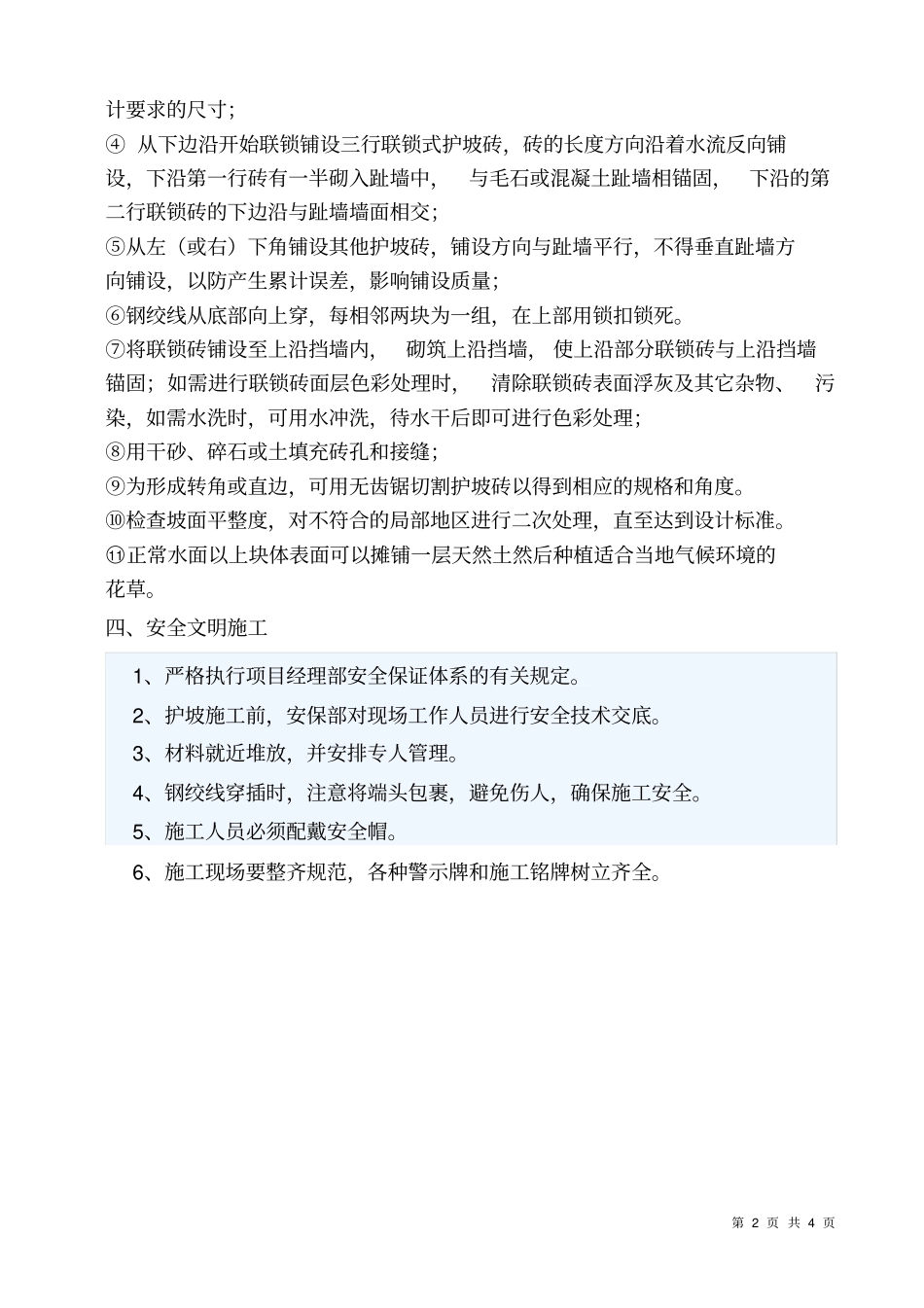

第 1 页 共 4 页护坡专项施工方案一、施工简介本河道一标项目铰接式护坡约16000m2,连锁式护坡 500m2
主要铺设在3
0m 及 5
5m 标高范围, 护坡坡度缓为 1:2
设计景观水位 7
5m,设计护 坡 砖 抗 压 强 度 等 级 ≥ Cc30; 抗 折 ≥ 3

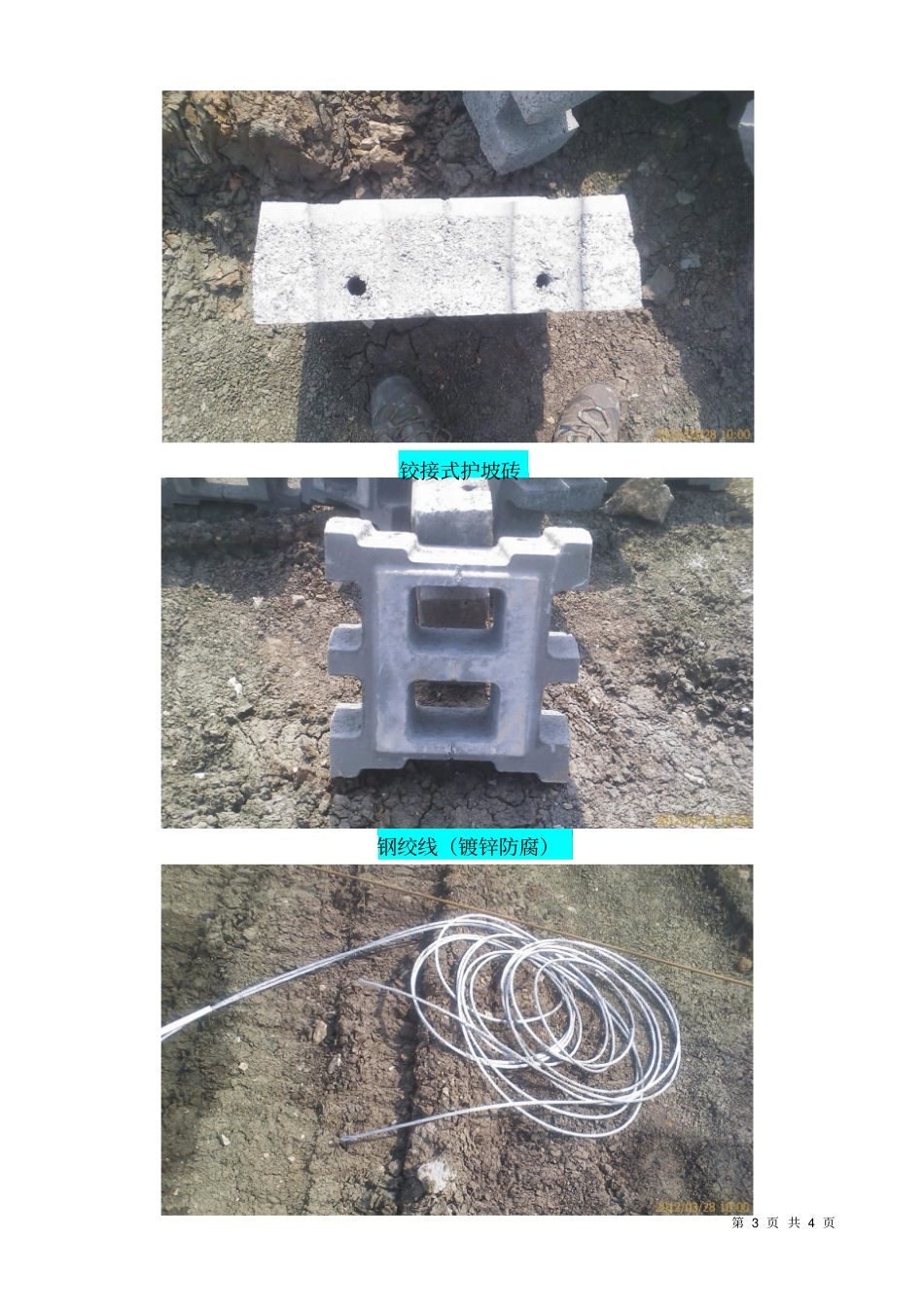

铰 接 式 护 坡 砖 尺 寸 为450X450X150mm,孔大小为25mm,镀锌钢绞线直径8mm;连锁式护坡尺寸为150*450*120mm
二、方案组织本护坡工程工作量大, 时间紧, 考虑到现场实际状况, 拟组织 50 人的施工队伍,铰接式护坡按照 20m2/ 人
天、连锁式护坡按照 25m2/ 人
天的进度要求施工,确保汛期来临之前完成护坡项目

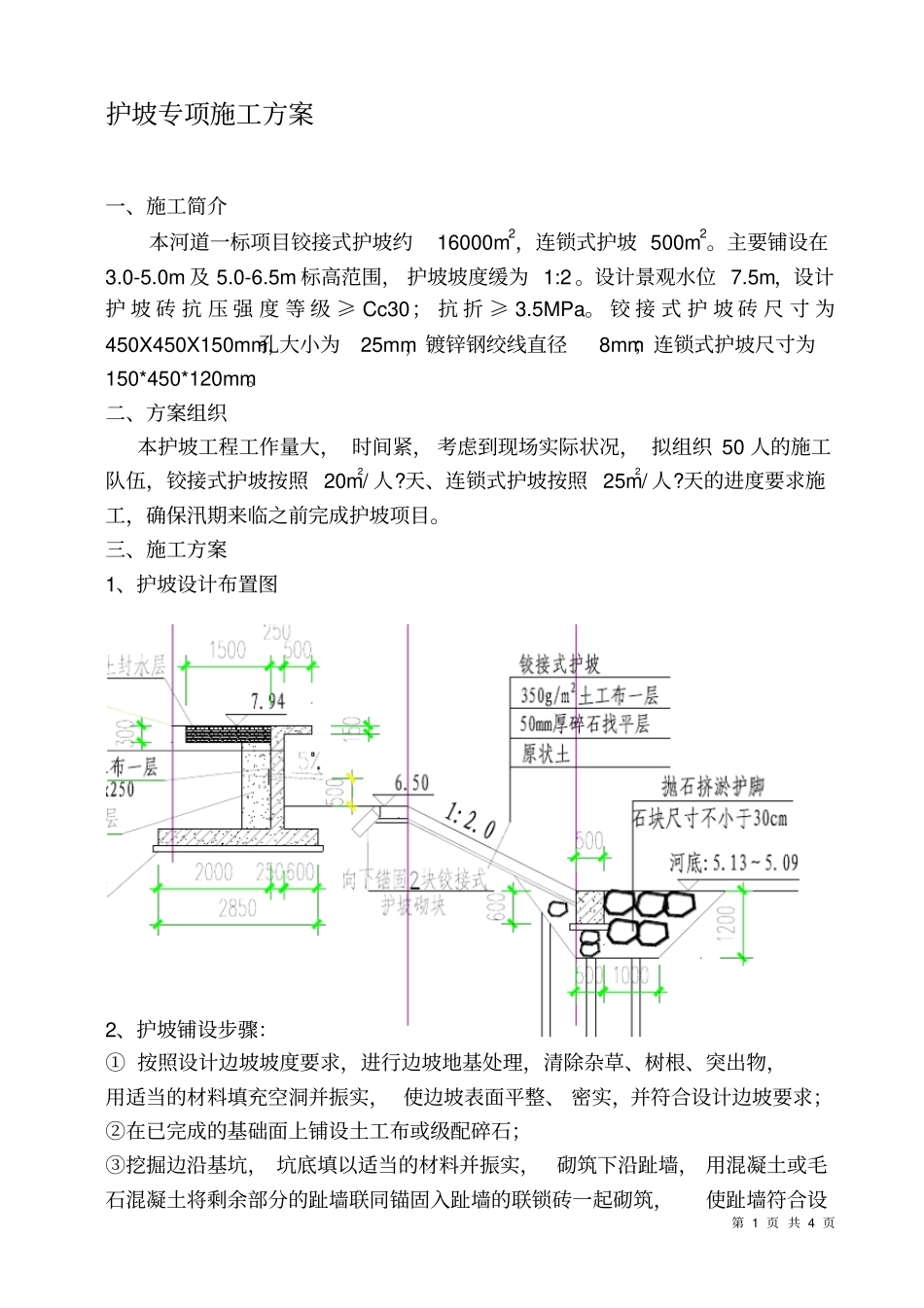

三、施工方案1、护坡设计布置图2、护坡铺设步骤:① 按照设计边坡坡度要求,进行边坡地基处理,清除杂草、树根、突出物,用适当的材料填充空洞并振实, 使边坡表面平整、 密实,并符合设计边坡要求;②在已完成的基础面上铺设土工布或级配碎石;③挖掘边沿基坑, 坑底填以适当的材料并振实,砌筑下沿趾墙, 用混凝土或毛石混凝土将剩余部分的趾墙联同锚固入趾墙的联锁砖一起砌筑,使趾墙符合设第 2 页 共 4 页计要求的尺寸;④ 从下边沿开始联锁铺设三行联锁式护坡砖,砖的长度方向沿着水流反向铺设,下沿第一行砖有一半砌入趾墙中,与毛石或混凝土趾墙相锚固,下沿的第二行联锁砖的下边沿与趾墙墙面相交;⑤从左(或右)下角铺设其他护坡砖,铺设方向与趾墙平行,不得垂直趾墙方向铺设,以防产生累计误差,影响铺设质量;⑥钢绞线从底部向上穿,每相邻两块为一组,在上部用锁扣锁死
