1 / 6 一、工程概况1
工程简述本分项工程为路基防护、浆砌片石及排水工程施工,范围是K11+966
748~K17+003
879,道路全长 3760 米
浆砌片石排水沟桩号为沿大桩号区间左侧K15+050~K15+400,右侧 K15+050~K15+410,反压护道桩号为 K12+980~K13+120、K13+570~K13+890、K14+740~K14+870
施工时间计划工期: 50 天计划开工时间: 2007 年 6 月 20 日计划完工时间: 2007 年 8 月 10 日4
组织机构建设单位 : 设计单位 : 监理单位 : 施工单位 : 二、配备施工机械1

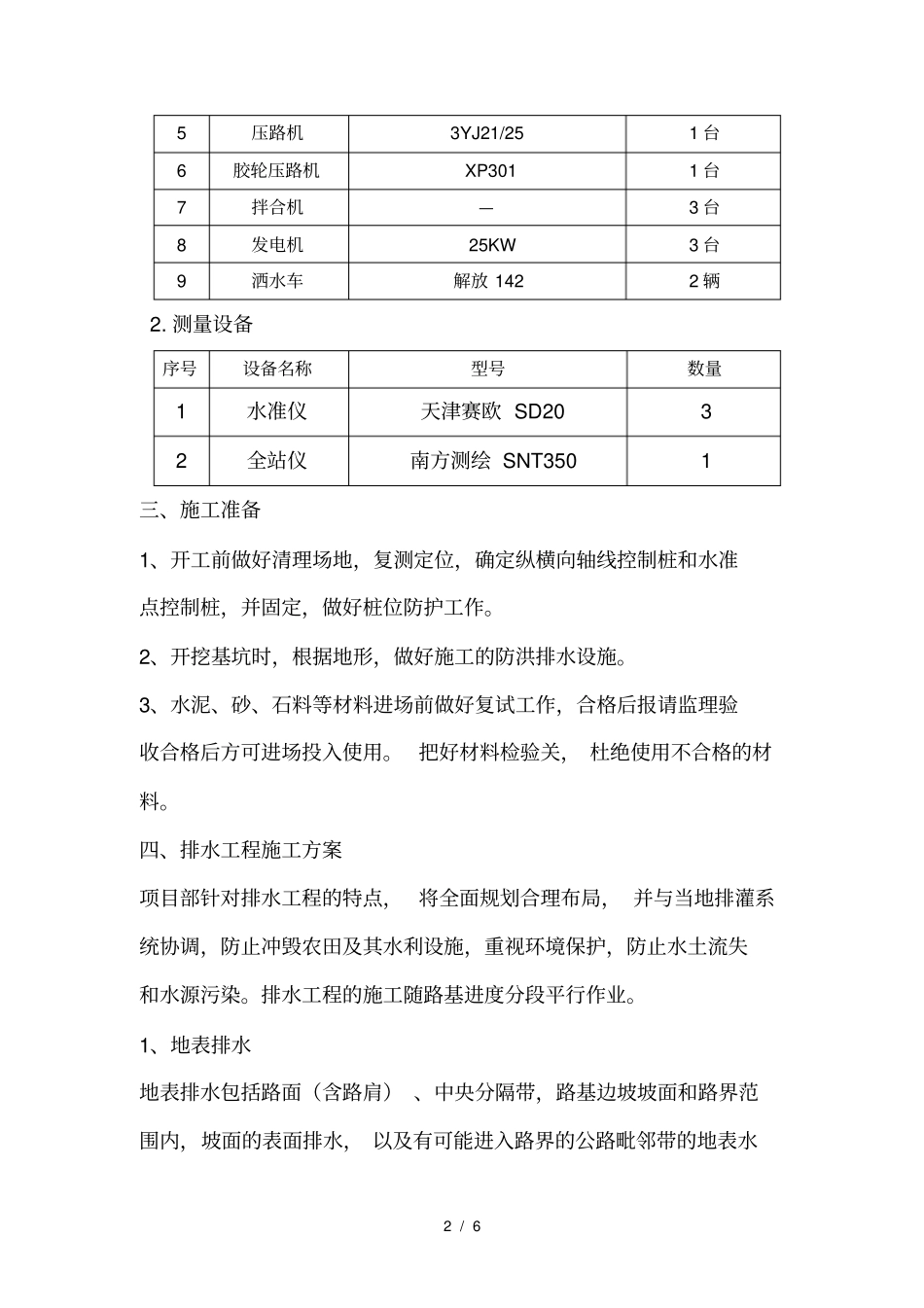

机械设备序号设备名称型号数量1 运行车东风15 辆2 挖掘机EX-200 3 台3 装载机ZL50 3 台4 压路机徐工 YZ18振动3 台2 / 6 5 压路机3YJ21/25 1 台6 胶轮压路机XP301 1 台7 拌合机—3 台8 发电机25KW 3 台9 洒水车解放 142 2 辆2
测量设备序号设备名称型号数量1 水准仪天津赛欧 SD20 3 2 全站仪南方测绘 SNT350 1 三、施工准备1、开工前做好清理场地,复测定位,确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作
2、开挖基坑时,根据地形,做好施工的防洪排水设施
3、水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用
把好材料检验关, 杜绝使用不合格的材料
四、排水工程施工方案项目部针对排水工程的特点, 将全面规划合理布局, 并与当地排灌系统协调,防止冲毁农田及其水利设施,重视环境保护,防止水土流失和水源污染
排水工程的施工随路基进度分段平行作业
1、地表排水地表排水包括路面(含路肩) 、中央分隔带,路基边坡坡面和路界范围内,坡面的表面排水, 以及有可能进入路界的公路毗
