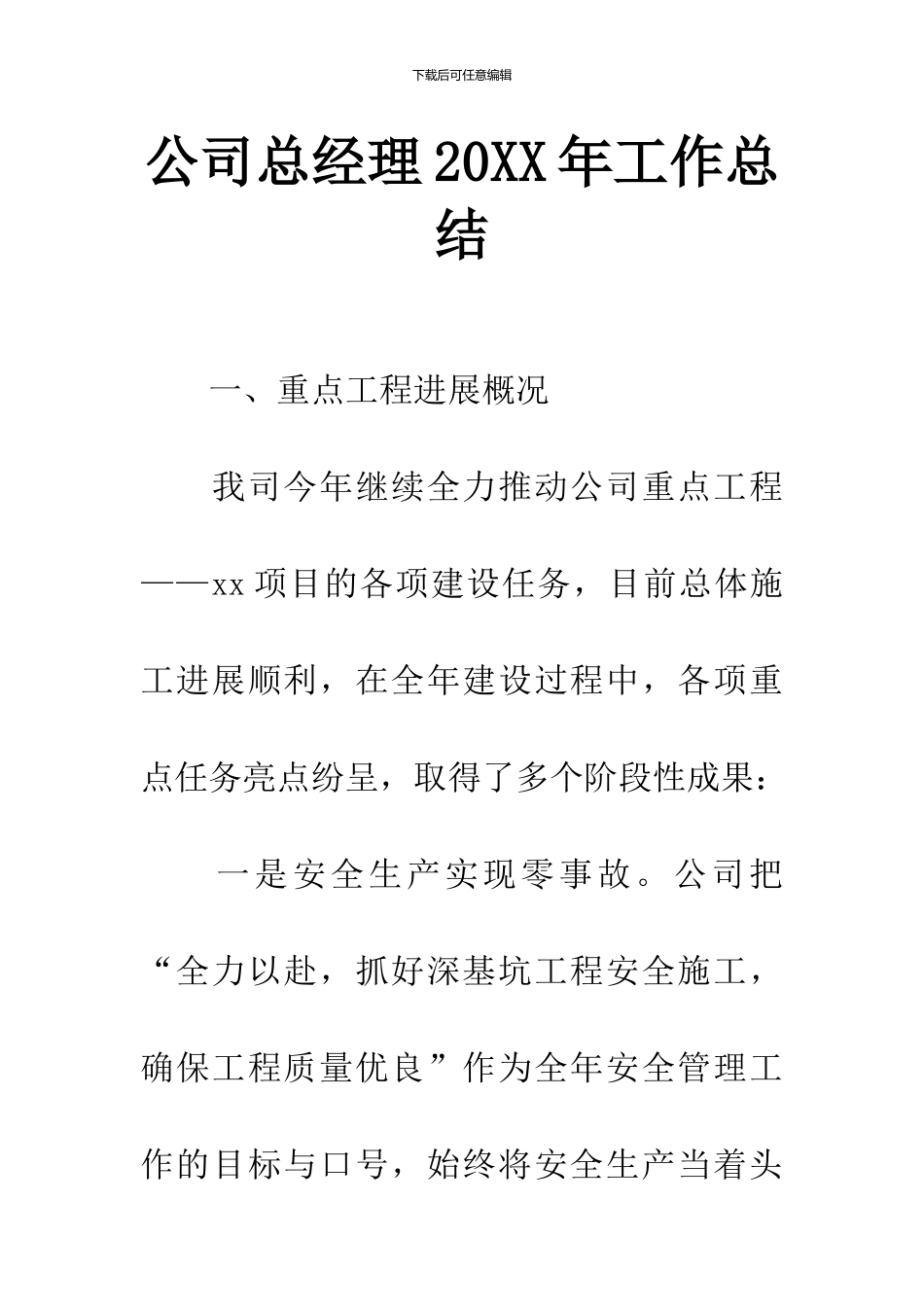

下载后可任意编辑公司总经理 20XX 年工作总结 一、重点工程进展概况 我司今年继续全力推动公司重点工程——xx 项目的各项建设任务,目前总体施工进展顺利,在全年建设过程中,各项重点任务亮点纷呈,取得了多个阶段性成果: 一是安全生产实现零事故。公司把“全力以赴,抓好深基坑工程安全施工,确保工程质量优良”作为全年安全管理工作的目标与口号,始终将安全生产当着头下载后可任意编辑等大事来抓,20XX 年,xxxx 项目施工施工场地未发生一起安全责任事故,取得了零安全事故的好成绩,为接下来的各项施工任务打下良好基础和开端。 二是拆迁报建解决遗留问题。xx 场地一直是本项目最大的社会不稳定因素,我司经过不断努力和近大半年的艰难谈判,最终于 x 月 x 日成功签署正式协议,将场地移交施工单位。此外,我司在春节前全力推动施工许可证办理手续,积极主动与政府相关职能部门对接,于 x 月 x 日提前取得下载后可任意编辑了本项目的《建筑工程施工许可证》,标志着 xxxx 项目工程审批的证书全部闭合,项目建设进入全面提速阶段。 三是绿色建筑取得关键突破。作为xxxx 房 地 产 项 目 品 牌 战 略 的 重 要 任 务 ,xxxx 项目三大认证指标已基本全部到位。x月下旬,中国绿色建筑认证通过省住建厅评审;xx 月中旬,我司今年主动引入的 xx市节能示范项目申报获得通过,获最高额度 xxx 万元补贴;12 月上旬,经过我司多次组织内部评审和优化调整,美国 LEED 认证下载后可任意编辑突破原定银奖的申报目标,以高分进一步冲击金奖等级,目前已通过美国绿委会官网初审。本项目真正成为 xxx 市的绿色“双认证”节能示范建筑。 四是深基坑施工节点全部按时完成。在实体施工进度方面,我司在公司领导的正确指导下,全体工程建设人员不分节假日奋战在施工场地第一线,共同努力克服了施工场地狭小、土方外运受限、台风异常频繁、周边业主投诉干扰等种种困难和不利因素,通过优化结构设计、创新土方下载后可任意编辑调运方式、优化降排水工艺、合理安排组织施工等手段,保质量、抓安全、赶进度。 截至 xx 月 xx 日,xxxx 项目深基坑已完成底板垫层及核心筒混凝土浇筑施工,并已全面开始底板钢筋绑扎工程,全部完成了年初制定的实体施工进度计划三个关键节点(地下连续墙、工程桩完成时间及底板开始施工时间)的任务指标。 二、全年具体工作总结 根据今年上级公司“深化大国资改革打造国企航母”的全局部...
