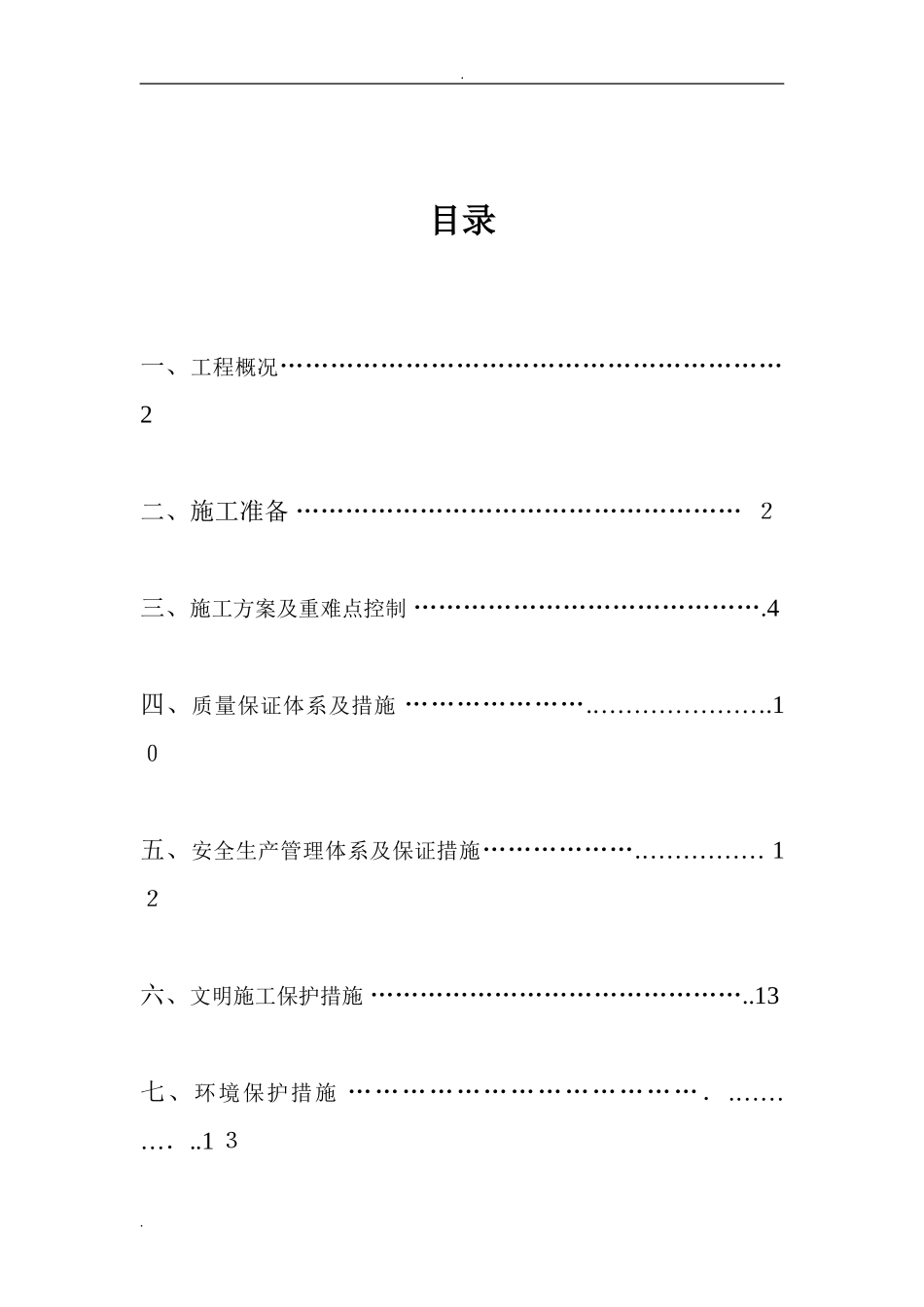

目录一、工程概况……………………………………………………2二、施工准备………………………………………………2三、施工方案及重难点控制……………………………………
4四、质量保证体系及措施…………………
…………………
10五、安全生产管理体系及保证措施………………
……………12六、文明施工保护措施………………………………………
13七、环境保护措施………………………………….

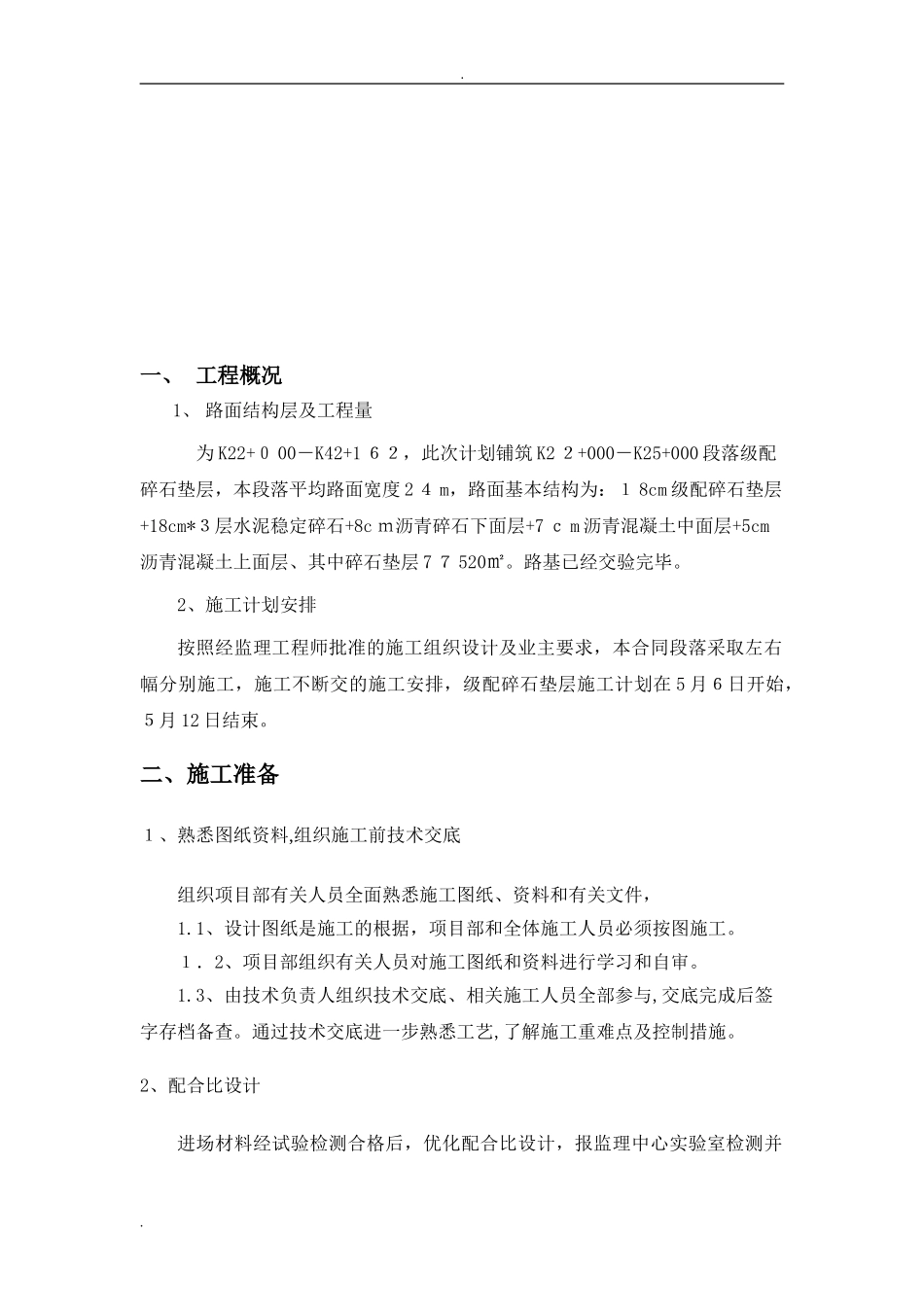

一、工程概况1、路面结构层及工程量为K22+000-K42+162,此次计划铺筑K22+000-K25+000段落级配碎石垫层,本段落平均路面宽度24m,路面基本结构为:18cm级配碎石垫层+18cm*3层水泥稳定碎石+8cm沥青碎石下面层+7cm沥青混凝土中面层+5cm沥青混凝土上面层、其中碎石垫层77520㎡
路基已经交验完毕
2、施工计划安排按照经监理工程师批准的施工组织设计及业主要求,本合同段落采取左右幅分别施工,施工不断交的施工安排,级配碎石垫层施工计划在5月6日开始,5月12日结束
二、施工准备1、熟悉图纸资料,组织施工前技术交底组织项目部有关人员全面熟悉施工图纸、资料和有关文件,1
1、设计图纸是施工的根据,项目部和全体施工人员必须按图施工
1.2、项目部组织有关人员对施工图纸和资料进行学习和自审
3、由技术负责人组织技术交底、相关施工人员全部参与,交底完成后签字存档备查
通过技术交底进一步熟悉工艺,了解施工重难点及控制措施
2、配合比设计进场材料经试验检测合格后,优化配合比设计,报监理中心实验室检测并
通过监理工程师的确认,作为施工控制标准级配碎石垫层所用的集料为料场生产的混合料,最大干密度为2
348g/cm,最佳含水量为5
0%,经检测原材料各项指标均满足规范要求
在施工时,根据天气和运距以及施工时间适当提高含水量

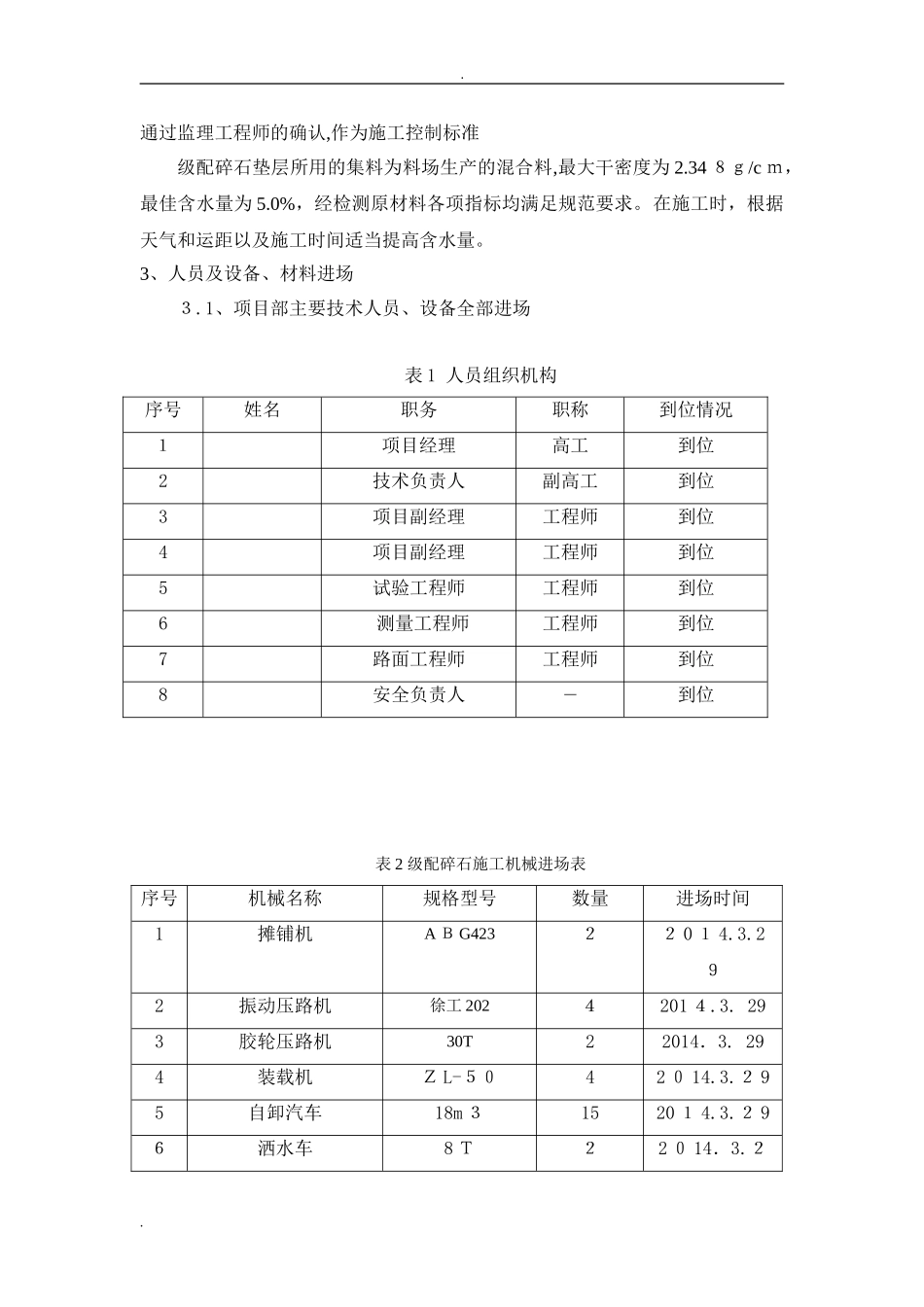

3、人员及设备、材料进场3
