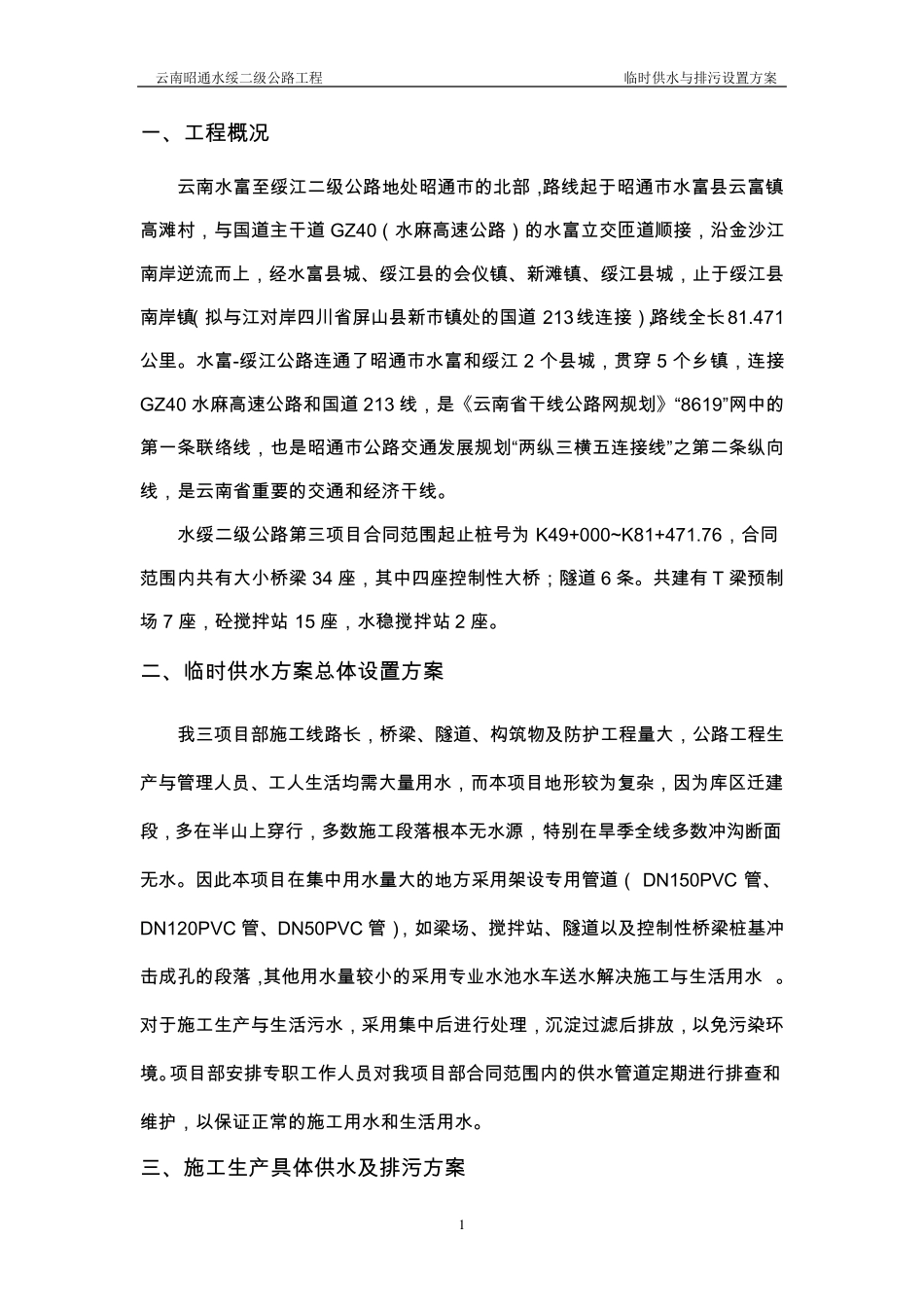

云南昭通水绥二级公路工程 临时供水与排污设置方案 云 南 昭 通 水 绥 二 级 公 路 第 三 项 目 部 临 时 供 水 及 排 污 设 置 专 项 方 案 编 制 : 审 核 : 审 批 : 中 国 建 筑 第 五 工 程 局 有 限 公 司 编 制 日 期 : 二 O 一 O 年 三 月 二 十 五 日云南昭通水绥二级公路工程 临时供水与排污设置方案 1 一、工程概况 云南水富至绥江二级公路地处昭通市的北部,路线起于昭通市水富县云富镇高滩村,与国道主干道 GZ40(水麻高速公路)的水富立交匝道顺接,沿金沙江南岸逆流而上,经水富县城、绥江县的会仪镇、新滩镇、绥江县城,止于绥江县南岸镇(拟与江对岸四川省屏山县新市镇处的国道 213线连接),路线全长81.471公里。水富-绥江公路连通了昭通市水富和绥江 2 个县城,贯穿 5 个乡镇,连接GZ40 水麻高速公路和国道 213 线,是《云南省干线公路网规划》“8619”网中 的第 一条 联 络 线,也 是昭通市公路交通发 展 规划“两 纵 三 横 五 连接线”之 第 二条 纵 向线,是云南省重 要 的交通和经济 干线。 水绥二级公路第 三 项 目 合 同 范 围 起止桩 号 为K49+000~K81+471.76,合 同范 围 内 共 有 大 小 桥 梁34 座 ,其 中 四座 控 制 性 大 桥 ; 隧道 6 条 。共 建有T 梁 预制场 7 座 ,砼搅拌站 15 座 ,水稳搅拌站 2 座 。 二、临时供水方案总体设置方案 我三 项 目 部施工线路长,桥 梁 、隧道、构筑物及防护工程量大 ,公路工程生产与管理人员 、工人生活 均 需 大 量用 水,而本 项 目 地形 较 为 复 杂 ,因 为 库 区 迁 建段 ,多 在 半 山上穿行 ,多 数 施工段 落 根 本 无 水源 ,特 别 在 旱 季 全线多 数 冲 沟 断 面无 水。因 此 本 项 目 在 集 中 用 水量大 的地方采 用 架 设专 用 管道( DN150PVC 管、DN120PVC 管、DN50PVC 管),如 梁 场、搅拌站、隧道以 及控 制 性 桥 梁 桩 基 冲击 成 孔 的段 落 ,其 他 用 水量较 小 的采 用 专 业 水池 水车 送 水解 决 施工与生活 用 水 。对于施工生产与生活 污 水,采 用 集 中 后 进 行 处理,沉 淀 过 滤 后 排 放 ,以 免 污 染 环境 。项 目 部安 排 专 职 工作 人...
