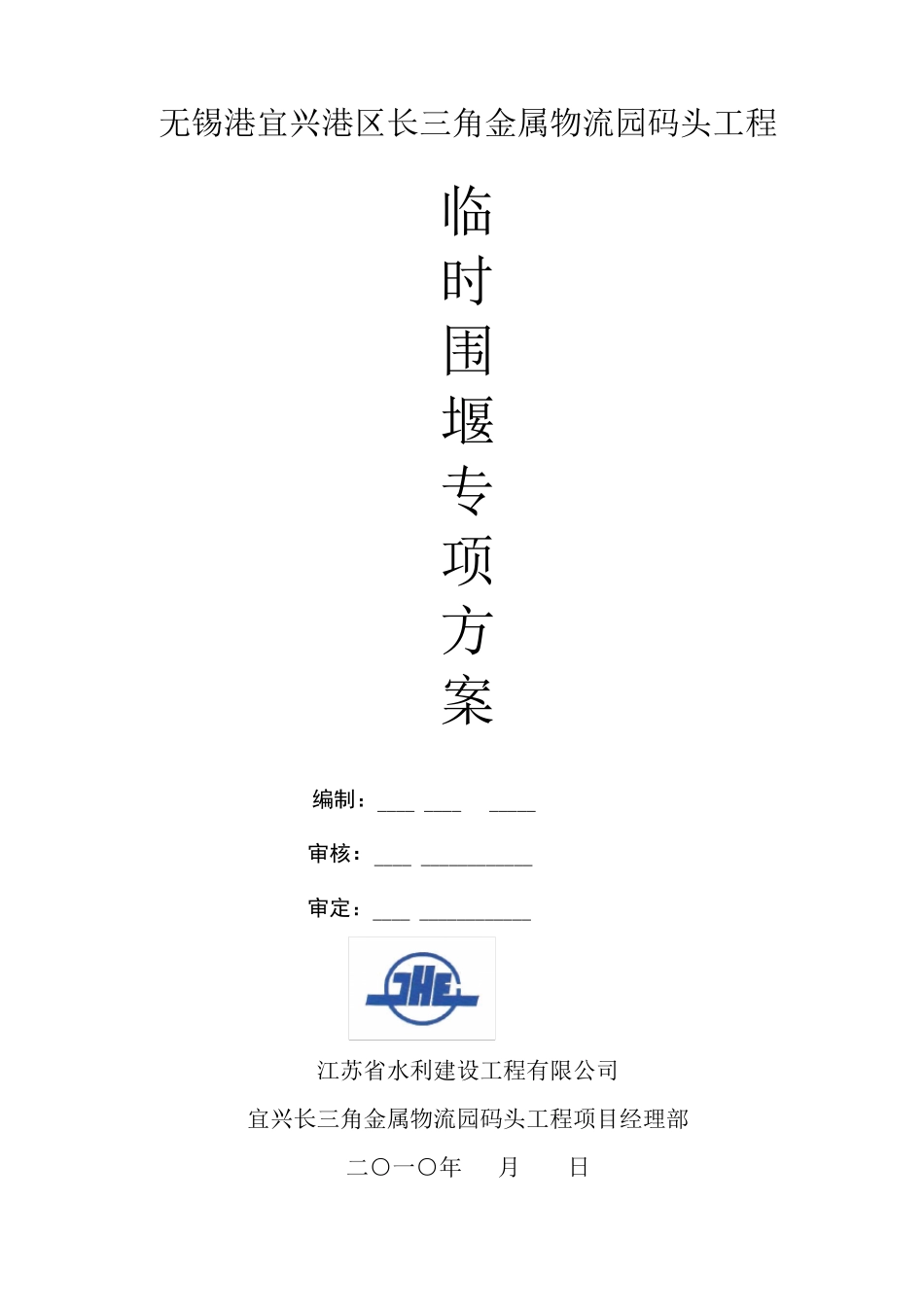

无锡港宜兴港区长三角金属物流园码头工程 临 时 围 堰 专 项 方 案 编制:____ ____ _____ 审核:____ ____________ 审定:____ ____________ 江苏省水利建设工程有限公司 宜兴长三角金属物流园码头工程项目经理部 二○一○年 月 日 2 目 录 一、工程概况 二、工程地质与水文气象 三、围堰设计 四、施工准备 五、施工方法 六、劳动力及机械需求计划 七、质量控制 八、安全保证措施 九、防汛措施 十、进度计划及进度保证措施 十一、环保措施 十二、临时围堰平面布置图 3 一、工程概况 本工程为无锡港宜兴港区长三角金属物流园码头工程,位于宜兴市西氿大桥与锡宜高速公路桥之间,芜申运河北侧

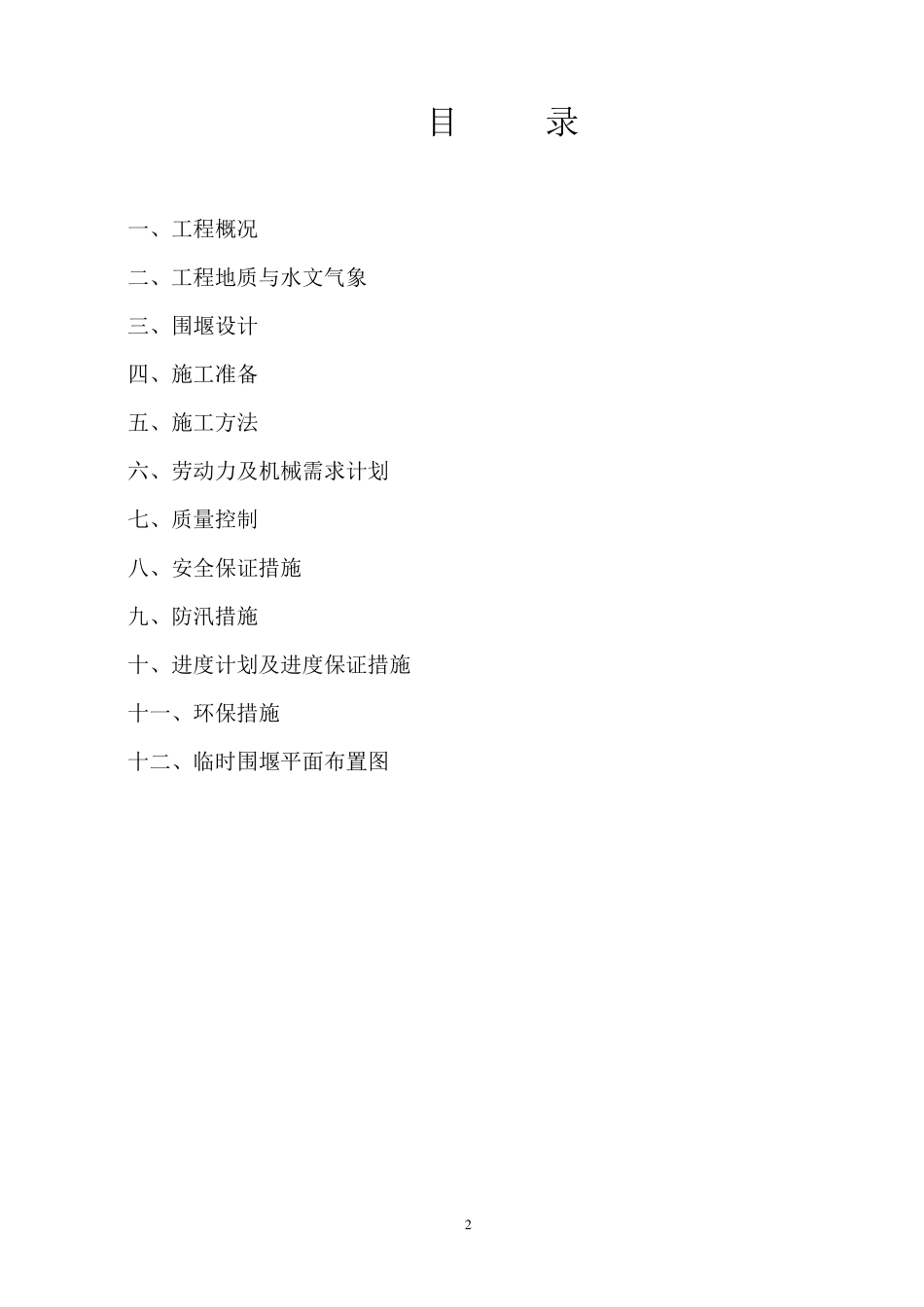

主要包括:4 个 500T 级件杂货泊位,2个 500T 级承用途泊位,码头平台为高桩现浇整体梁板式结构,码头岸线长度为341m ,直立式护岸岸线长度 130m

航道现状为 4 级航道,规划为 3 级航道
根据设计图纸和现场河面水位实际高程(码头平台横梁,纵梁的底面高程 1
4m 均在河面水位高程 2
0 以下)为码头创造干施工条件,需要修筑临时围堰
起到保护整个码头结构的施工,同时填筑堤心临时施工通道
二、工程地质与水文气象 1、工程地质 施工范围内土层为粉质粘土,详见江苏省工程勘测研究院有限责任公司提供的工程地质图
2、水文气象 宜兴市地处北亚热带季风气候 区,受 季风环 流控 制 ,全 区气候 温 和湿 润 ,四季分 明 ,雨 水充 沛 ,雨 热同季,光 照 充 足
降 水丰 沛 ,全 年 有雨 ,全 区多 年 平均降 雨 量 为 1198m m ,最 大降 雨 量 可 达 1738m m ,日 降 雨 量 大于 25m m 的天 数 平均为15 天
降 雨 多 集 中 在汛 期 的 6~ 9 月 份 ,汛 期 雨 量 一般 在 5
