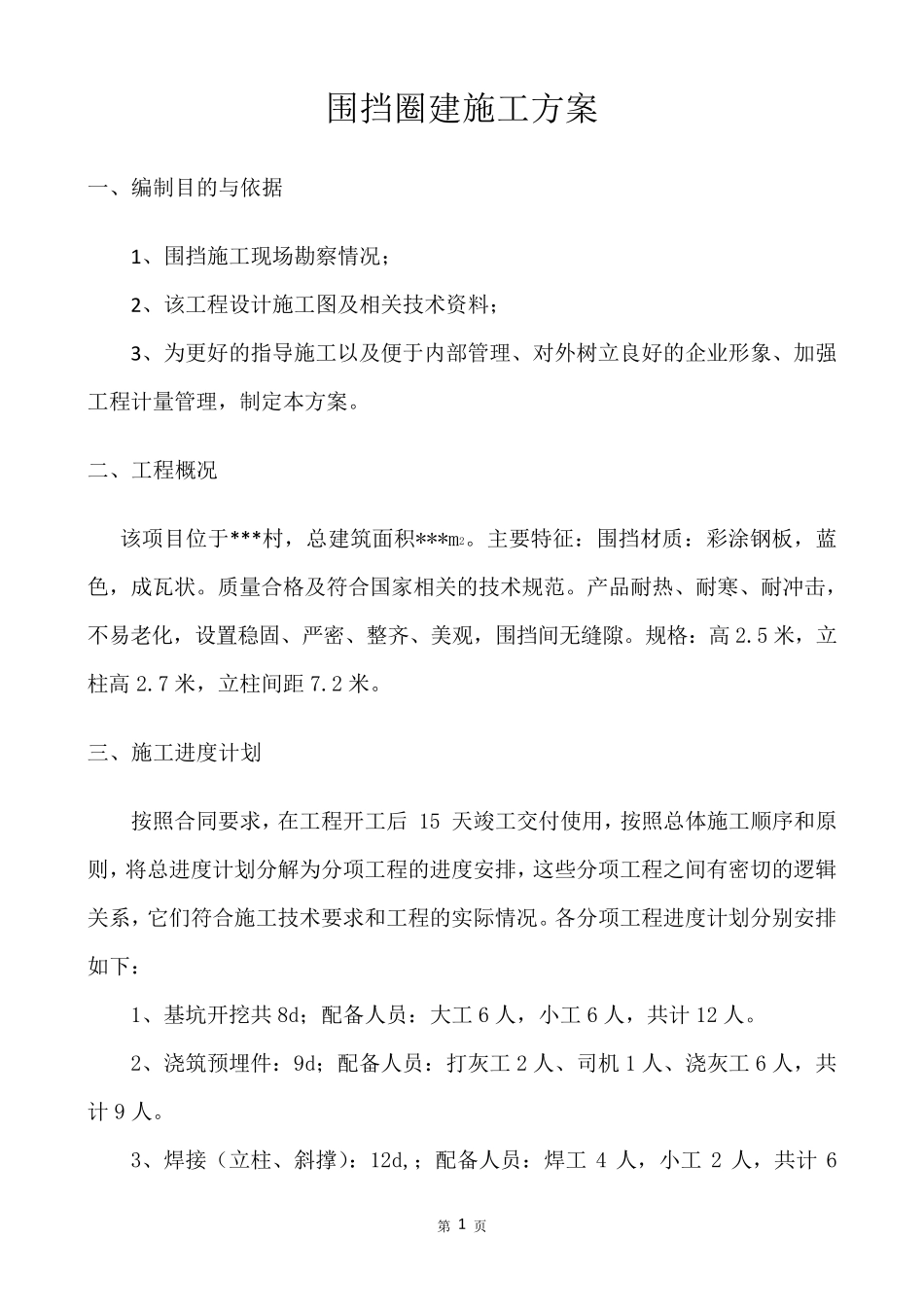

临时围挡采购项目围挡圈建 施 工 方 案 有限公司 二零一六年五月二十四日 第 1 页 围挡圈建施工方案 一、编制目的与依据 1、围挡施工现场勘察情况; 2、该工程设计施工图及相关技术资料; 3、为更好的指导施工以及便于内部管理、对外树立良好的企业形象、加强工程计量管理,制定本方案
二、工程概况 该项目位于***村,总建筑面积***m2
主要特征:围挡材质:彩涂钢板,蓝色,成瓦状
质量合格及符合国家相关的技术规范
产品耐热、耐寒、耐冲击,不易老化,设置稳固、严密、整齐、美观,围挡间无缝隙
规格:高 2
5 米,立柱高 2
7 米,立柱间距 7
三、施工进度计划 按照合同要求,在工程开工后 15 天竣工交付使用,按照总体施工顺序和原则,将总进度计划分解为分项工程的进度安排,这些分项工程之间有密切的逻辑关系 ,它 们 符合施工技术要求和工程的实 际 情况
各 分项工程进度计划分别 安排如 下 : 1、基 坑 开挖 共 8d;配 备 人 员 :大 工6 人 ,小 工6 人 ,共 计 12 人
2、浇 筑预 埋 件 :9d;配 备 人 员 :打 灰 工2 人 、司 机 1 人 、浇 灰 工6 人 ,共计 9 人
3、焊 接 ( 立柱、斜 撑 ):12d,;配 备 人 员 :焊 工4 人 ,小 工2 人 ,共 计 6 第 2 页 人

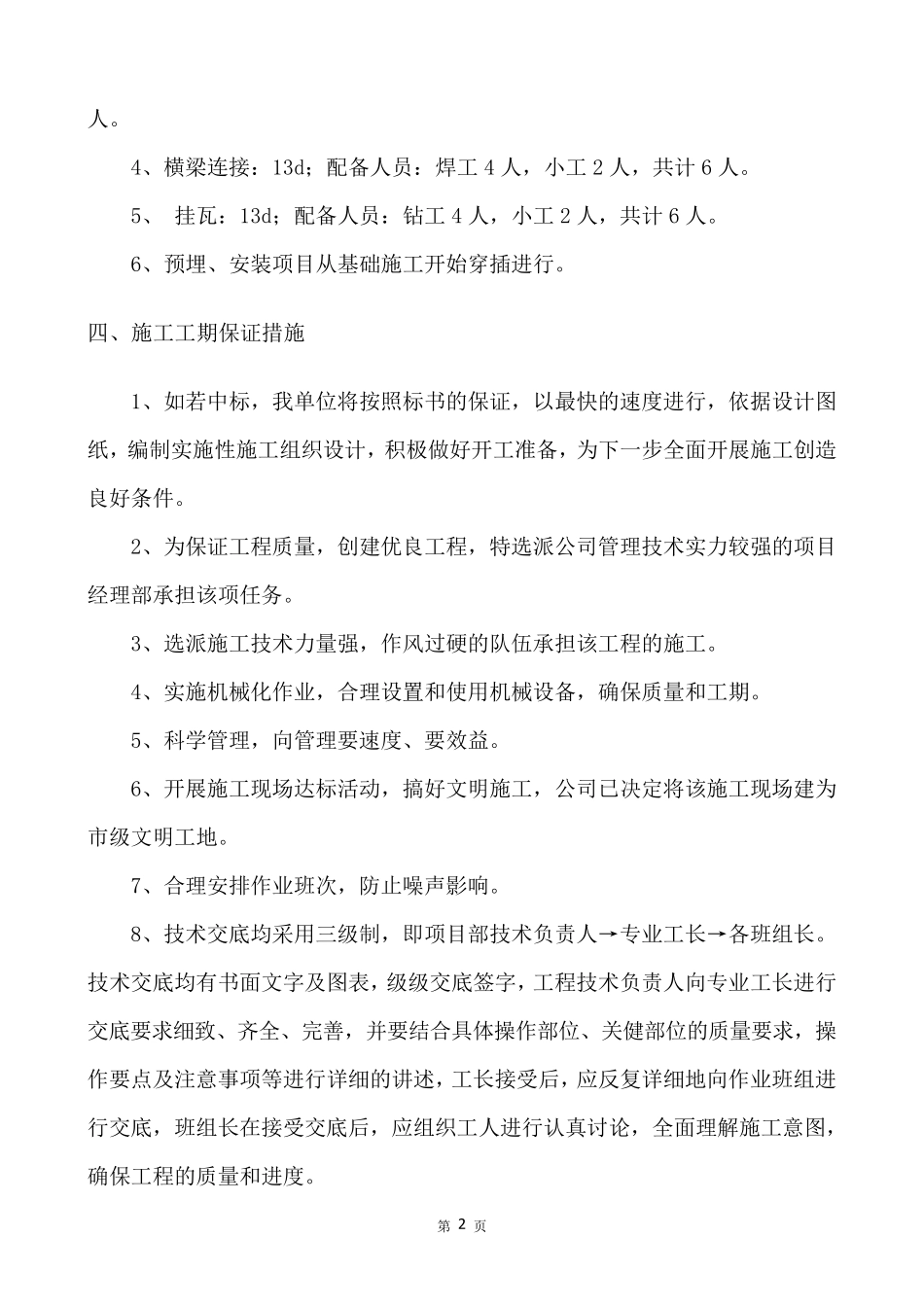

4、 横 梁 连 接 : 13d; 配 备 人 员 : 焊 工 4 人 , 小 工 2 人 , 共 计 6 人
5、 挂 瓦 : 13d; 配 备 人 员 : 钻 工 4 人 , 小 工 2 人 , 共 计 6 人
6、 预 埋 、 安 装 项 目 从 基 础 施 工 开 始 穿 插 进 行
四 、 施 工 工 期 保 证 措 施 1、 如 若 中 标 , 我 单 位 将 按 照 标 书 的 保 证 , 以 最 快 的
