安徽省园林建设有限公司 1一、工程概况本工程其中景观工程主要包括各类小广场、生态停车位、园路等
各景点有:廊架、凉亭、健身广场、喷泉、花池、景墙、小品、各地块组合铺装等
总体工程包括苗木的种植、室外照明及灌溉供水系统等

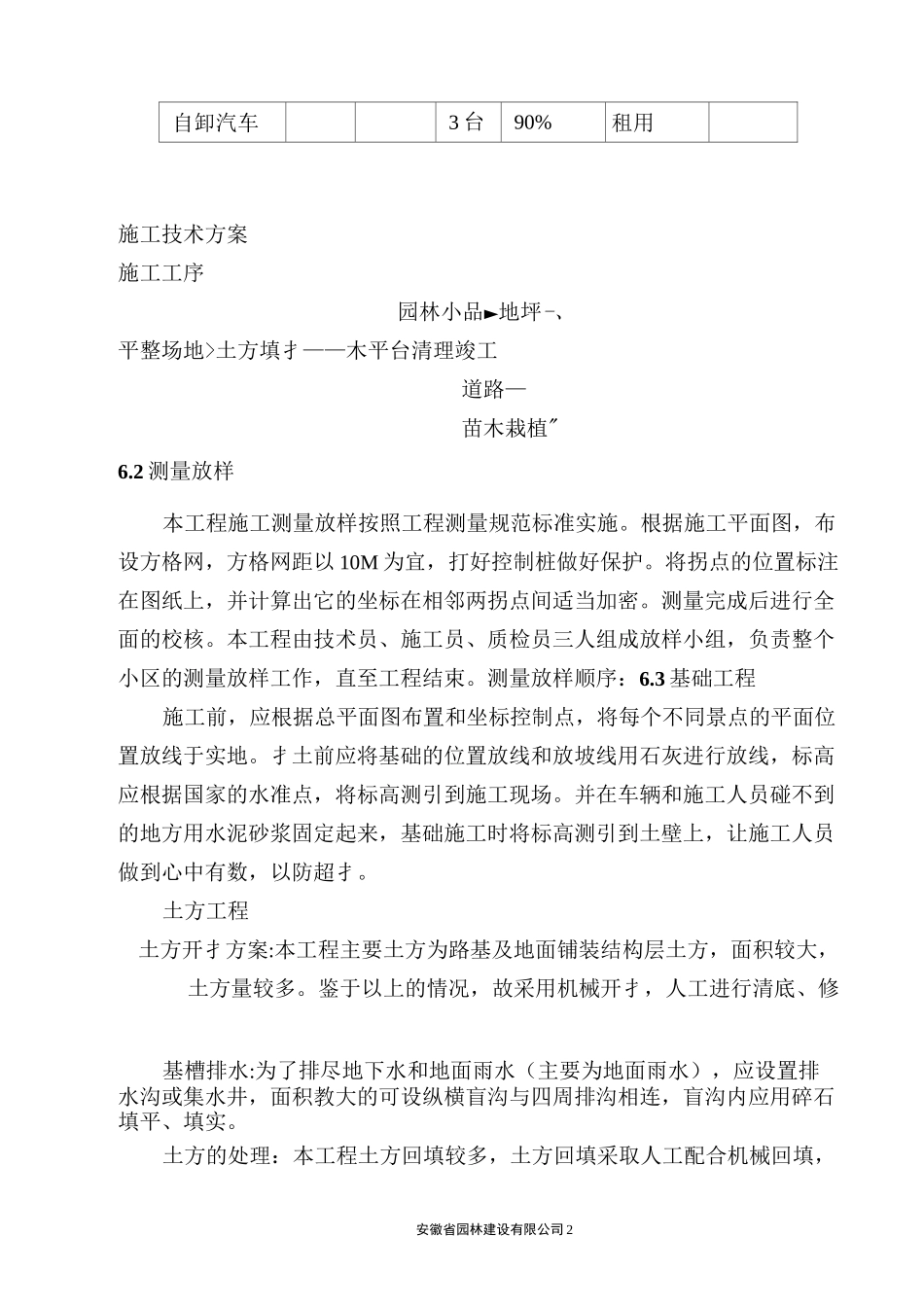

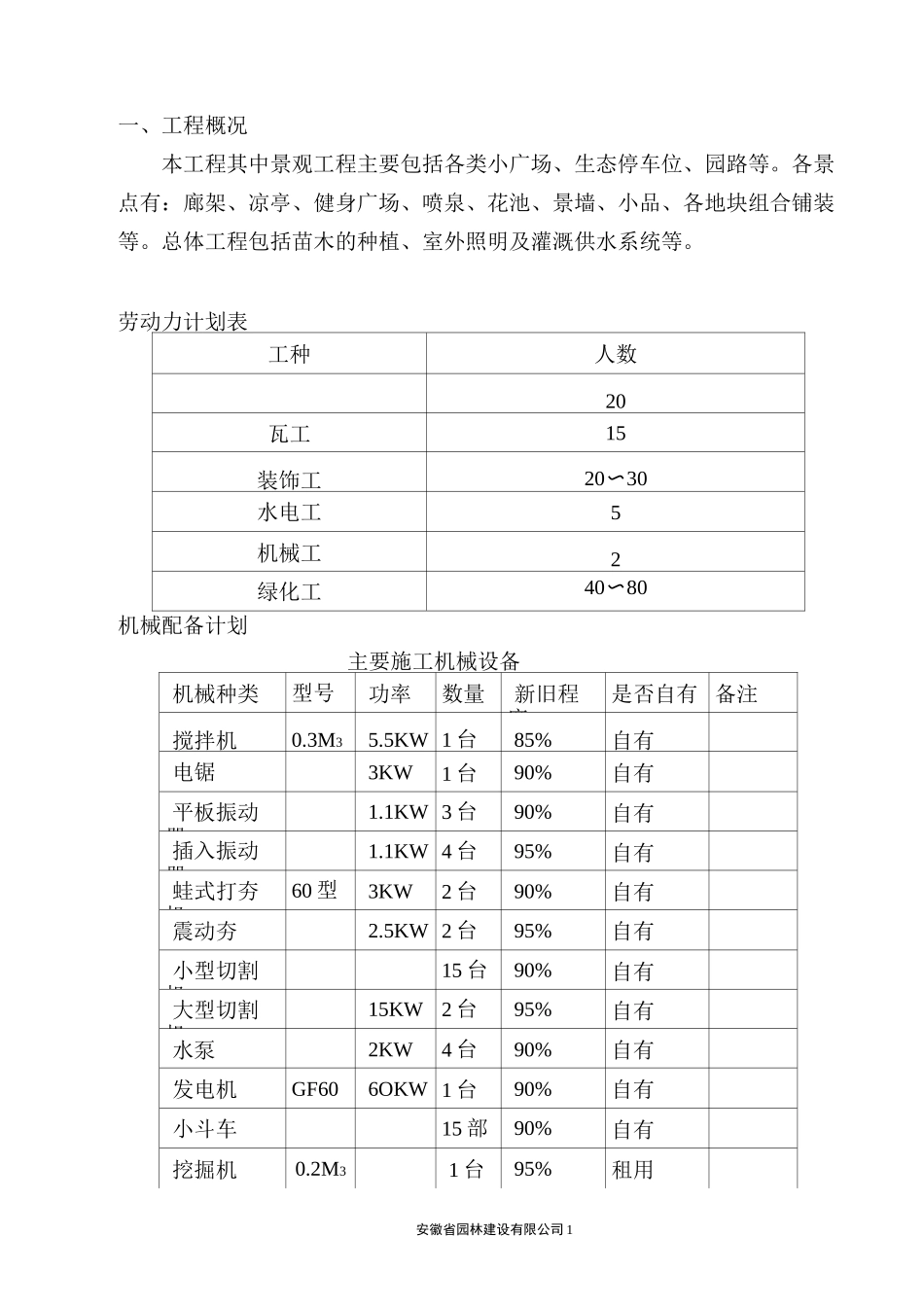

劳动力计划表工种人数20瓦工15装饰工20〜30水电工5机械工2绿化工40〜80机械配备计划主要施工机械设备机械种类型号功率数量新旧程度是否自有 备注搅拌机0
5KW 1 台85%自有电锯3KW1 台90%自有平板振动器1
1KW 3 台90%自有插入振动器1
1KW 4 台95%自有蛙式打夯机60 型3KW2 台90%自有震动夯2
5KW 2 台95%自有小型切割机15 台90%自有大型切割机15KW2 台95%自有水泵2KW4 台90%自有发电机GF606OKW 1 台90%自有小斗车15 部90%自有挖掘机0
2M31 台95%租用安徽省园林建设有限公司 2自卸汽车3 台90%租用施工技术方案施工工序园林小品►地坪-、平整场地>土方填扌——木平台清理竣工道路—苗木栽植"6
2 测量放样本工程施工测量放样按照工程测量规范标准实施
根据施工平面图,布设方格网,方格网距以 10M 为宜,打好控制桩做好保护
将拐点的位置标注在图纸上,并计算出它的坐标在相邻两拐点间适当加密
测量完成后进行全面的校核
本工程由技术员、施工员、质检员三人组成放样小组,负责整个小区的测量放样工作,直至工程结束
测量放样顺序:6
3 基础工程施工前,应根据总平面图布置和坐标控制点,将每个不同景点的平面位置放线于实地
扌土前应将基础的位置放线和放坡线用石灰进行放线,标高应根据国家的水准点,将标高测引到施工现场
并在车辆和施工人员碰不到的地方用水泥砂浆固定起来,基础施工时将标高测引到土壁上,让施工人员做到心中有数,以防超扌

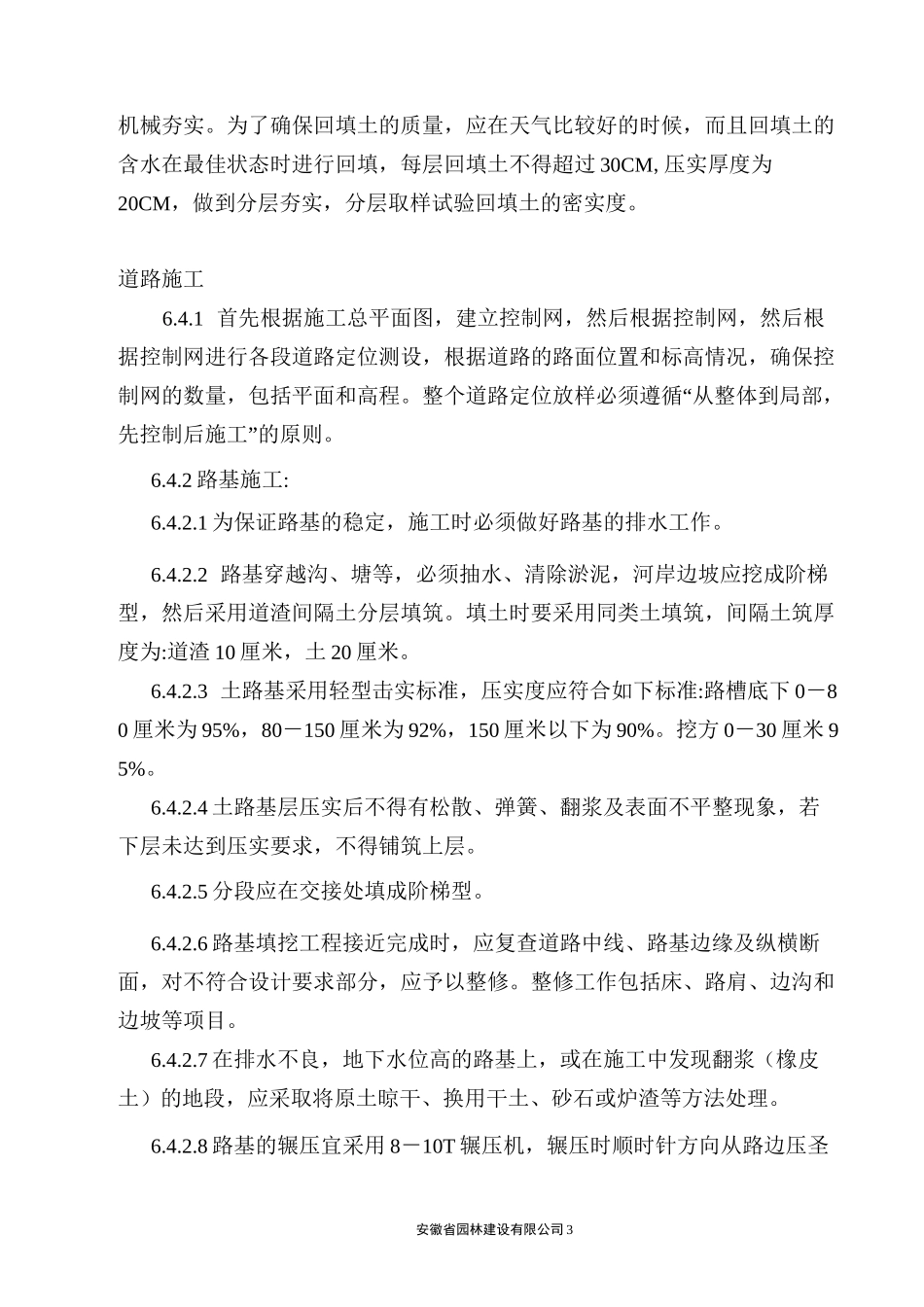

土方工程土方开扌方案:本工程主要土方为路基及地面铺装结构
