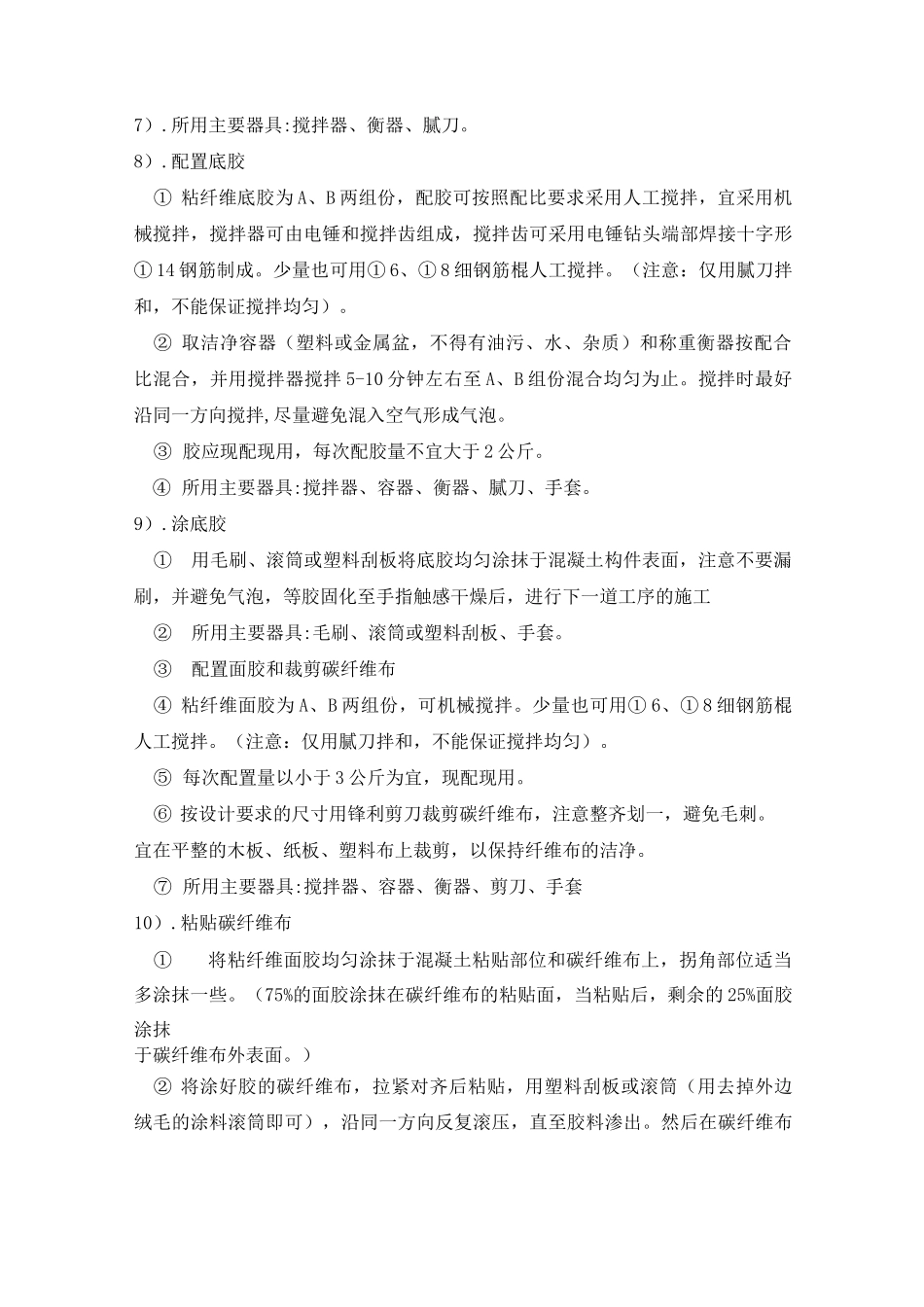

四川省什邡市厂房维修加固方案四川融海建筑工程有限公司二零一四年六月四日(一)工程概况1.1 工程名称:什邡厂房加固工程1.2 工程地点:德阳什邡市1.3 建设单位:******1.4 工程规模:建筑层数为地上二层,局部三层。因厂房使用功能变化,拆除原有装饰后,经受力验算,局部梁需粘贴碳纤维加固、梁底加大截面、悬挑楼梯加固、升降机井内外墙钢筋网片加固等。(二)碳纤维梁加固施工1.施工准备1).主要的材料准备碳纤维布及其配套用胶的进场检验;2).辅助工具及材料的准备专用滚筒、刮板、磨光机、剪刀、凿子、毛刷等。3).搭设脚手架按安全规程搭设脚手架,高度以方便施工为前提。2. 碳纤维加固范围1).补强部位为一层二层大梁。2).粘贴方式严格按照规范及设计图纸,具体做法为:梁底通长粘贴一层碳纤维布,宽为 300mm;梁侧面设置 U 型箍宽 200mm,间距 200mm,同时设置 100mm 宽压带一道。3. 碳纤维加固施工工艺1).工艺流程混凝土表面处理 f 粘贴面修补找平(若平整,此步骤可省去)一配置底胶一涂底胶 f 配置面胶和裁剪碳纤维布 f 粘贴碳纤维布 f 固化 f 检验 f 维护2).混凝土表面处理3).混凝土面应凿除粉饰层,油垢、污物,然后用角磨机磨去 1-2mm 厚表层,混凝土构件转角处应进行倒角处理,磨出邙日角)或补出(阴角)半径不小于 20mm的光滑圆弧,打磨完毕用压缩空气吹净浮尘,最后用棉布蘸丙酮拭净表面,保持干燥备用。4).所用主要器具:角磨机、金刚石磨片、空压机、棉布、护目镜、防尘口罩。5).粘贴面修补找平6).混凝土面蜂窝、麻面、凹凸部位用混凝土修补结构胶填平,修补胶固化后(以手指触感干燥为宜,约 5 小时),可进行下一道工序。7).所用主要器具:搅拌器、衡器、腻刀。8).配置底胶① 粘纤维底胶为 A、B 两组份,配胶可按照配比要求采用人工搅拌,宜采用机械搅拌,搅拌器可由电锤和搅拌齿组成,搅拌齿可采用电锤钻头端部焊接十字形① 14 钢筋制成。少量也可用① 6、① 8 细钢筋棍人工搅拌。(注意:仅用腻刀拌和,不能保证搅拌均匀)。② 取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按配合比混合,并用搅拌器搅拌 5-10 分钟左右至 A、B 组份混合均匀为止。搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡。③ 胶应现配现用,每次配胶量不宜大于 2 公斤。④ 所用主要器具:搅拌器、容器、衡器、腻刀、手套。9).涂底胶①用毛刷、滚筒或塑料刮板将底胶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旧楼加固施工方案.

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
