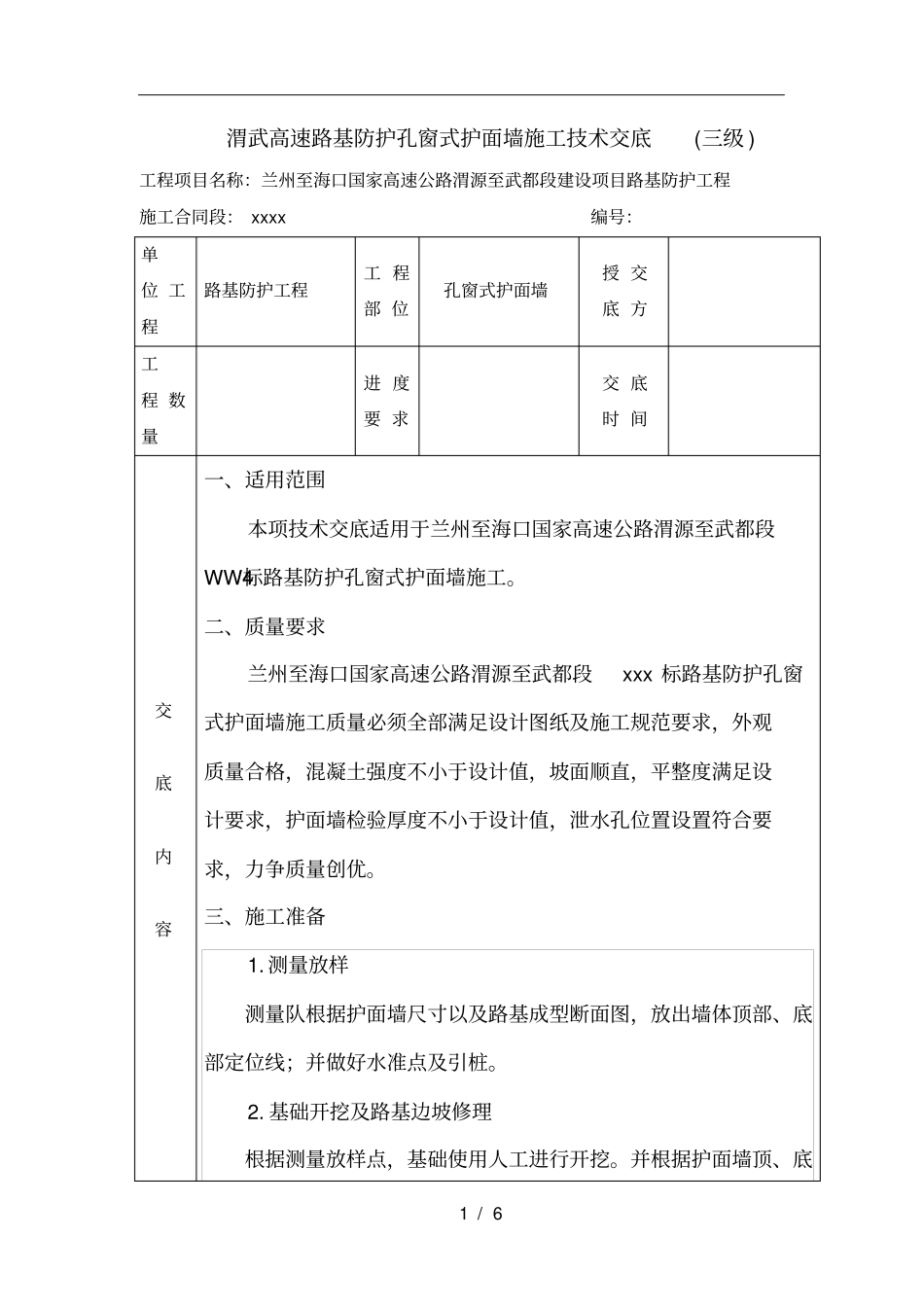

1 / 6 渭武高速路基防护孔窗式护面墙施工技术交底(三级 )工程项目名称:兰州至海口国家高速公路渭源至武都段建设项目路基防护工程施工合同段: xxxx编号:单位 工程路基防护工程工 程部 位孔窗式护面墙授 交底 方工程 数量进 度要 求交 底时 间交底内容一、适用范围本项技术交底适用于兰州至海口国家高速公路渭源至武都段WW4标路基防护孔窗式护面墙施工
二、质量要求兰州至海口国家高速公路渭源至武都段xxx 标路基防护孔窗式护面墙施工质量必须全部满足设计图纸及施工规范要求,外观质量合格,混凝土强度不小于设计值,坡面顺直,平整度满足设计要求,护面墙检验厚度不小于设计值,泄水孔位置设置符合要求,力争质量创优
三、施工准备1
测量放样测量队根据护面墙尺寸以及路基成型断面图,放出墙体顶部、底部定位线;并做好水准点及引桩
基础开挖及路基边坡修理根据测量放样点,基础使用人工进行开挖

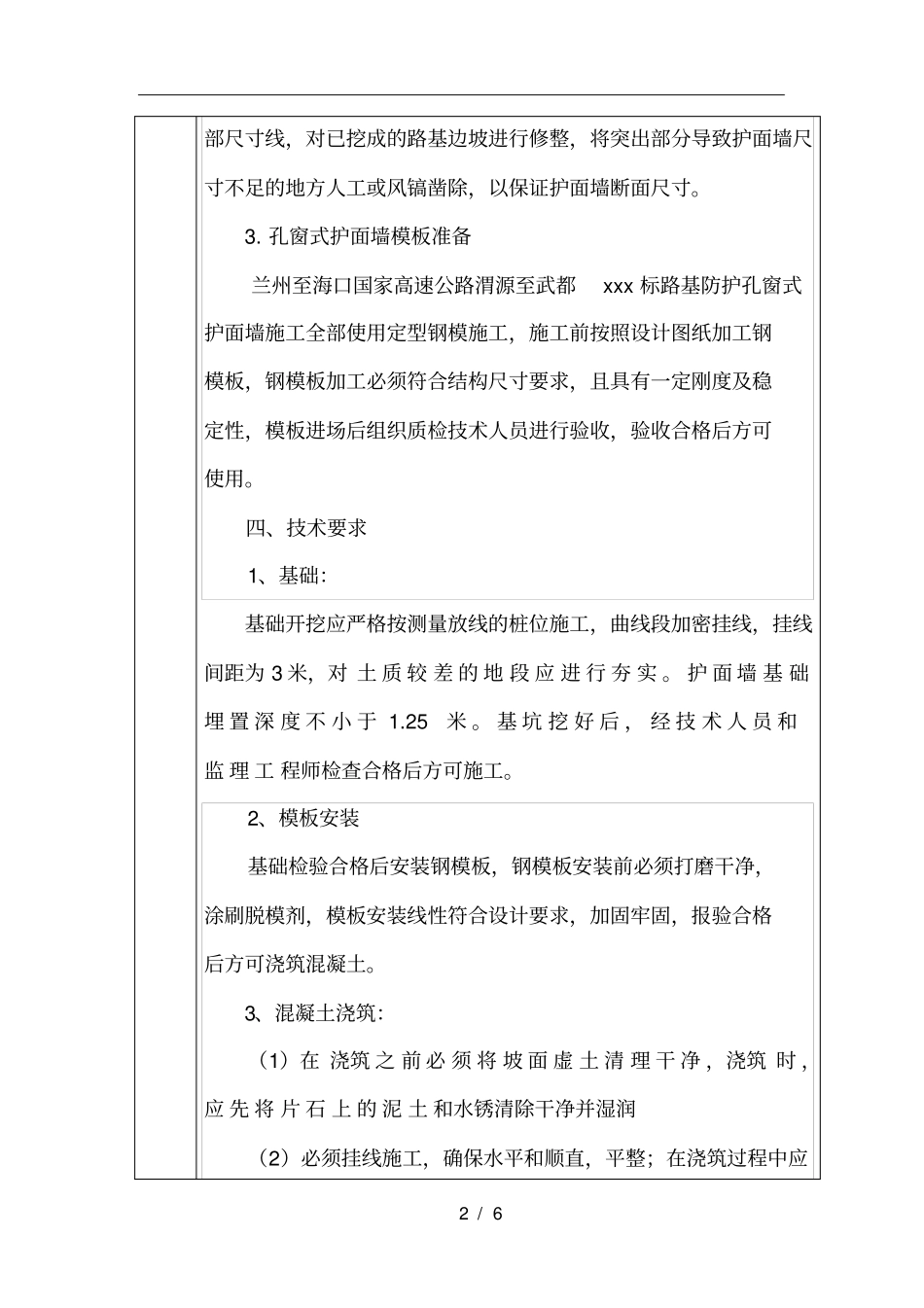

并根据护面墙顶、底2 / 6 部尺寸线,对已挖成的路基边坡进行修整,将突出部分导致护面墙尺寸不足的地方人工或风镐凿除,以保证护面墙断面尺寸
孔窗式护面墙模板准备兰州至海口国家高速公路渭源至武都xxx 标路基防护孔窗式护面墙施工全部使用定型钢模施工,施工前按照设计图纸加工钢模板,钢模板加工必须符合结构尺寸要求,且具有一定刚度及稳定性,模板进场后组织质检技术人员进行验收,验收合格后方可使用
四、技术要求1、基础:基础开挖应严格按测量放线的桩位施工,曲线段加密挂线,挂线间距为 3 米,对 土 质 较 差 的 地 段 应 进 行 夯 实
护 面 墙 基 础埋 置 深 度 不 小 于 1
基 坑 挖 好 后 , 经 技 术 人 员 和监 理 工 程师检查合格后方可施工
2、模板安装基础检验合格后安装钢模板,钢模板安装前必须打磨干净,涂刷脱模剂,模板安装线性符合设计要求,加固牢固,报验合格后
