技术交底记录沈 建 施 技 — 20— 1 工程名称刘家窝铺 1 号大桥分部( 分项 ) 工程地基及基础交底项目挖井基础图纸名称、图号京沈施桥 -116 、京沈桥通 -15 1、工期及主要工作量;构造、尺寸、限界要求:① 工期: 2015 年 3 月 20 日-2015 年 5 月 20 日,共计 60 日历天;② 工作量:挖井基础共计3 个,3# 、6#、9#

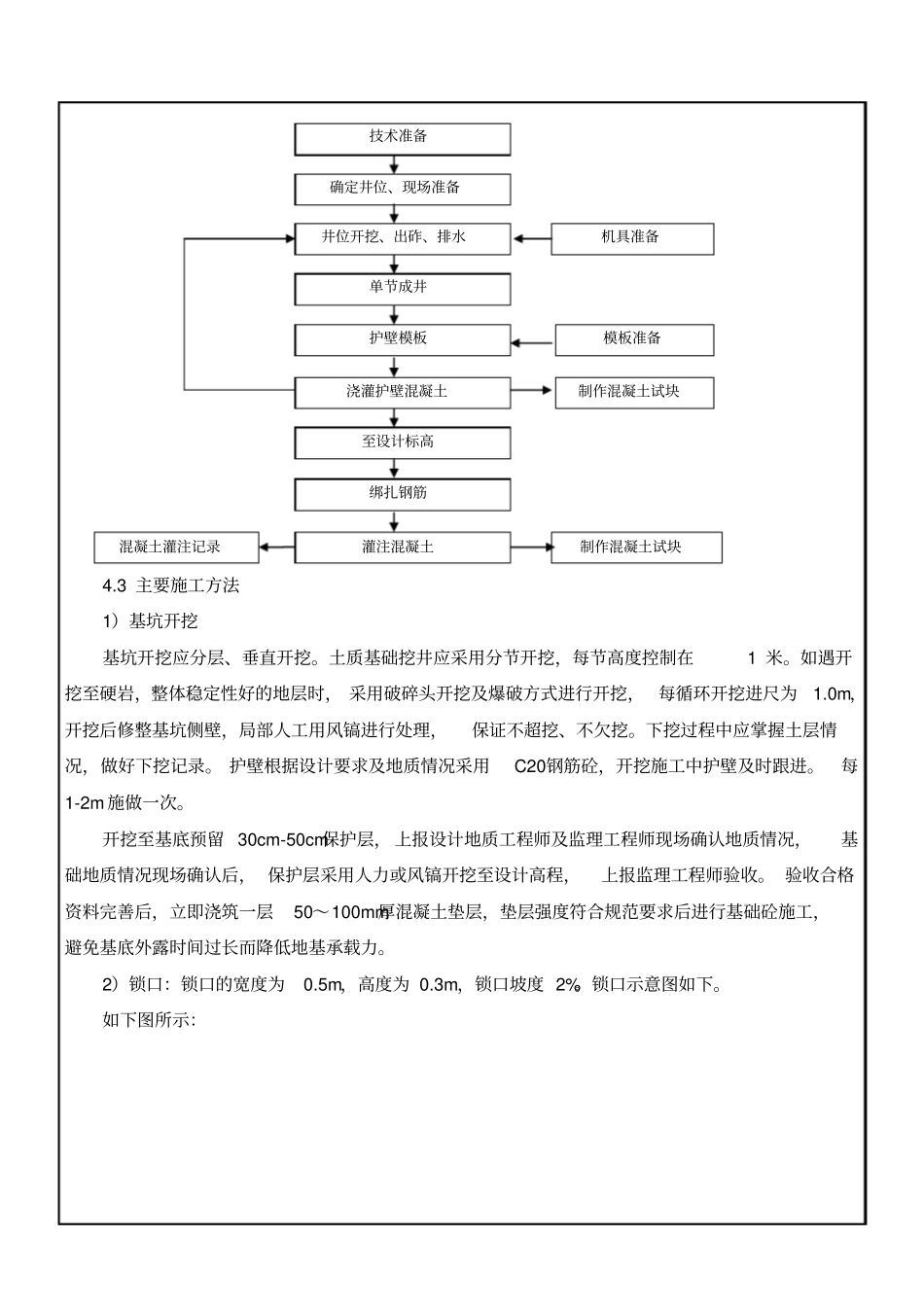

2、主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)① 设备:挖掘机、铲车、自卸车、空压机、钢筋弯曲机、电焊机、钢筋切断机、吊车;② 材料:钢筋、C30混凝土、沉降观测标、三七灰土等
3、技术要求和质量标准:见附页4、施工程序、主要施工方法和安全措施注意事项(包括“施工工艺”项目、“单项作业标准”项目、代号)见附页附图无交底人签章接底人注: 此表写不下可用附页
如质量、安全措施注意事项写不下用沈建施技20— 2 填写

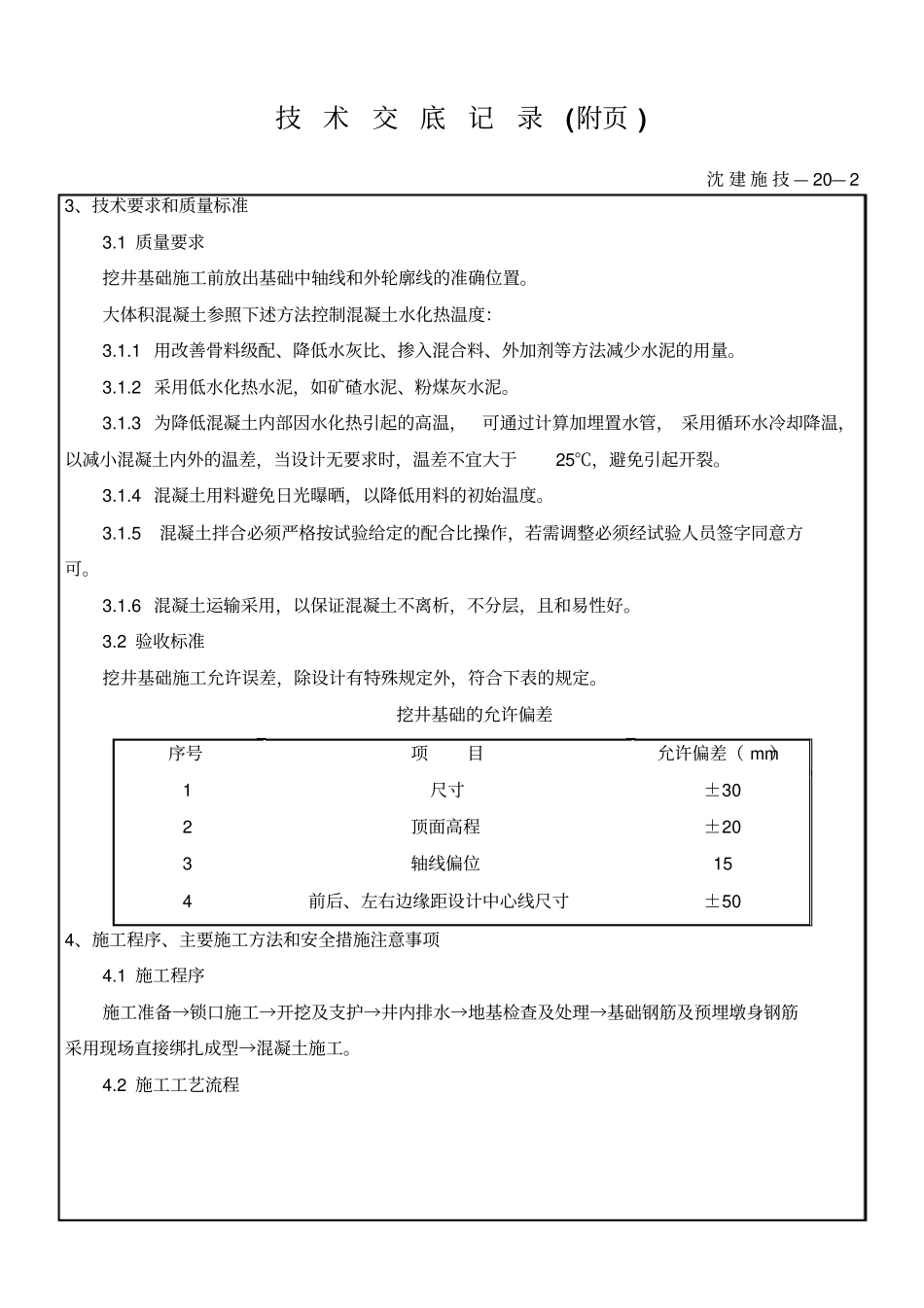

技术交底记录(附页 ) 沈 建 施 技 — 20— 2 3、技术要求和质量标准3
1 质量要求挖井基础施工前放出基础中轴线和外轮廓线的准确位置
大体积混凝土参照下述方法控制混凝土水化热温度:3
1 用改善骨料级配、降低水灰比、掺入混合料、外加剂等方法减少水泥的用量
2 采用低水化热水泥,如矿碴水泥、粉煤灰水泥
3 为降低混凝土内部因水化热引起的高温,可通过计算加埋置水管, 采用循环水冷却降温,以减小混凝土内外的温差,当设计无要求时,温差不宜大于25℃,避免引起开裂
4 混凝土用料避免日光曝晒,以降低用料的初始温度
5混凝土拌合必须严格按试验给定的配合比操作,若需调整必须经试验人员签字同意方可
6 混凝土运输采用,以保证混凝土不离析,不分层,且和易性好
2 验收标准挖井基础施工允许误差,除设计有特殊规定外,符合下表的规定
挖井基础的允许偏差
