概述公司 8 月份检修, 8 台浮头式换热器换热器更换管束,4 台管板式换热器拆卸前后平盖,共准备 2 台Φ 1800mm抽芯子机, 2 台 80T 吊车, 1 台 100T吊车
E-1310 与 E-1320 为一组共用一台抽芯机, E-1330 与 E-1343 为另一组共用一台抽芯机
换热器的体积较大、检修的设备重量较重,检修时间共计给48 小时,时间紧,并需交叉连续作业,为确保换热器的检修优质、高速、安全顺利的完成,特编制本方案

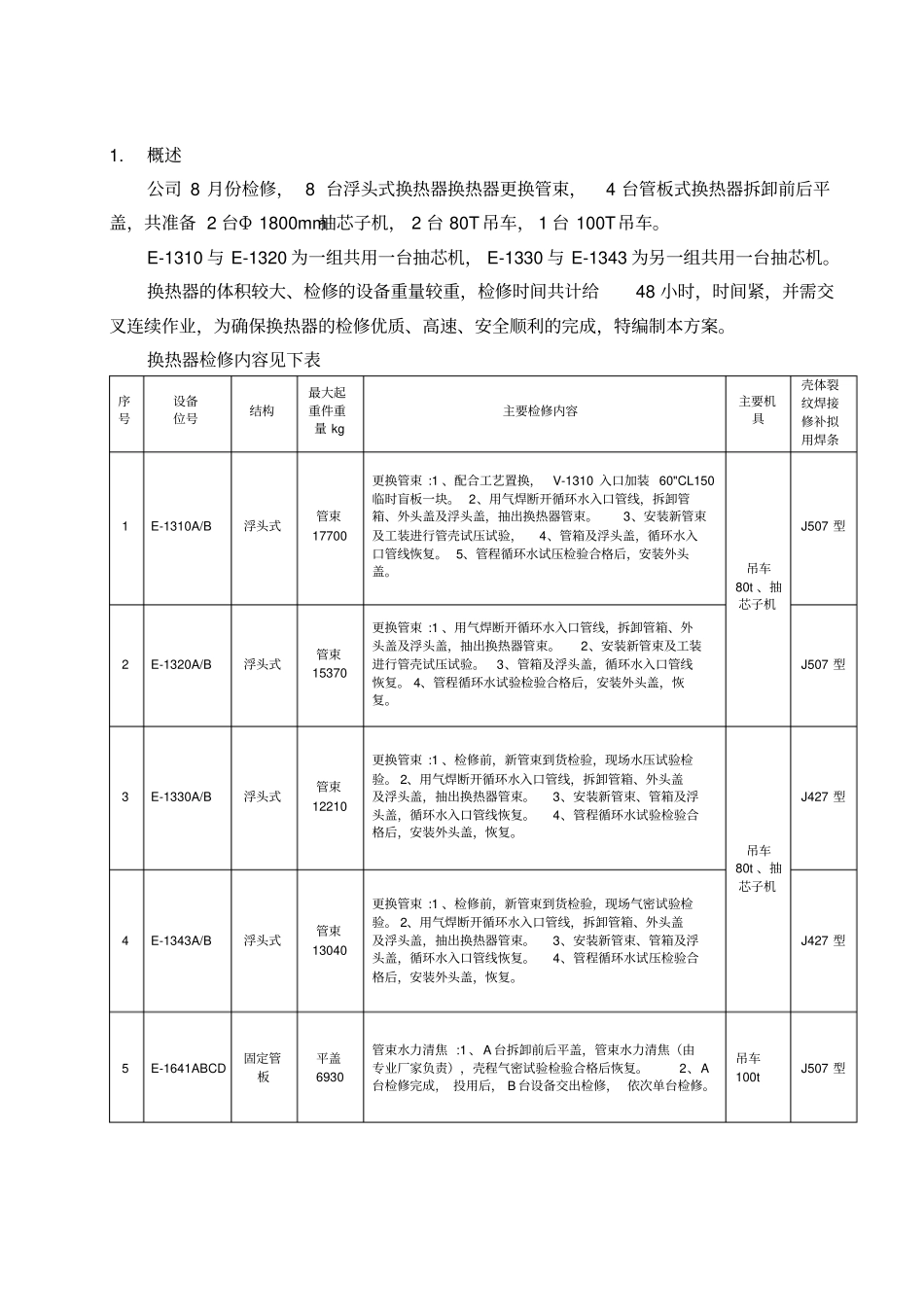

换热器检修内容见下表序号设备位号结构最大起重件重量 kg主要检修内容主要机具壳体裂纹焊接修补拟用焊条1E-1310A/B浮头式管束17700更换管束 :1 、配合工艺置换,V-1310 入口加装 60"CL150临时盲板一块
2、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束
3、安装新管束及工装进行管壳试压试验,4、管箱及浮头盖,循环水入口管线恢复
5、管程循环水试压检验合格后,安装外头盖
吊车80t 、抽芯子机J507 型2E-1320A/B浮头式管束15370更换管束 :1 、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束
2、安装新管束及工装进行管壳试压试验
3、管箱及浮头盖,循环水入口管线恢复
4、管程循环水试验检验合格后,安装外头盖,恢复
J507 型3E-1330A/B浮头式管束12210更换管束 :1 、检修前,新管束到货检验,现场水压试验检验
2、用气焊断开循环水入口管线,拆卸管箱、外头盖及浮头盖,抽出换热器管束
3、安装新管束、管箱及浮头盖,循环水入口管线恢复
4、管程循环水试验检验合格后,安装外头盖,恢复
吊车80t 、抽芯子机J427 型4E-1343A/B浮头式管束13040更换管束 :1 、检修前,新管束到货检验,现场气密试验检验
2、用气焊断开循环水入口管
