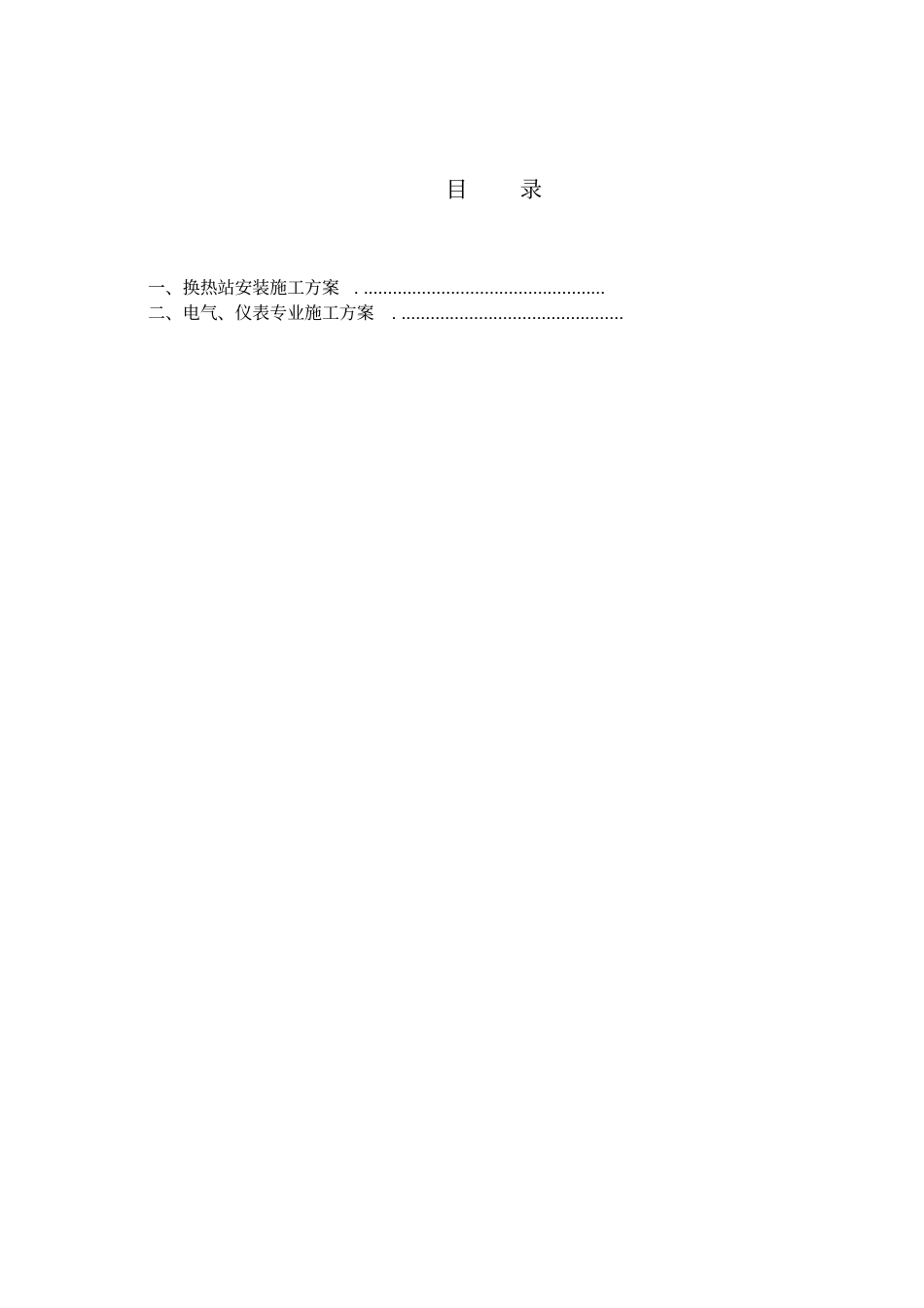

国电哈尔滨热电有限公司2016 年热网扩建工程换热站安装施工方案目录一、换热站安装施工方案
二、电气、仪表专业施工方案

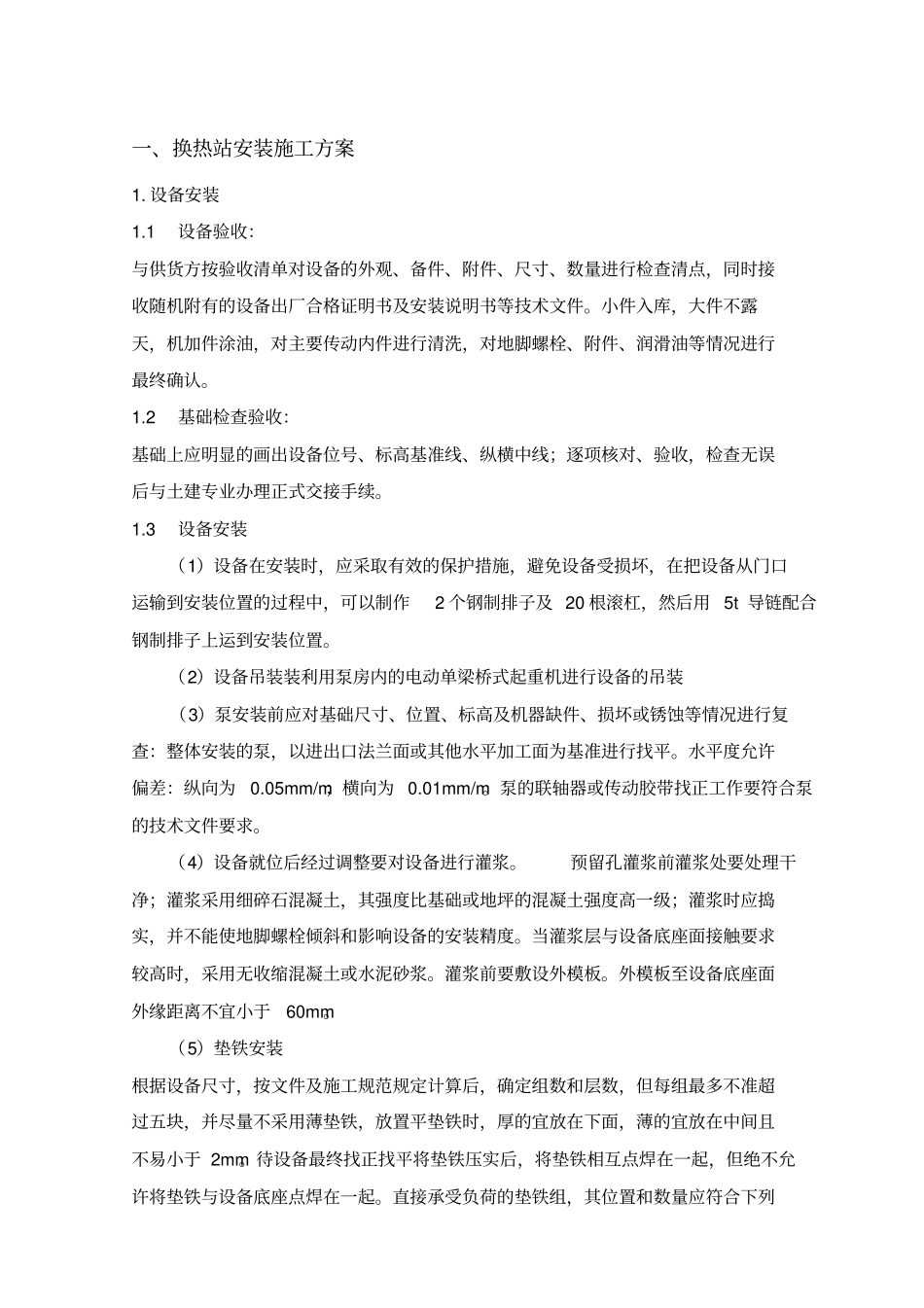

一、换热站安装施工方案1
1 设备验收:与供货方按验收清单对设备的外观、备件、附件、尺寸、数量进行检查清点,同时接收随机附有的设备出厂合格证明书及安装说明书等技术文件
小件入库,大件不露天,机加件涂油,对主要传动内件进行清洗,对地脚螺栓、附件、润滑油等情况进行最终确认
2 基础检查验收:基础上应明显的画出设备位号、标高基准线、纵横中线;逐项核对、验收,检查无误后与土建专业办理正式交接手续
3 设备安装(1)设备在安装时,应采取有效的保护措施,避免设备受损坏,在把设备从门口运输到安装位置的过程中,可以制作2 个钢制排子及 20 根滚杠,然后用 5t 导链配合钢制排子上运到安装位置
(2)设备吊装装利用泵房内的电动单梁桥式起重机进行设备的吊装(3)泵安装前应对基础尺寸、位置、标高及机器缺件、损坏或锈蚀等情况进行复查:整体安装的泵,以进出口法兰面或其他水平加工面为基准进行找平
水平度允许偏差:纵向为0
05mm/m;横向为 0
01mm/m
泵的联轴器或传动胶带找正工作要符合泵的技术文件要求
(4)设备就位后经过调整要对设备进行灌浆
预留孔灌浆前灌浆处要处理干净;灌浆采用细碎石混凝土,其强度比基础或地坪的混凝土强度高一级;灌浆时应捣实,并不能使地脚螺栓倾斜和影响设备的安装精度
当灌浆层与设备底座面接触要求较高时,采用无收缩混凝土或水泥砂浆
灌浆前要敷设外模板
外模板至设备底座面外缘距离不宜小于60mm
(5)垫铁安装根据设备尺寸,按文件及施工规
