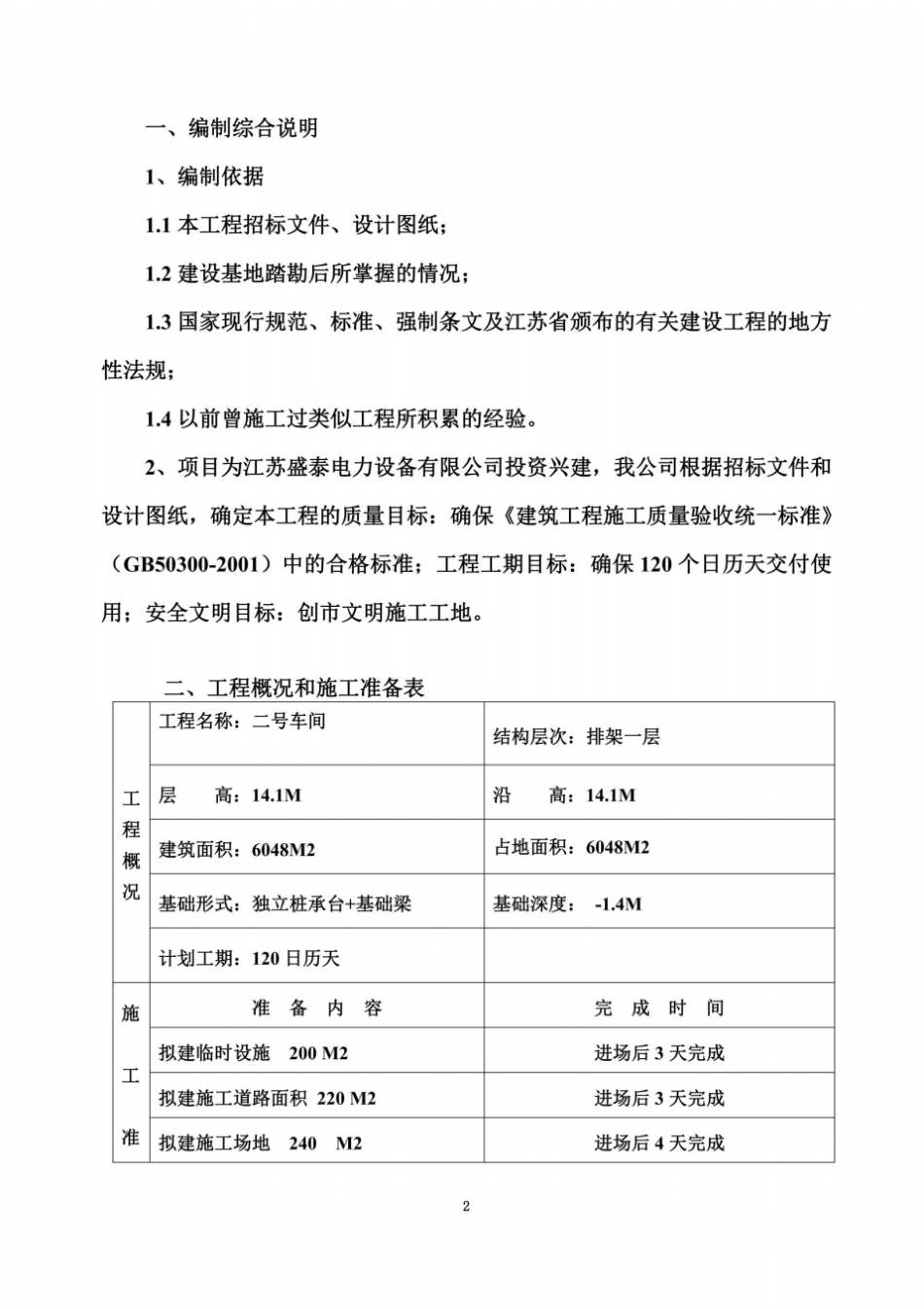

排架结构施工方案3 4 拟建临时设施200 M2 进场后 3 天完成拟建施工道路面积220 M2 进场后 3 天完成拟建施工场地240 M2 进场后 4 天完成原材料、检验测试进场后送检砼、砂浆试配进场后送检技术交底进场后即技术交底示范、样板墙、间粉刷前一周进行三、劳动力及机械进场计划表劳 动 力 进 场 计 划 表序号名称单位数量进场日期1 木工人26 按照施工进度提前安排各工种人员进场2 钢筋工人20 3 普通工人40 4 瓦(砼)工人36 5 油漆工人8 6 架子工人8 7 抹灰工人30 8 机修工人2 9 机操工人6 10 安装工人6 11 电焊工人2 5 合计184 机 械 进 场 计 划 表序号机具名称规格型号单位数量功率进场日期1 砼搅拌机J350 台2 7
5*2 开工前 3 天2 砂浆搅拌机L=200 台2 5
5*2 3 钢筋弯曲机WJ40-1 台1 5
5 4 插入式震捣机SG-26X 台10 2
2*10 5 平板震动机P2-50 台2 2
2 6 木工机械套1 9 7 蛙式打夯机HJ-75 台1 2 8 钢筋切断机QJ-40 台1 7
5 9 电焊机交流台2 21*2 10 闪光对焊机UN-100 台1 100 11 氧割设备套1 12 散装水泥罐25T 只1 13 双轮手推车辆20 14 磅秤组2 15 镝灯盏2 16 井架20M 台2 基础施工完毕17 汽车吊25T 台1 吊装前6 四、主要材料(含周转材料)进场计划表序号材料名称材料规格单位数量进场时间1 水泥综合T 835 按照施工进度分期分批购进2 砂中T 2045 3 石子综合T 3538 4 标准砖240*115*53 百块1178 5 砖240*115*90 百块2975 6 钢材综合T 198 7 木材M3 18 8 19MM 胶合板M2 5000 9 Φ 48 钢管脚手架T 10
