铁路路基排水沟技术交底记录1、工程概况路基纵向排水沟下行线起始里程K** ,终止里程 K** ,共有浆砌排水沟 192米;横向排水沟里程为 K**, 长为15m
所用材料为 M10水泥砂浆砌片石或 C15混凝土, M10水泥砂浆抹面厚2cm
纵向排水槽墙身及基础每隔10米设 3cm沉降缝一处,边墙每隔 0
5 米设泄水孔及碎石反滤层一处

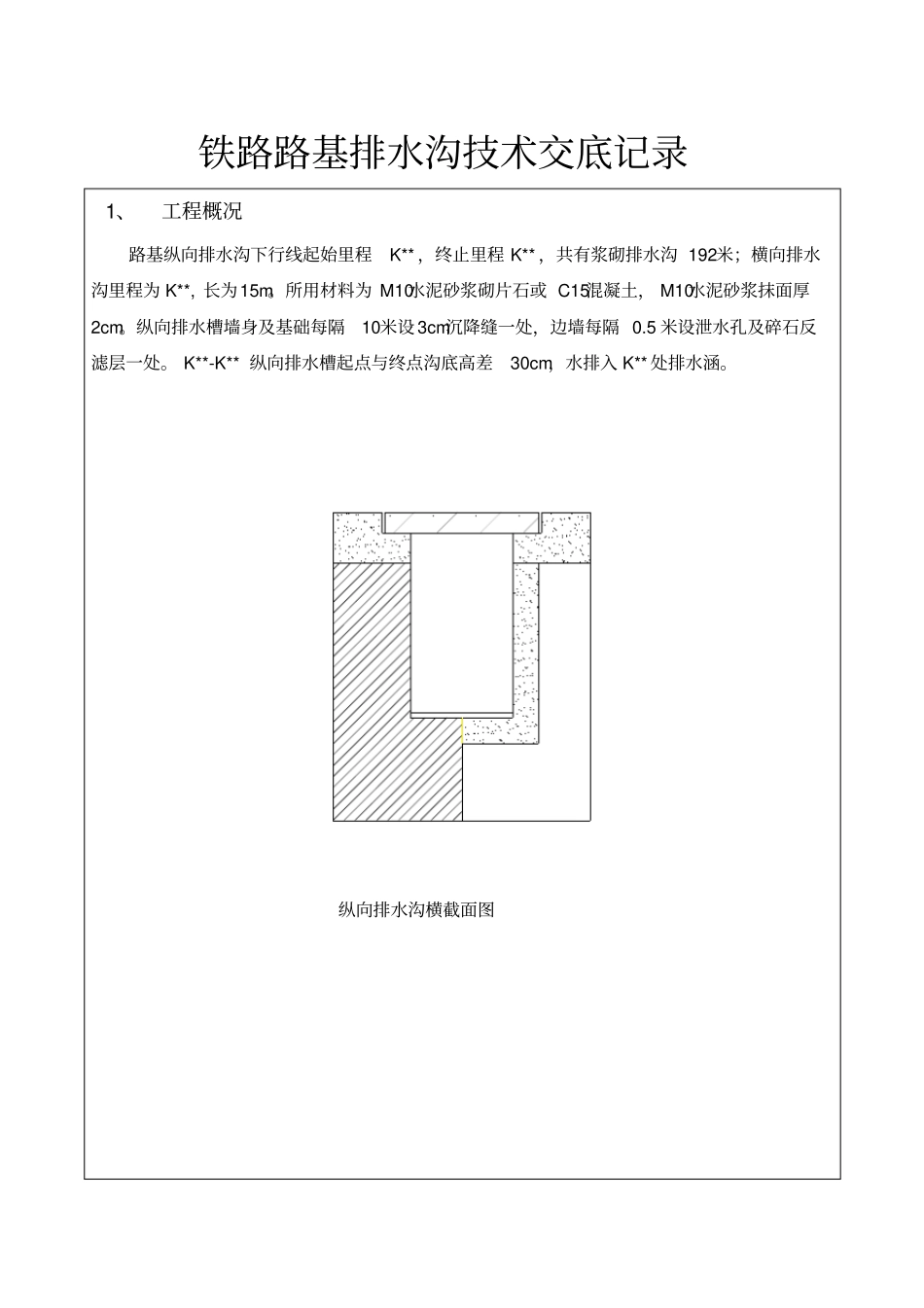

K**-K** 纵向排水槽起点与终点沟底高差30cm,水排入 K** 处排水涵

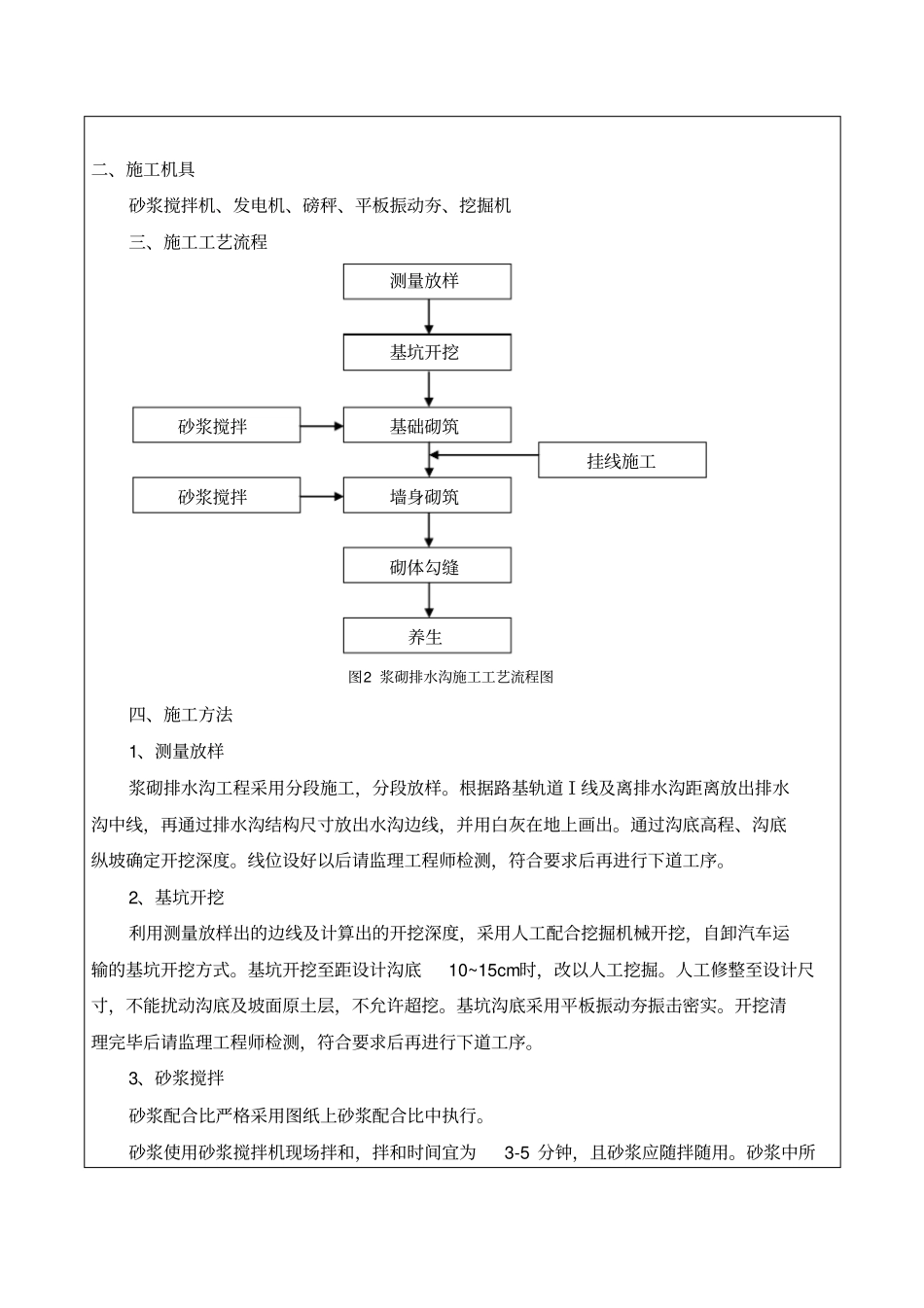

纵向排水沟横截面图二、施工机具砂浆搅拌机、发电机、磅秤、平板振动夯、挖掘机三、施工工艺流程图2 浆砌排水沟施工工艺流程图四、施工方法1、测量放样浆砌排水沟工程采用分段施工,分段放样
根据路基轨道Ⅰ线及离排水沟距离放出排水沟中线,再通过排水沟结构尺寸放出水沟边线,并用白灰在地上画出
通过沟底高程、沟底纵坡确定开挖深度
线位设好以后请监理工程师检测,符合要求后再进行下道工序
2、基坑开挖利用测量放样出的边线及计算出的开挖深度,采用人工配合挖掘机械开挖,自卸汽车运输的基坑开挖方式
基坑开挖至距设计沟底10~15cm时,改以人工挖掘
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
基坑沟底采用平板振动夯振击密实
开挖清理完毕后请监理工程师检测,符合要求后再进行下道工序
3、砂浆搅拌砂浆配合比严格采用图纸上砂浆配合比中执行
砂浆使用砂浆搅拌机现场拌和,拌和时间宜为3-5 分钟,且砂浆应随拌随用
砂浆中所挂线施工砌体勾缝养生墙身砌筑测量放样基坑开挖基础砌筑砂浆搅拌砂浆搅拌用水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准
砂浆中所用砂,宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂
砂的最大粒径不宜超过5 ㎜
砂浆的和易性采用直观法进行检查,以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度
在保持适宜稠度
