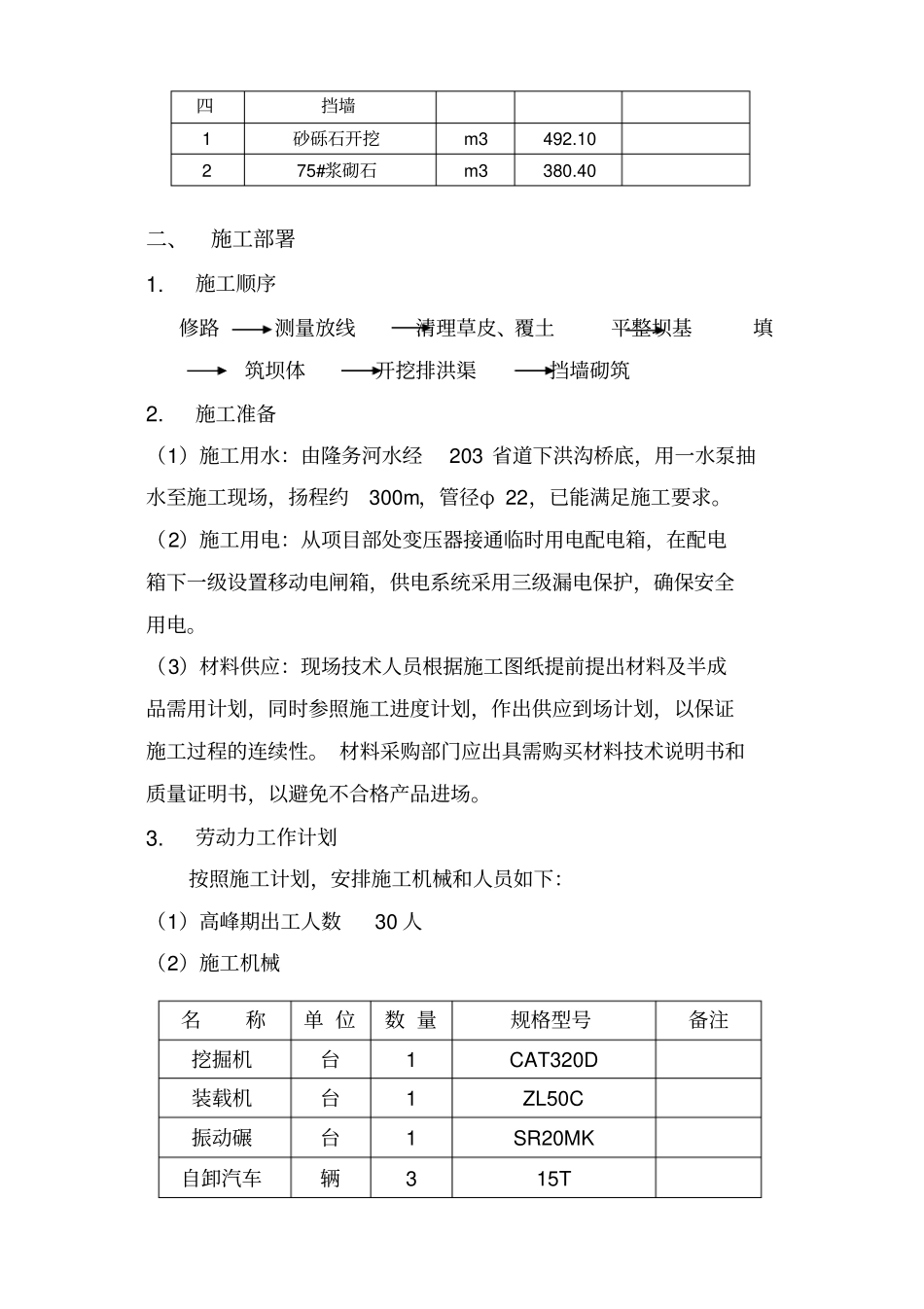

排洪渠施工方案一、工程概况1. 排洪渠:开挖边坡为1:1,开挖后边坡及底部进行整平夯实,夯实相对密度为 0.8,渠底宽 1.5m,排洪渠设计流量为5.48/s(十年一遇设计标准),设计水深为 0.7m,渠长 159.9m。排洪渠纵向坡比为1:15。2. 输水涵洞:输水涵洞为两根玻璃钢加砂管,直径为150cm,输水涵洞进出口采用 75#浆砌石。涵洞以上填土厚度d≥1m。玻璃钢加砂管下部为 30cm 粗砂垫层, 最大粒径 d≤5cm,回填砂砾石时, 靠近壁附近应有30cm 粗砂,最大粒径d≤5cm。3. 拦洪坝:砂砾石填筑而成,最高坝体为3m。坝顶填筑宽度为1.5m,迎水面填筑边坡为1:1.5,填筑完成后,再用干砌石护坡至1:2,并延至原地面以下1m,向上游做成1:1 边坡;背水面填筑坡比为1:2,拦洪坝纵向放坡为1:20。4. 挡墙:由 75#浆砌石组成,按施工有关规范要求待拦洪坝、排水渠完成后,达到一定沉降后再将其砌护。5. 排洪渠工程量如下:序号工程或费用名称单位数量备注一排洪渠1 砂砾石开挖m38450.78 二输水涵洞1 砂砾石开挖m35279.52 2 砂砾石回填m3824.08 3 粗砂回填m3589.05 4 75#浆砌石m3490.80 5 玻璃钢加砂管m 44 φ =150cm 6 沥青衫板m 78.00 三拦洪坝1 土石方回填m31458.0 2 干砌石护坡m3532.0 二、施工部署1.施工顺序修路测量放线清理草皮、覆土平整坝基填筑坝体开挖排洪渠挡墙砌筑2.施工准备(1)施工用水:由隆务河水经203 省道下洪沟桥底,用一水泵抽水至施工现场,扬程约300m,管径φ 22,已能满足施工要求。(2)施工用电:从项目部处变压器接通临时用电配电箱,在配电箱下一级设置移动电闸箱,供电系统采用三级漏电保护,确保安全用电。(3)材料供应:现场技术人员根据施工图纸提前提出材料及半成品需用计划,同时参照施工进度计划,作出供应到场计划,以保证施工过程的连续性。 材料采购部门应出具需购买材料技术说明书和质量证明书,以避免不合格产品进场。3.劳动力工作计划按照施工计划,安排施工机械和人员如下:(1)高峰期出工人数30 人(2)施工机械四挡墙1 砂砾石开挖m3492.10 2 75#浆砌石m3380.40 名称单 位数 量规格型号备注挖掘机台1 CAT320D 装载机台1 ZL50C 振动碾台1 SR20MK 自卸汽车辆3 15T 三、主要施工方法1.施工工序安排(1)达合营村公路改道, 将原始路面从我项目部炸药库门前拐过,与原道路成 120度左右夹角,沿山坡而下接至203 省道。清除原有草皮、乱石,挖掘机平整、压...
