箱涵施工方案一、箱涵专项施工方案1、工程概况排洪箱涵工程项目一标段总长518m,施工范围为 :0+608~0+090,其中箱涵为矩形截面,净尺寸 2
3m,为现浇 C30 钢筋砼结构,侧墙、底板、顶板砼厚度40cm,箱涵工程施工期为天,箱涵工程主要工程量见下表
箱涵工程主要工程量表1-1 序号项目名称单 位数量备注一箱涵 0+608
0+090 1 机械开挖土m3 2 挖运土 2km m3 3 基础清土m3 4 碎石层m3 5 C15 砼垫层m3 6 C30F250 现浇砼箱涵m3 7 钢筋制安t 2、 编制依据1、《防洪标准》(GB50201-2014);2、《城市防洪工程设计规范》 (GB/T50805-2012);3、《水工建筑物抗震设计规范》 (DL5073-2000);4、《水工混凝土结构设计规范》 (SL191-2008);5、《水工建筑物荷载设计规范》 (DL5077-1997);6、《建筑地基处理技术规范》 (JGJ79-2002);7、《砌体结构设计规范》 (GB50003-2011);其他相关的国家、省、地方颁发的现行规范

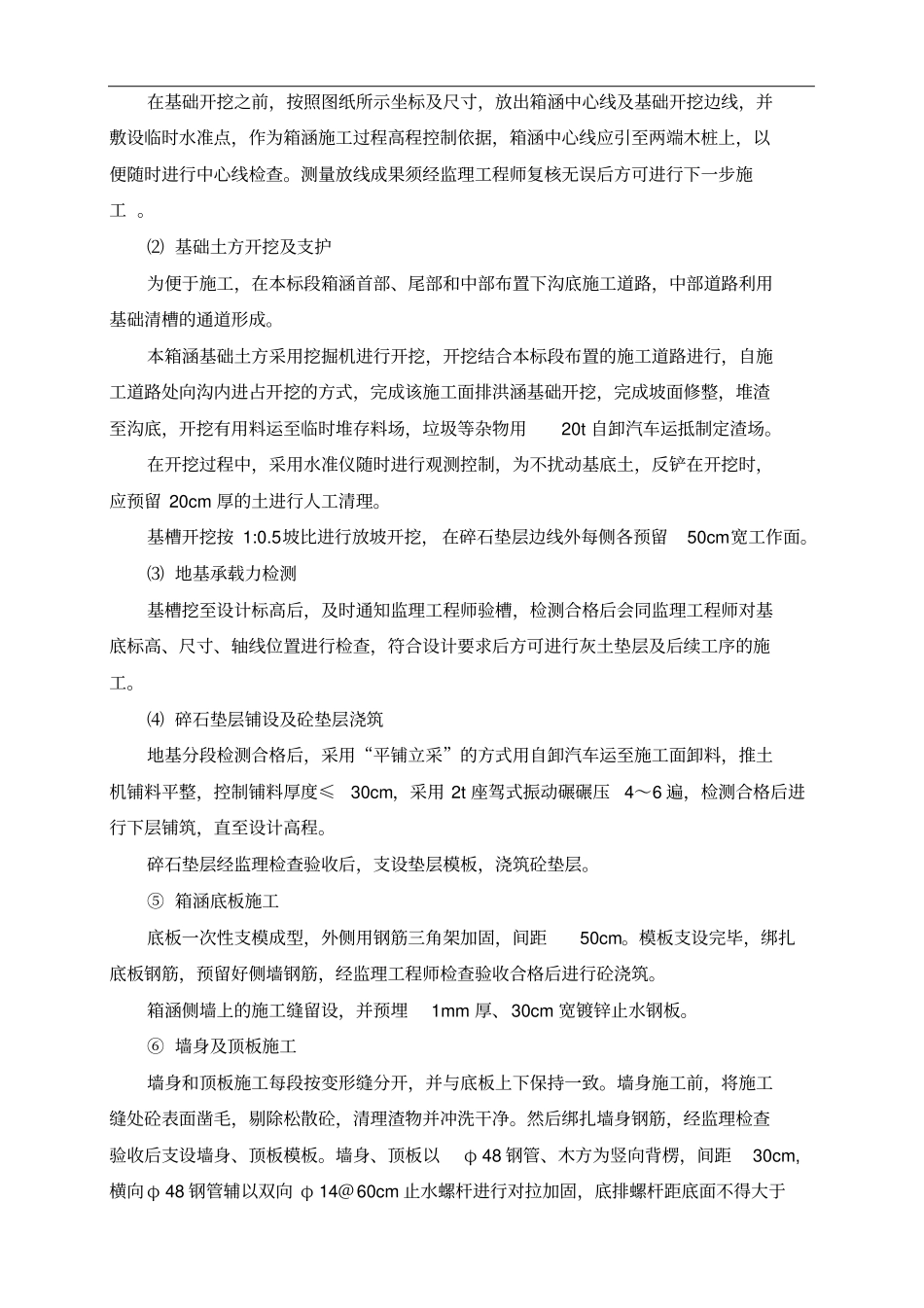

3、 施工准备㈠ 材料情况⑴
施工前根据图纸算出各类材料理论用量,乘以消耗系数推算施工用量, 据此备足施工所需的各类检验合格的材料
采用的原材料① 砼:采用商品砼;② 钢材:采用国标螺纹钢、圆钢;③ 水:采用符合饮用水标准的施工用水;④ 模板、木方:优质覆膜板、松木方
箱涵工程配置的劳动力计划见下表
劳动力计划表1-2 序号工种2017 年月月月1 混凝土工8 8 8 2 木工16 16 16 3 钢筋工12 12 12 4 电焊工2 2 2 5 电工2 2 2 拟投入本标段箱涵工程的主要施工设备表1-3 序号设备名称型号及规格单位数量备注1 潜水泵150QJ10-50/7,扬程40-55m,3kW 台6 2 空压机WH-
