合 同 书项目名称: 35kV 变电站扩容改造 甲 方: 汉中江源水电开发有限公司 乙 方: 陕西恒通电气工程有限公司 签订日期: 建 设 工 程 施 工 合 同下载后可任意编辑发包方:(以下简称甲方)陕西汉中江源水电开发有限公司承包方:(以下简称乙方)陕西恒通电气工程有限公司根据《中华人民共和国合同法》和《中华人民共和国建筑法》及有关规定,并结合本工程具体情况,为明确双方的权利、义务和经济责任,经双方协商达成以下协议

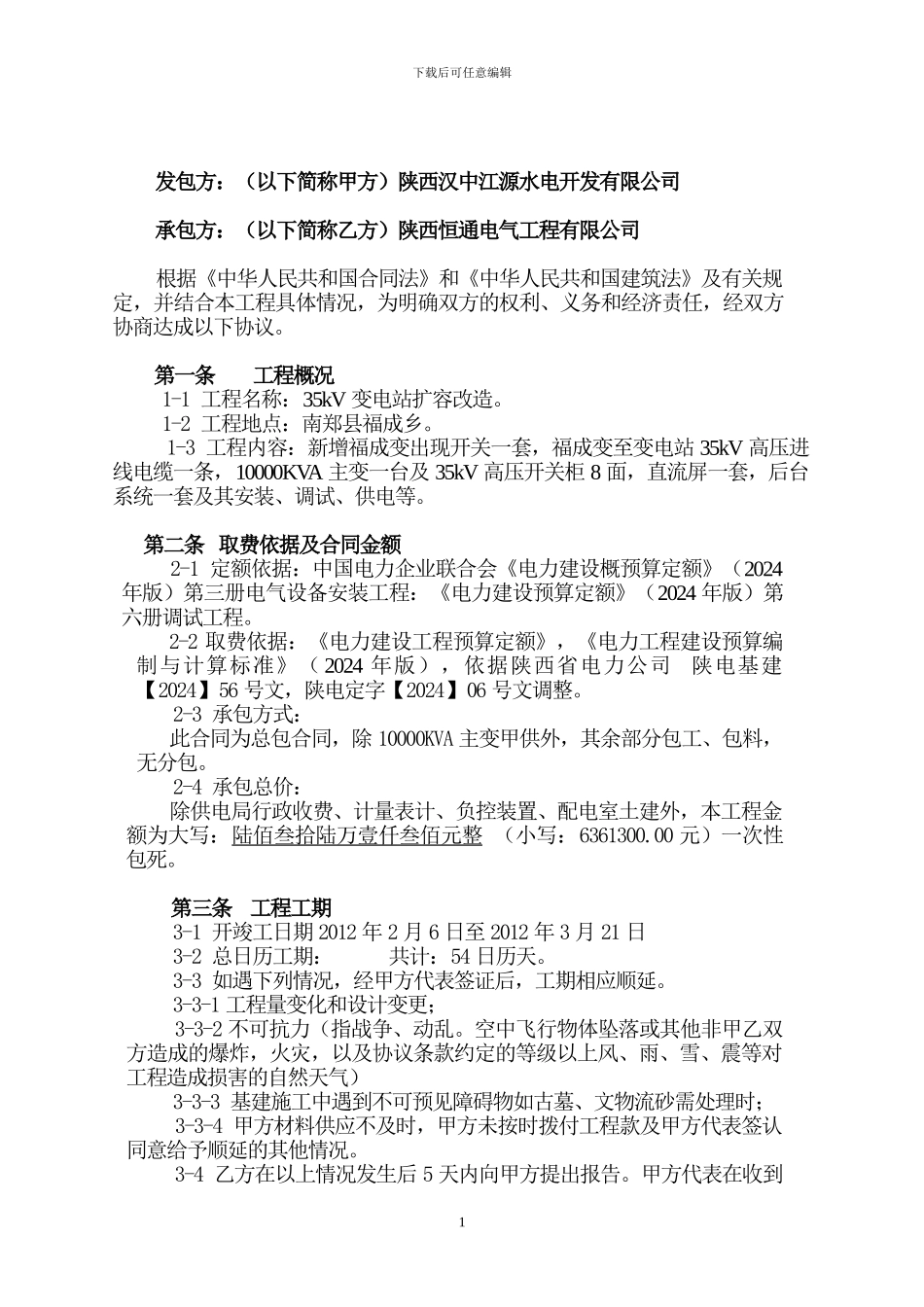

第一条工程概况1-1 工程名称:35kV 变电站扩容改造
1-2 工程地点:南郑县福成乡
1-3 工程内容:新增福成变出现开关一套,福成变至变电站 35kV 高压进线电缆一条,10000KVA 主变一台及 35kV 高压开关柜 8 面,直流屏一套,后台系统一套及其安装、调试、供电等
第二条 取费依据及合同金额2-1 定额依据:中国电力企业联合会《电力建设概预算定额》(2024年版)第三册电气设备安装工程:《电力建设预算定额》(2024 年版)第六册调试工程
2-2 取费依据:《电力建设工程预算定额》,《电力工程建设预算编制与计算标准》( 2024 年版),依据陕西省电力公司 陕电基建【2024】56 号文,陕电定字【2024】06 号文调整
2-3 承包方式:此合同为总包合同,除 10000KVA 主变甲供外,其余部分包工、包料,无分包
2-4 承包总价:除供电局行政收费、计量表计、负控装置、配电室土建外,本工程金额为大写:陆佰叁拾陆万壹仟叁佰元整 (小写:6361300
00 元)一次性包死
第三条 工程工期3-1 开竣工日期 2012 年 2 月 6 日至 2012 年 3 月 21 日3-2 总日历工期: 共计:54 日历天
3-3 如遇下列情况,经甲方代表签证后,工期相应顺延

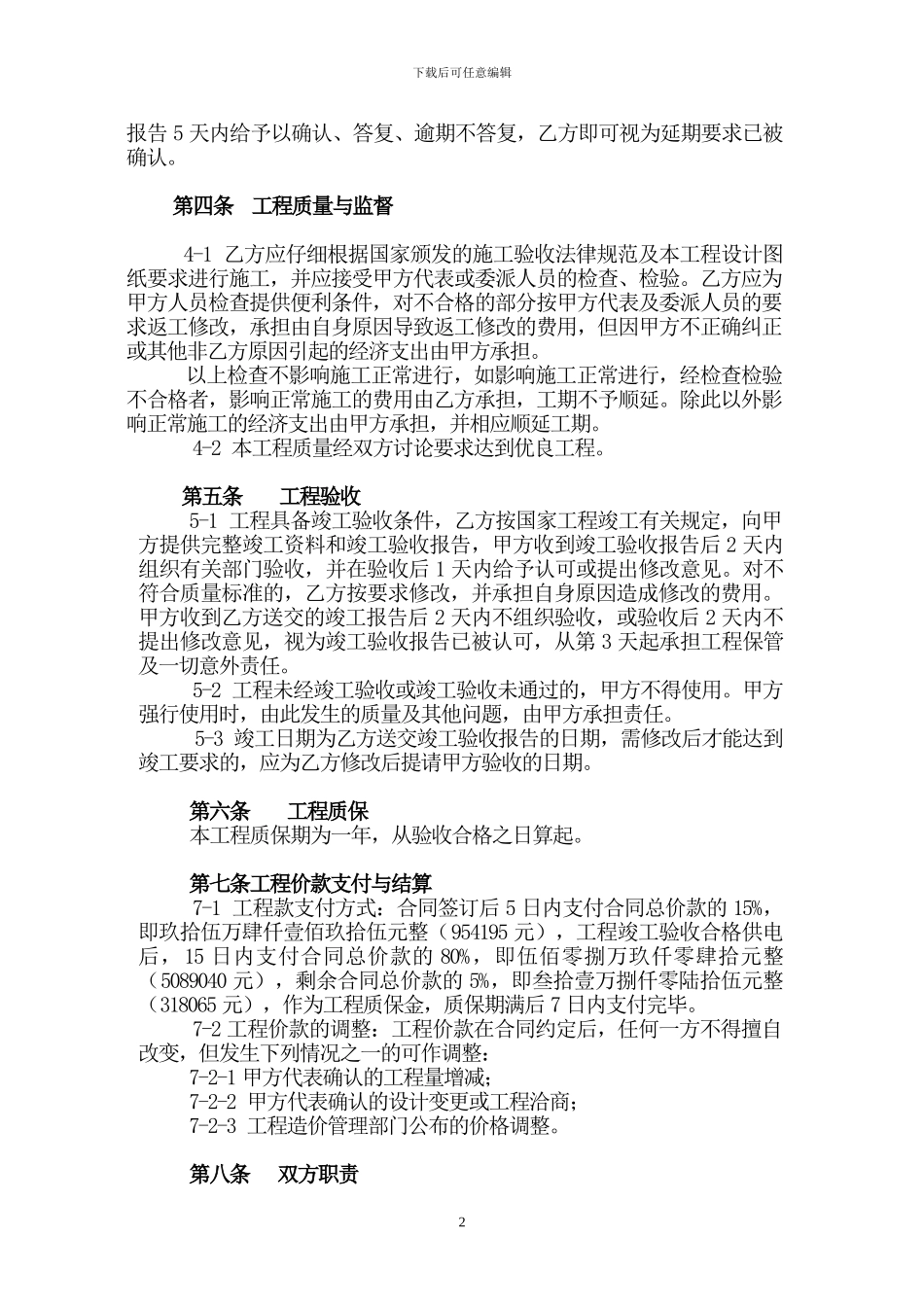

3-3-1 工程量变化和设计变更;3-3-2 不可抗力(指战争、动乱
