下载后可任意编辑兰州国资物业第三十七佳园地下室保温系统施工方案福建省晋江市豪龙建材有限公司2013 年 7 月 10 日下载后可任意编辑地下室保温施工方案一、基本条件1、主体工程需要通过中检,基端应达到平整,阴阳角方正平直
2、主体已验收合格,墙面应达到抹灰后标准
3、施施工场地点环境温度和基墙表面温度不低于 5℃,风力不大于 5 级
4、所实行的施工保护措施,施工完毕后方可拆除
二、材料准备1、根据设计要求准备容重为 80㎏/m3符合阻燃 A1 要求的岩棉板
2、以上材料在进场的同时提供产品检验报告
3、计量器具及搅拌工具、吊篮脚手架已安装完毕
三、施工机具岩棉板切割器、开槽器、万能刀、剪刀、墨斗、棕刷、冲击钻、锤子、钢卷尺、水平靠尺、塑料量杯等

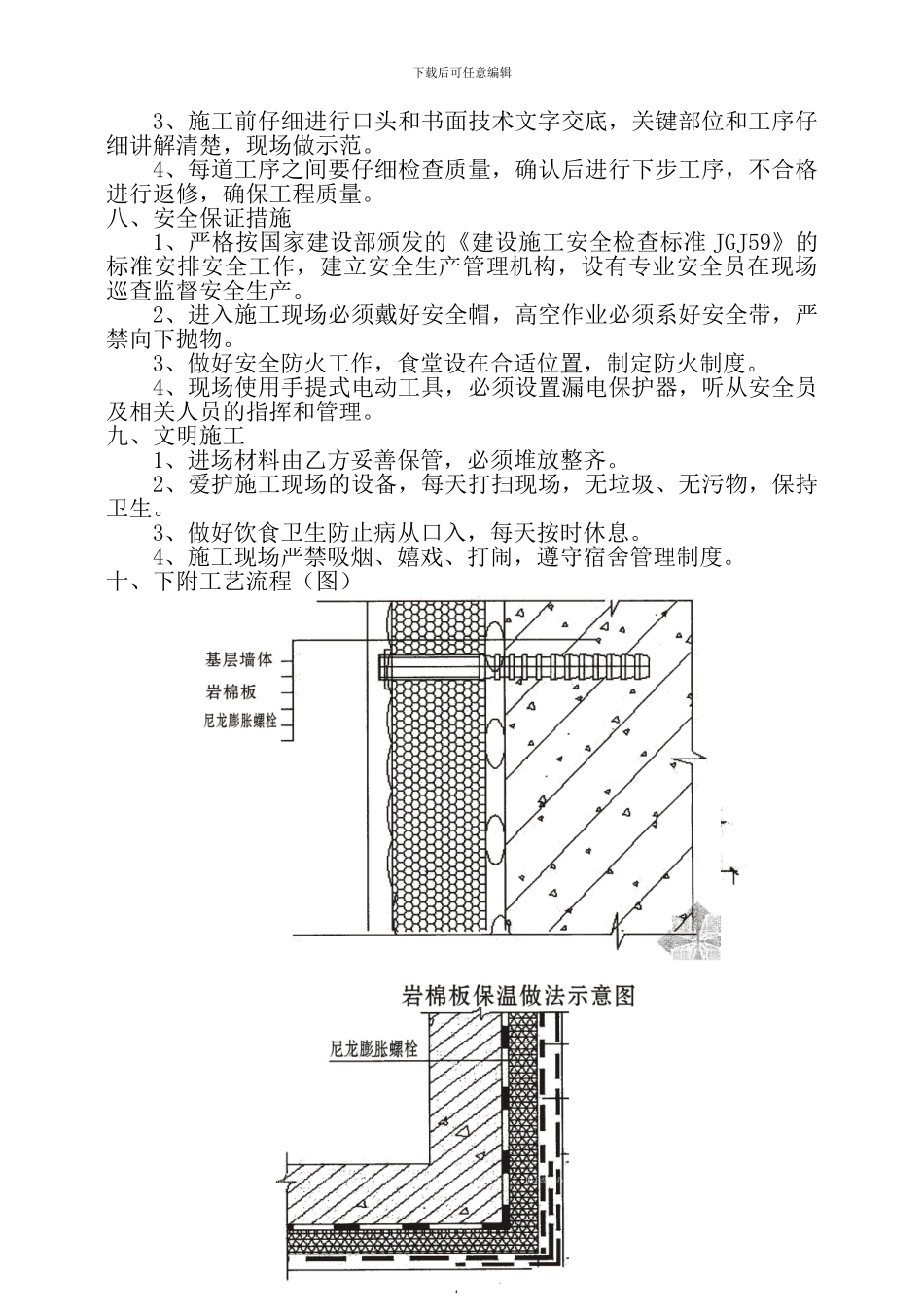

四、施工工艺流程基面处理→安装岩棉板→安装固定锚栓(详见工艺流程)
岩棉板的粘贴应自下而上,并沿水平横向粘贴以保证连续结合,上下两排岩棉板竖向错缝应为 1/2 板长
在墙拐角处应先量好尺寸并裁切好岩棉板,使其铺贴时垂直交错连接,以保证在拐角处顺直且垂直
安装固定锚栓:待岩棉板粘接牢固,正常情况下可在 24 小时后安装固定锚栓,按设计要求的位置用冲击钻钻孔,锚固深度为基层 25㎜,钻孔深度的 85㎜,不能钻伤钢筋
在门窗洞口、阳角、孔洞边缘所处粘贴的岩棉板应沿水平、垂直方向增加固定锚栓,其间距不大于30㎜,距基层边缘不小于 60㎜
用锤子将固定锚栓及膨胀钉敲入,锚栓和膨胀钉的顶部应与岩棉板表面平齐或略敲入一些,以保证膨胀钉进一步膨胀与基层充分锚固
五、施工要点1、基层墙面应清洁、干燥、平整并无松散的砂浆和杂物
2、施工应避开直接日晒和雨淋,必要时应在脚手架上搭设防晒布遮挡墙面以避开阳关的直射和雨水的冲刷
3、用水平靠尺压平操作以保证平整度和粘接牢固,板与板之间要挤紧,板间不留间隙
六、成品保护主要是地下室 2
4 米范围内为终点保
