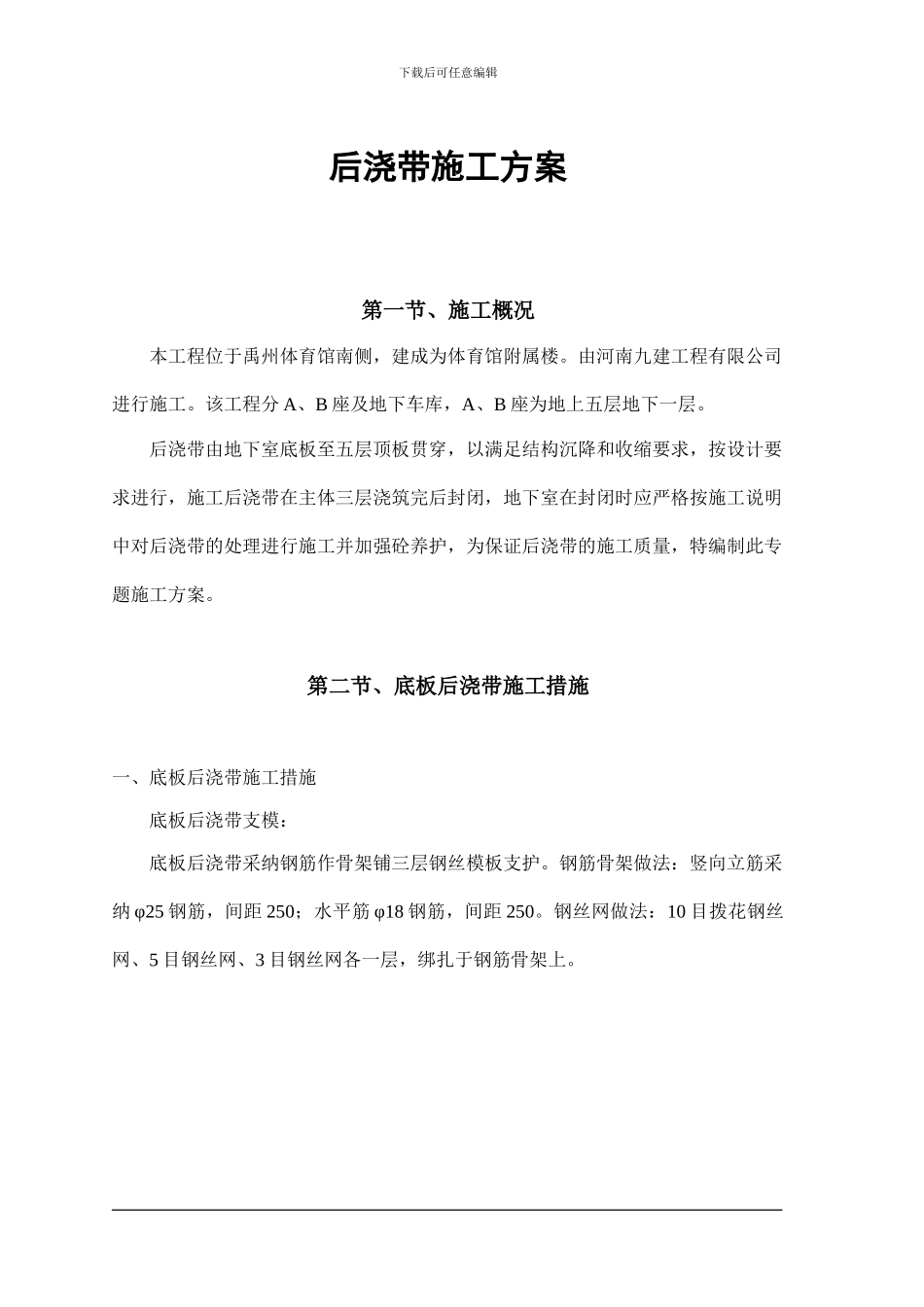

下载后可任意编辑后浇带施工方案第一节、施工概况本工程位于禹州体育馆南侧,建成为体育馆附属楼
由河南九建工程有限公司进行施工
该工程分 A、B 座及地下车库,A、B 座为地上五层地下一层
后浇带由地下室底板至五层顶板贯穿,以满足结构沉降和收缩要求,按设计要求进行,施工后浇带在主体三层浇筑完后封闭,地下室在封闭时应严格按施工说明中对后浇带的处理进行施工并加强砼养护,为保证后浇带的施工质量,特编制此专题施工方案
第二节、底板后浇带施工措施 一、底板后浇带施工措施底板后浇带支模:底板后浇带采纳钢筋作骨架铺三层钢丝模板支护
钢筋骨架做法:竖向立筋采纳 φ25 钢筋,间距 250;水平筋 φ18 钢筋,间距 250
钢丝网做法:10 目拨花钢丝网、5 目钢丝网、3 目钢丝网各一层,绑扎于钢筋骨架上

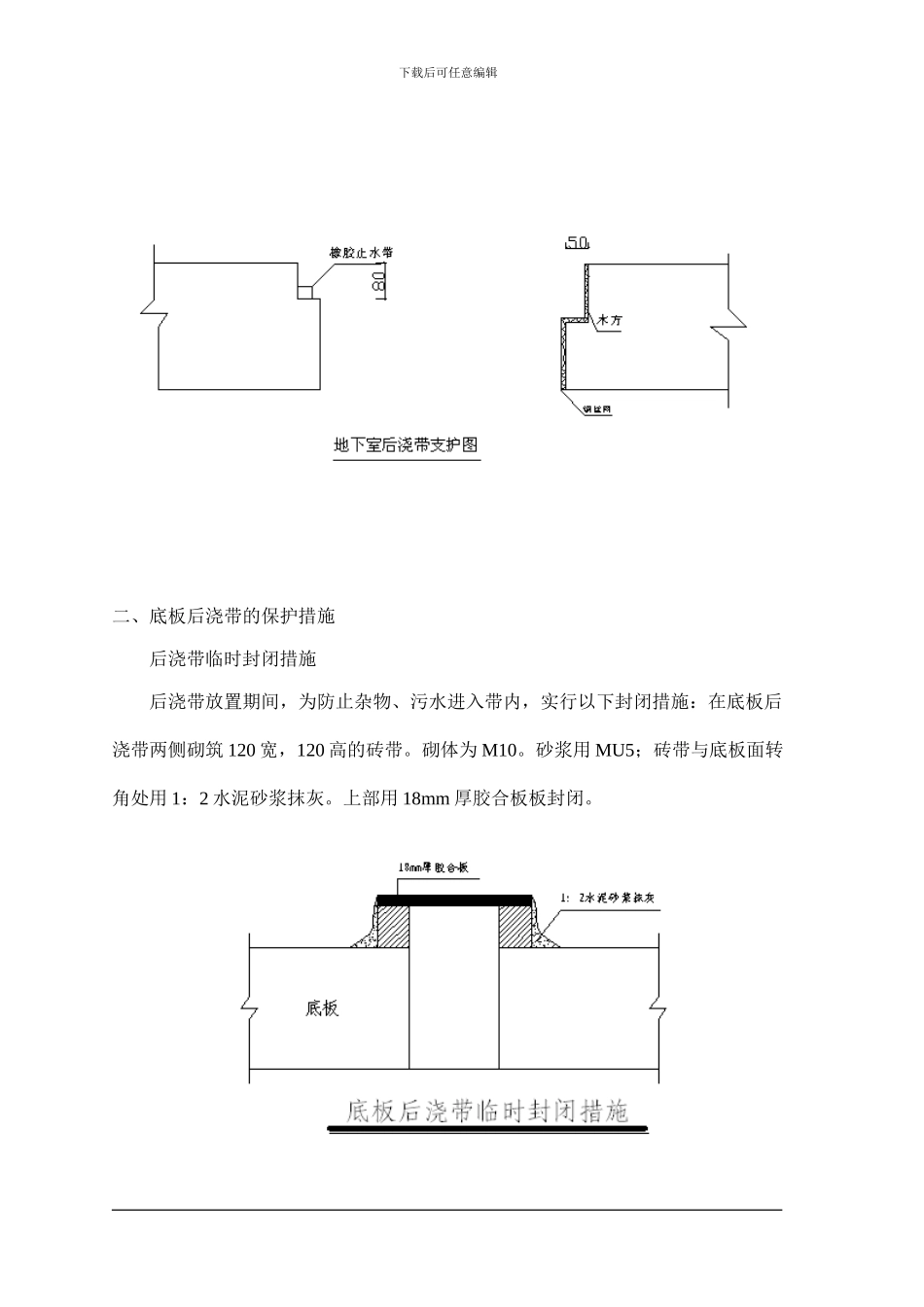

下载后可任意编辑 二、底板后浇带的保护措施后浇带临时封闭措施后浇带放置期间,为防止杂物、污水进入带内,实行以下封闭措施:在底板后浇带两侧砌筑 120 宽,120 高的砖带
砌体为 M10
砂浆用 MU5;砖带与底板面转角处用 1:2 水泥砂浆抹灰
上部用 18mm 厚胶合板板封闭
下载后可任意编辑三、梁、板后浇带施工方法1、梁、板后浇带支模梁、板后浇带支模采纳钢筋骨架铺钢丝网支护,参底板后浇带做法
2、后浇跨的支撑方案后浇带封闭前,后浇跨处梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,以保证结构安全
四、梁、板及顶板后浇带保护1、梁、板后浇带保护同底板,但楼板上砌筑 500 高的砖带
2、顶板后浇带保护同楼板,为防止高空落物打击和雨水进入地下室,在顶板上架设防护棚和防雨棚

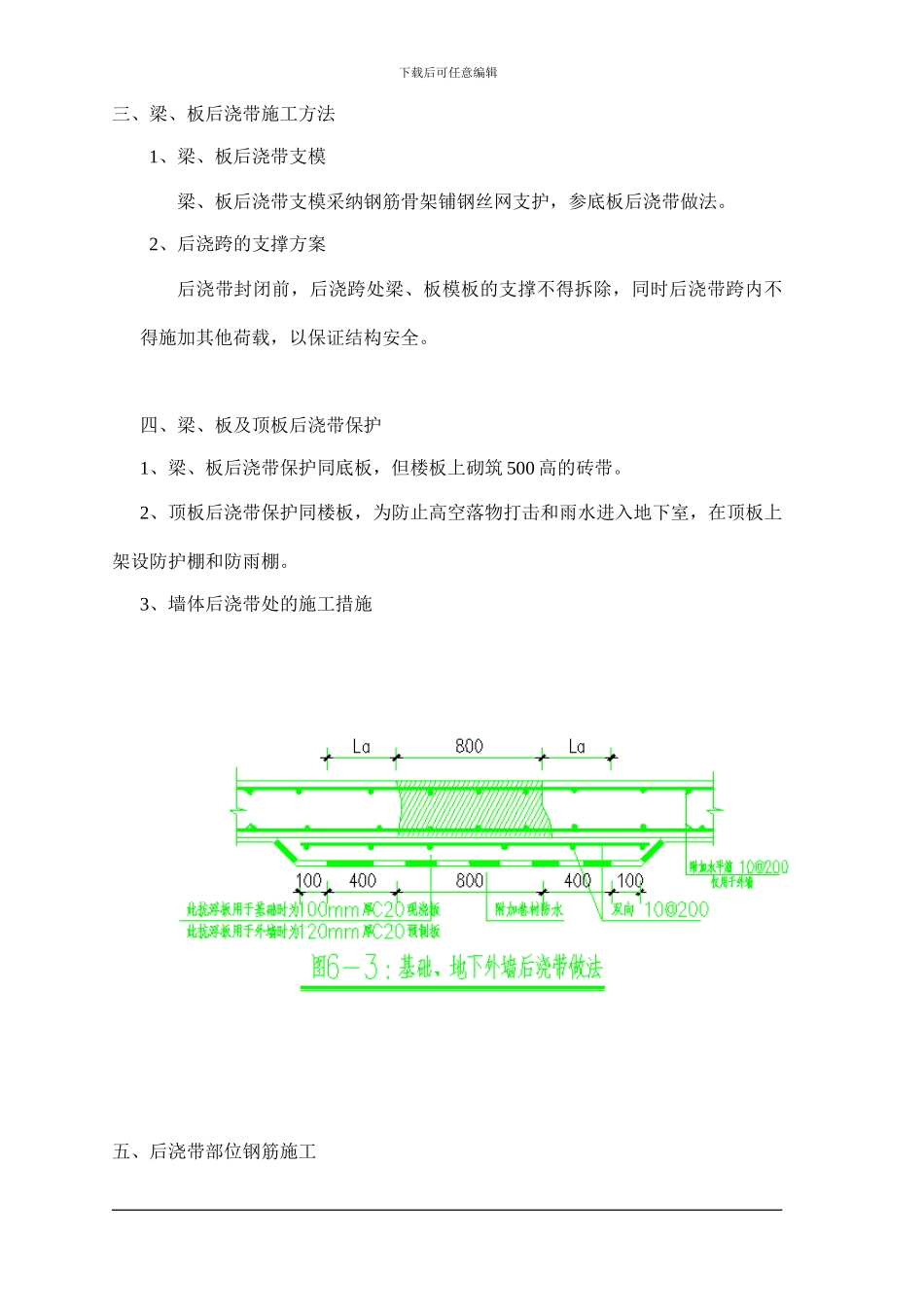

3、墙体后浇带处的施工措施五、后浇带部位钢筋施工下载后可任意编辑1、后浇带部位的钢筋必须按设计要求图纸施工不得任意甩搓和割断
2、后浇带内裸露的钢筋刷 107 胶水泥浆包裹加以保护
六、后浇带混凝土的浇筑和
