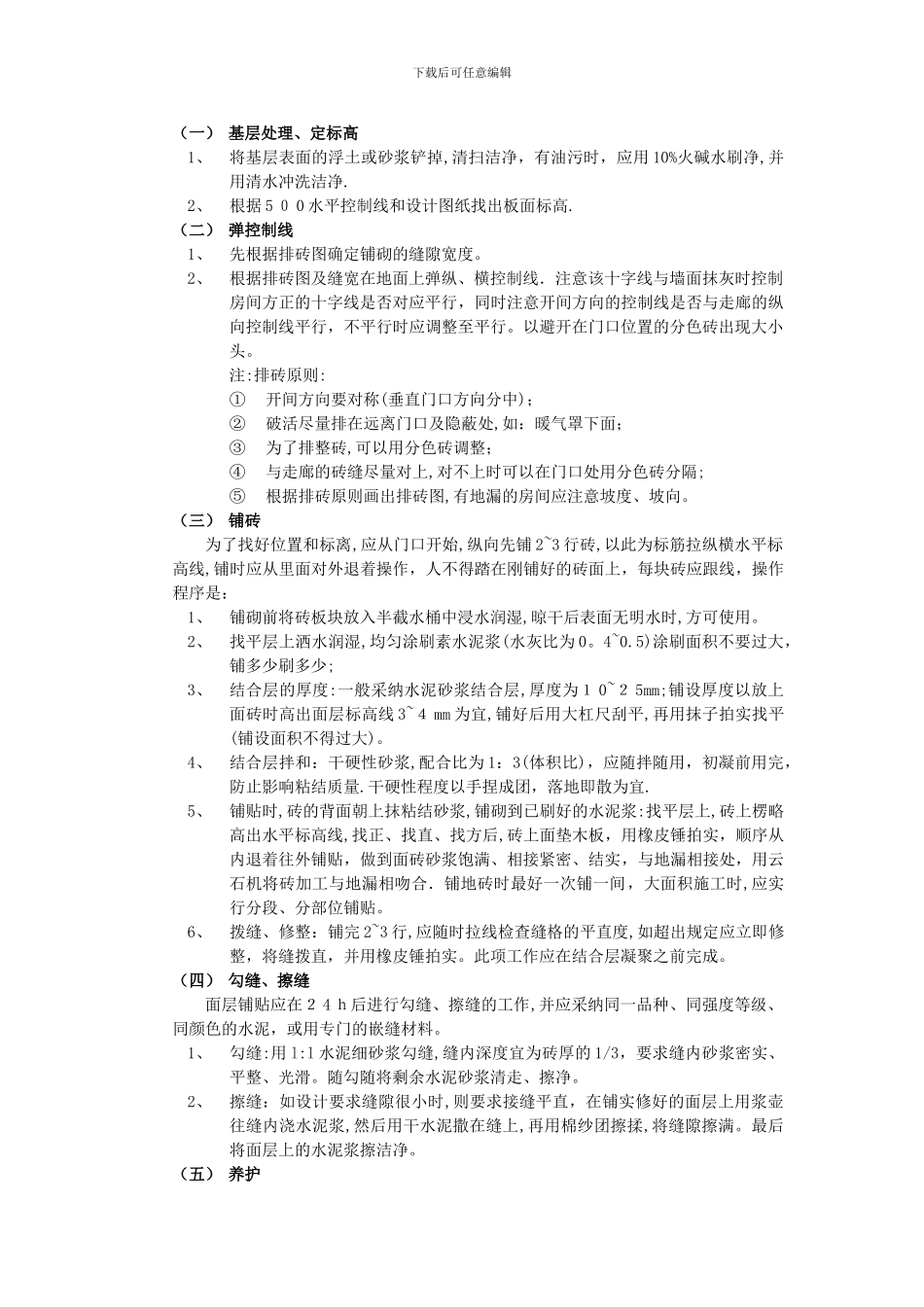

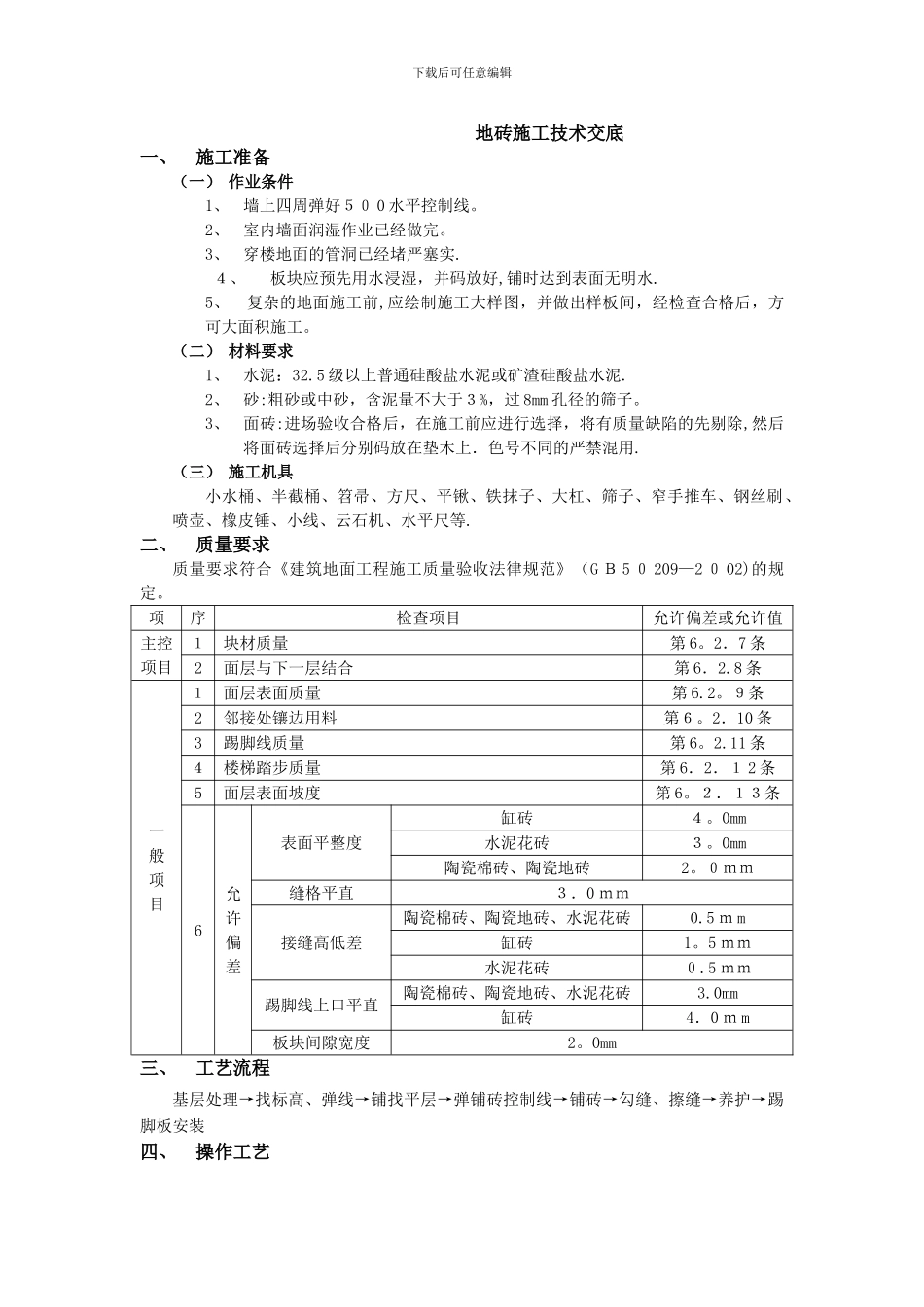

下载后可任意编辑 地砖施工技术交底一、施工准备(一) 作业条件1、墙上四周弹好50 0 水平控制线
2、室内墙面润湿作业已经做完
3、穿楼地面的管洞已经堵严塞实
4、 板块应预先用水浸湿,并码放好,铺时达到表面无明水
5、 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
(二) 材料要求1、水泥:32
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥
2、砂:粗砂或中砂,含泥量不大于3%,过 8mm 孔径的筛子
3、面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖选择后分别码放在垫木上.色号不同的严禁混用
(三) 施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等
二、质量要求质量要求符合《建筑地面工程施工质量验收法律规范》(G B 5 0 209—2 0 02)的规定
项序检查项目允许偏差或允许值主控项目1块材质量第 6
2.7 条2面层与下一层结合第 6.2
8 条一般项目1面层表面质量第 6
9条2邻接处镶边用料第6
2.10 条3踢脚线质量第 6
11 条4楼梯踏步质量第 6.2.1 2 条5面层表面坡度第 6
2.13条6允许偏差表面平整度缸砖4
0mm水泥花砖3
0mm陶瓷棉砖、陶瓷地砖2
0mm缝格平直3.0 mm接缝高低差陶瓷棉砖、陶瓷地砖、水泥花砖0
5 m m缸砖1
5 mm水泥花砖0
5 mm踢脚线上口平直陶瓷棉砖、陶瓷地砖、水泥花砖3
0mm缸砖4.0 m m板块间隙宽度2

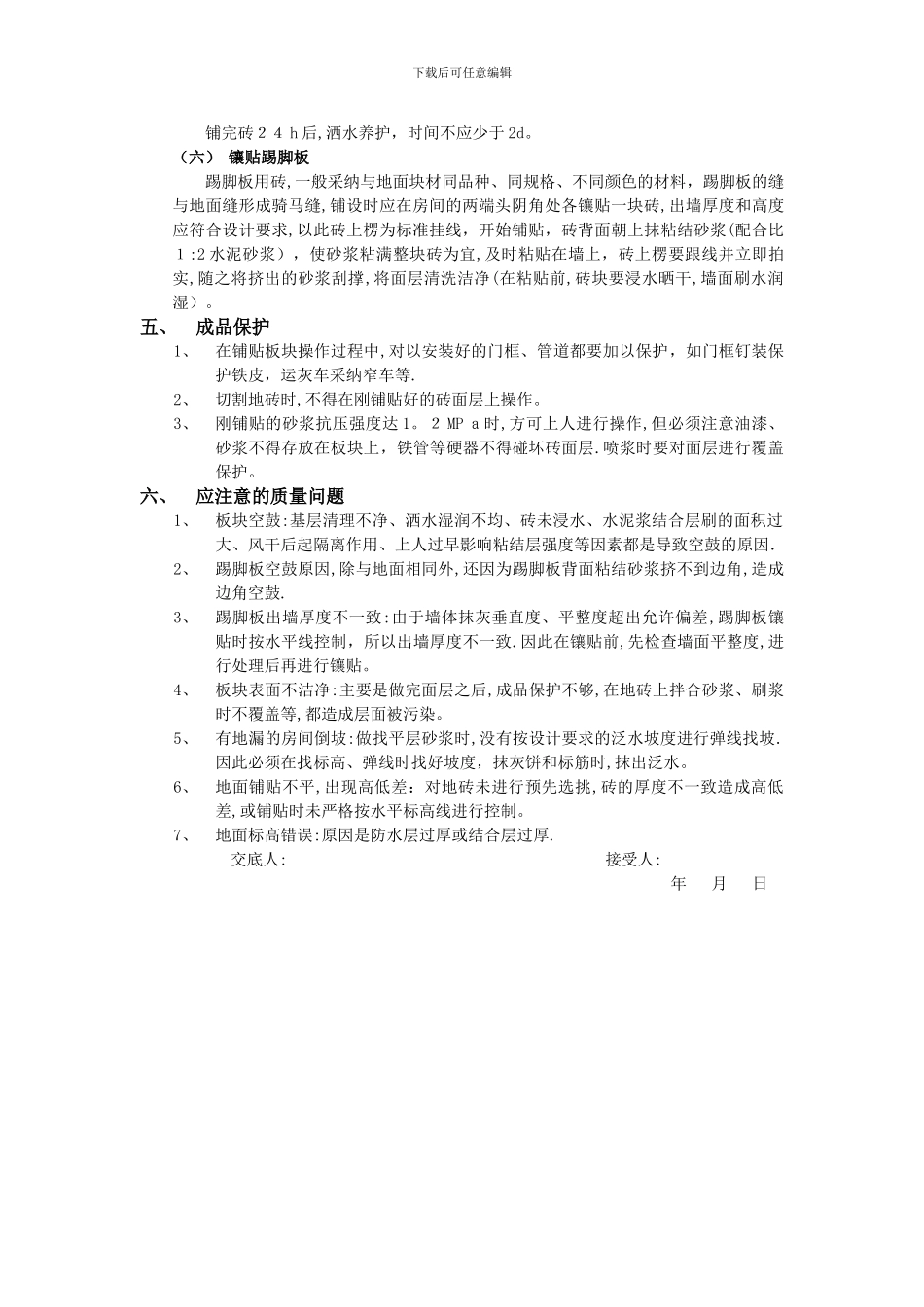

0mm三、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装四、操作工艺下载后可任意编辑(一) 基层处理、定标高1、将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净
