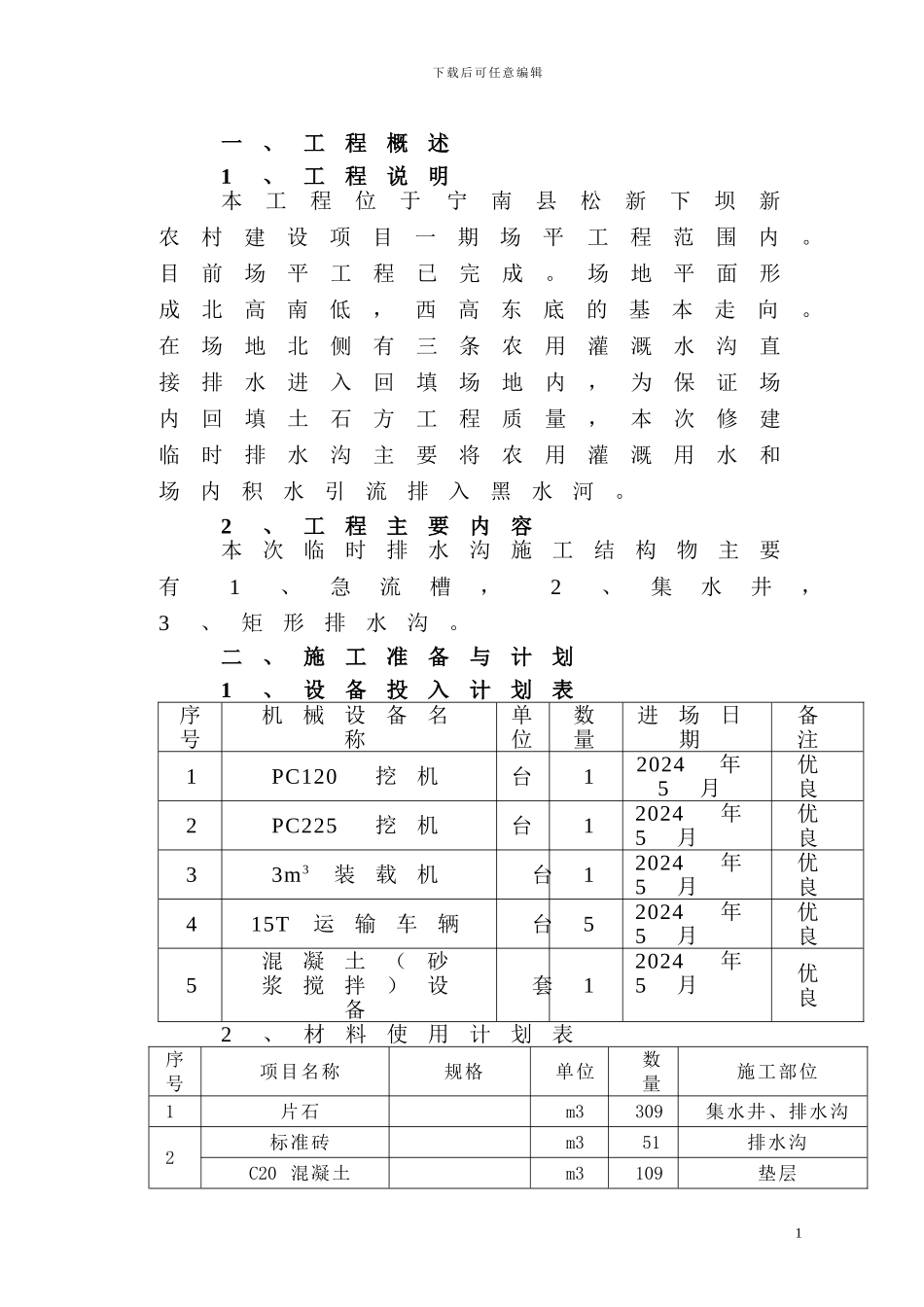

下载后可任意编辑一、工程概述1、工程说明本工程位于宁南县松新下坝新农村建设项目一期场平工程范围内
目前场平工程已完成
场地平面形成北高南低,西高东底的基本走向
在场地北侧有三条农用灌溉水沟直接排水进入回填场地内,为保证场内回填土石方工程质量,本次修建临时排水沟主要将农用灌溉用水和场内积水引流排入黑水河
2、工程主要内容 本次临时排水沟施工结构物主要有1、急流槽,2、集水井,3、矩形排水沟

二、施工准备与计划1、设备投入计划表序号机械设备名称单位数量进场日期备注1PC120挖机台12024年5月优良2PC225挖机台12024年5月优良33m3装载机台12024年5月优良415T运输车辆台52024年5月优良5混凝土(砂浆搅拌)设备套12024年5月优良2、材料使用计划表序号项目名称规格单位数量施工部位1片石 m3309集水井、排水沟2标准砖m351排水沟C20 混凝土m3109垫层1下载后可任意编辑3圆管涵Φ800mmm4临时过车便道3、人工投入计划表序号名 称人 数任 务1项目部管理人员12行政与施工测量管理2机械驾驶员8操作机械3圬工10排水沟砌筑三、施工工艺及主要施工方法1、施工流程图:排水沟砌筑施工流程图2、施工方法2下载后可任意编辑2

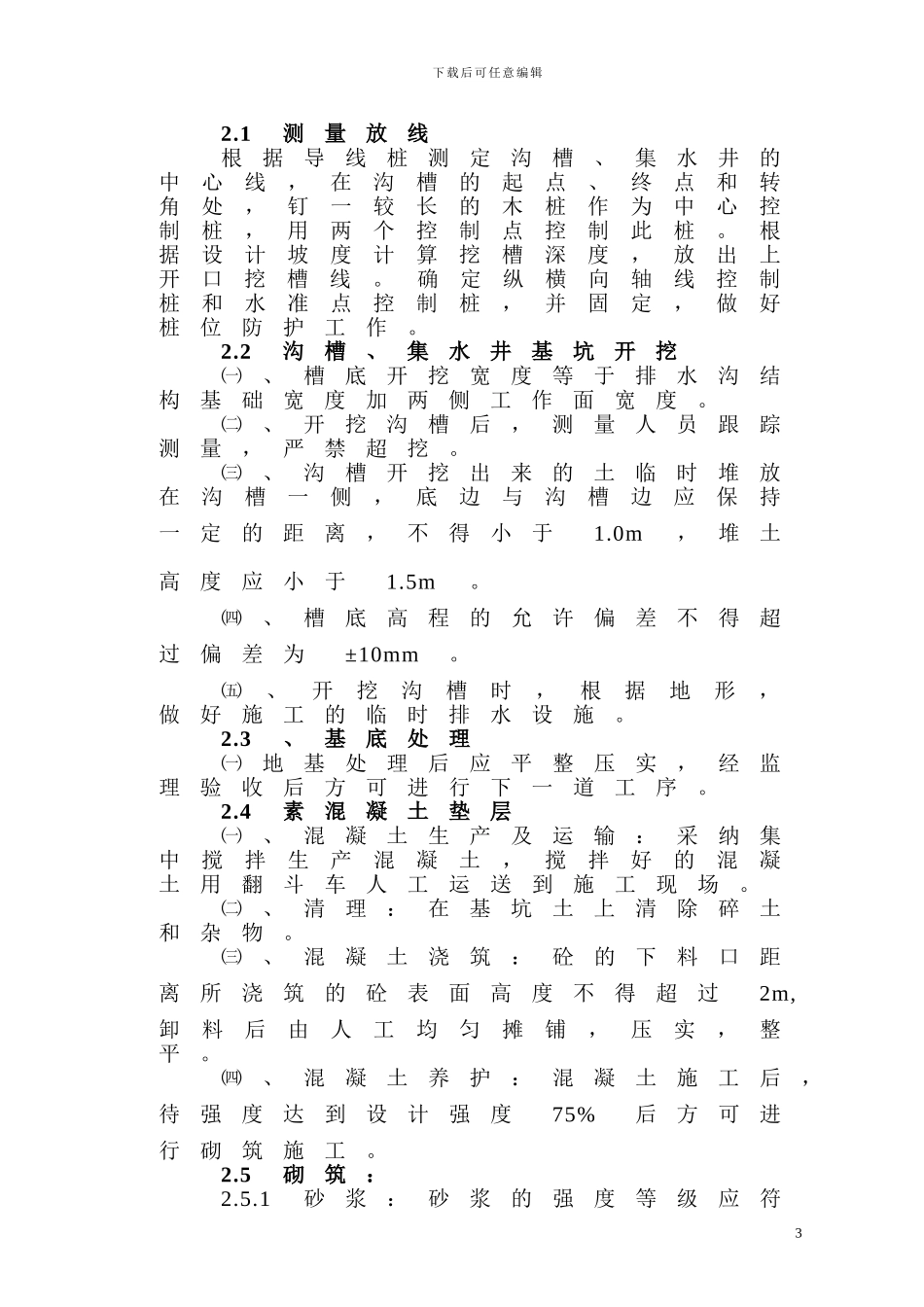

1测量放线根据导线桩测定沟槽、集水井的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩
根据设计坡度计算挖槽深度,放出上开口挖槽线
确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作
2沟槽、集水井基坑开挖㈠、槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度
㈡、开挖沟槽后,测量人员跟踪测量,严禁超挖
㈢、沟槽开挖出来的土临时堆放在沟槽一侧,底边与沟槽边应保持一定的距离,不得小于1
0m,堆土高度应小于1
㈣、槽底高程的允许偏差不得超过偏差为±10mm
㈤、开挖沟槽时,根据
