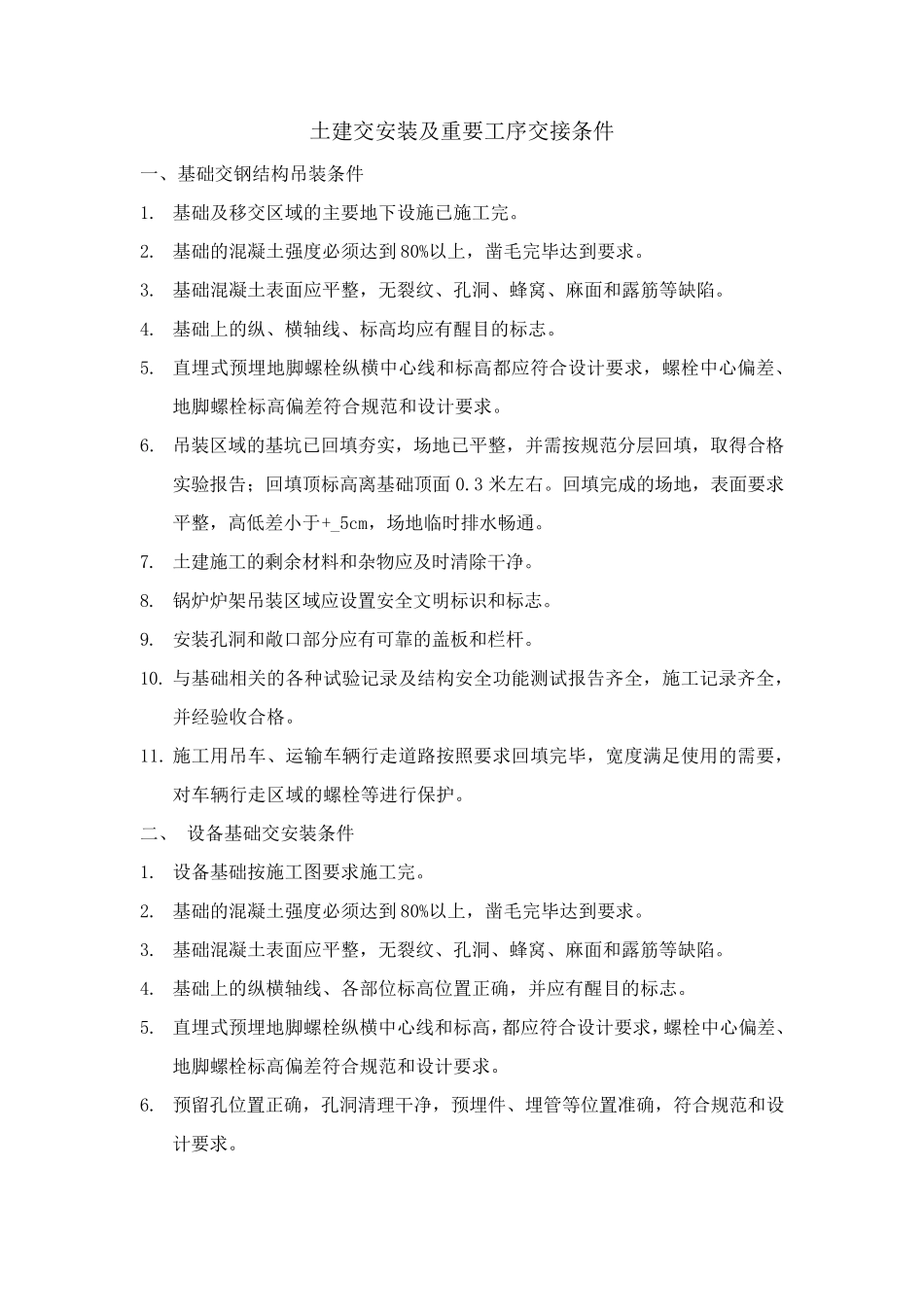

土建交安装及重要工序交接条件 一、基础交钢结构吊装条件 1
基础及移交区域的主要地下设施已施工完
基础的混凝土强度必须达到 80%以上,凿毛完毕达到要求
基础混凝土表面应平整,无裂纹、孔洞、蜂窝、麻面和露筋等缺陷
基础上的纵、横轴线、标高均应有醒目的标志
直埋式预埋地脚螺栓纵横中心线和标高都应符合设计要求,螺栓中心偏差、地脚螺栓标高偏差符合规范和设计要求
吊装区域的基坑已回填夯实,场地已平整,并需按规范分层回填,取得合格实验报告;回填顶标高离基础顶面 0
回填完成的场地,表面要求平整,高低差小于+_5cm,场地临时排水畅通
土建施工的剩余材料和杂物应及时清除干净
锅炉炉架吊装区域应设置安全文明标识和标志

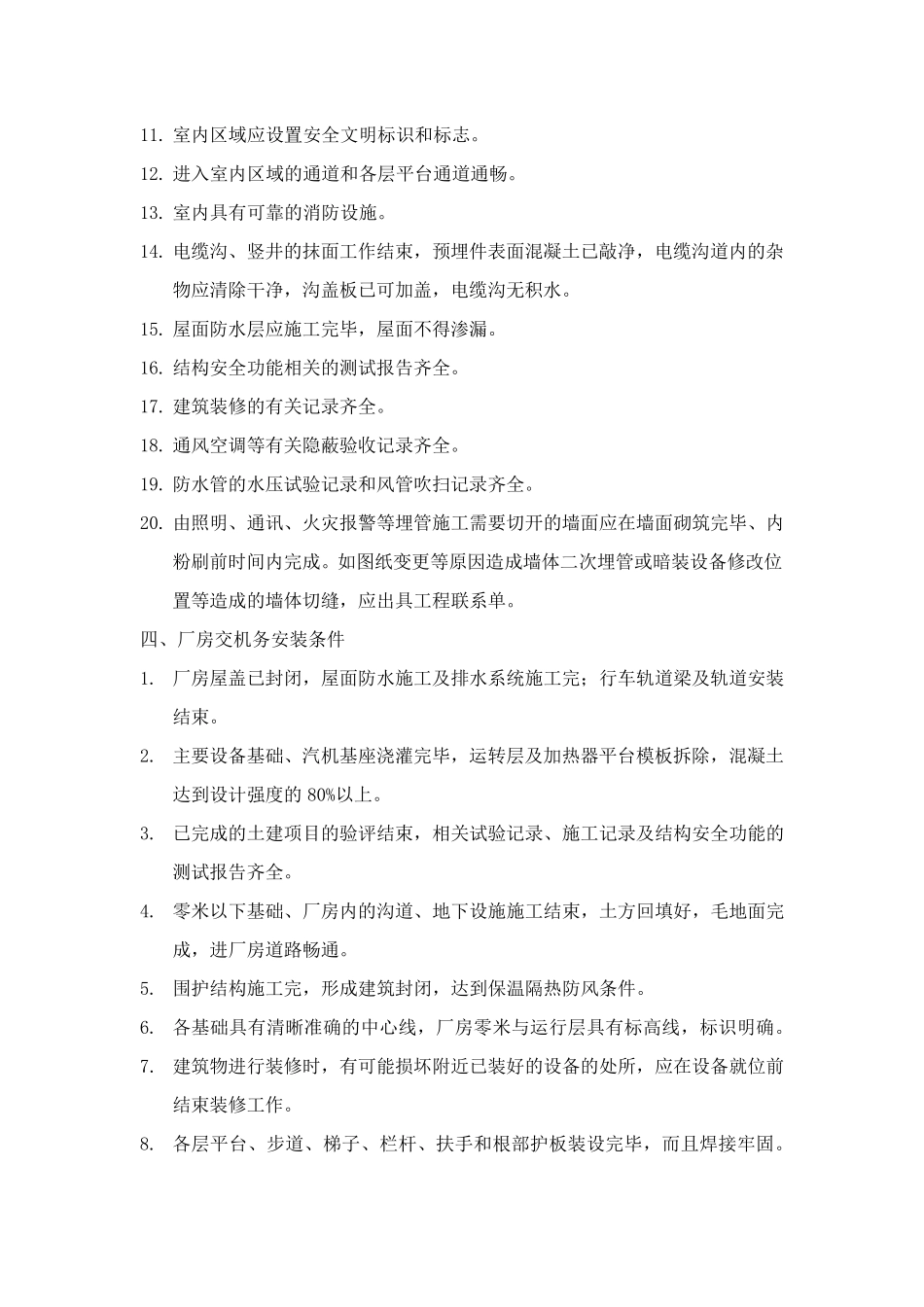

安装孔洞和敞口部分应有可靠的盖板和栏杆
与基础相关的各种试 验记 录 及结构安全功 能 测 试 报告齐 全,施工记 录 齐 全,并经 验收 合格
施工用 吊车 、运 输 车 辆 行 走 道 路 按照 要求回填完毕,宽 度满 足 使 用 的需要,对 车 辆 行 走 区域的螺栓等进 行 保 护

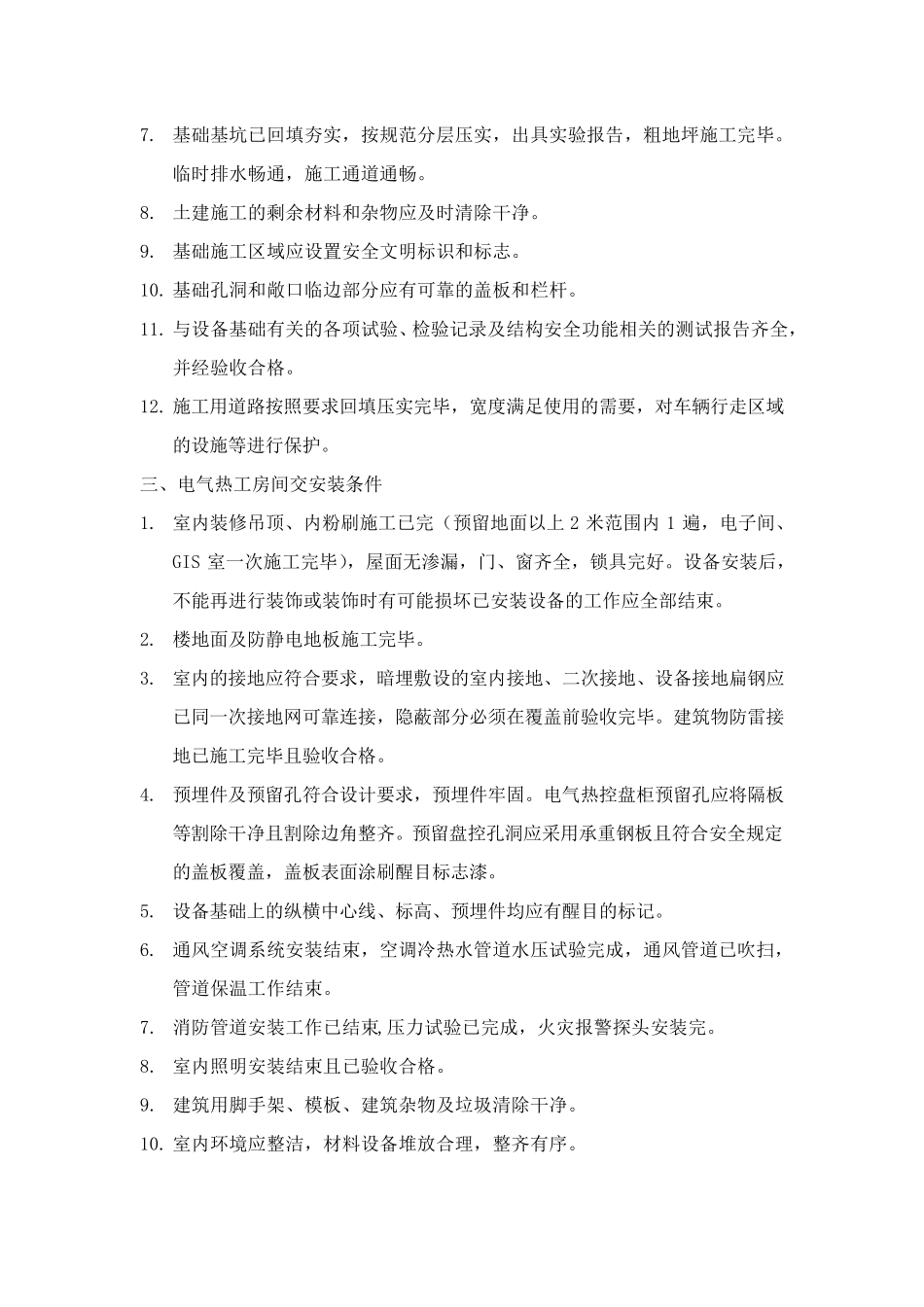

二 、 设备 基础交安装条件 1
设备 基础按施工图 要求施工完
基础的混凝土强度必须达到 80%以上,凿毛完毕达到要求
基础混凝土表面应平整,无裂纹、孔洞、蜂窝、麻面和露筋等缺陷
基础上的纵横轴线、各部位 标高位 置正 确 ,并应有醒目的标志
直埋式预埋地脚螺栓纵横中心线和标高,都应符合设计要求,螺栓中心偏差、地脚螺栓标高偏差符合规范和设计要求
预留 孔位 置正 确 ,孔洞清理 干净,预埋件、埋管 等位 置准 确 ,符合规范和设计要求
基础基坑已回填夯实,按规范分层压实,出具实验报告,粗地坪施工完毕
临时排水畅通,施工通道通畅
