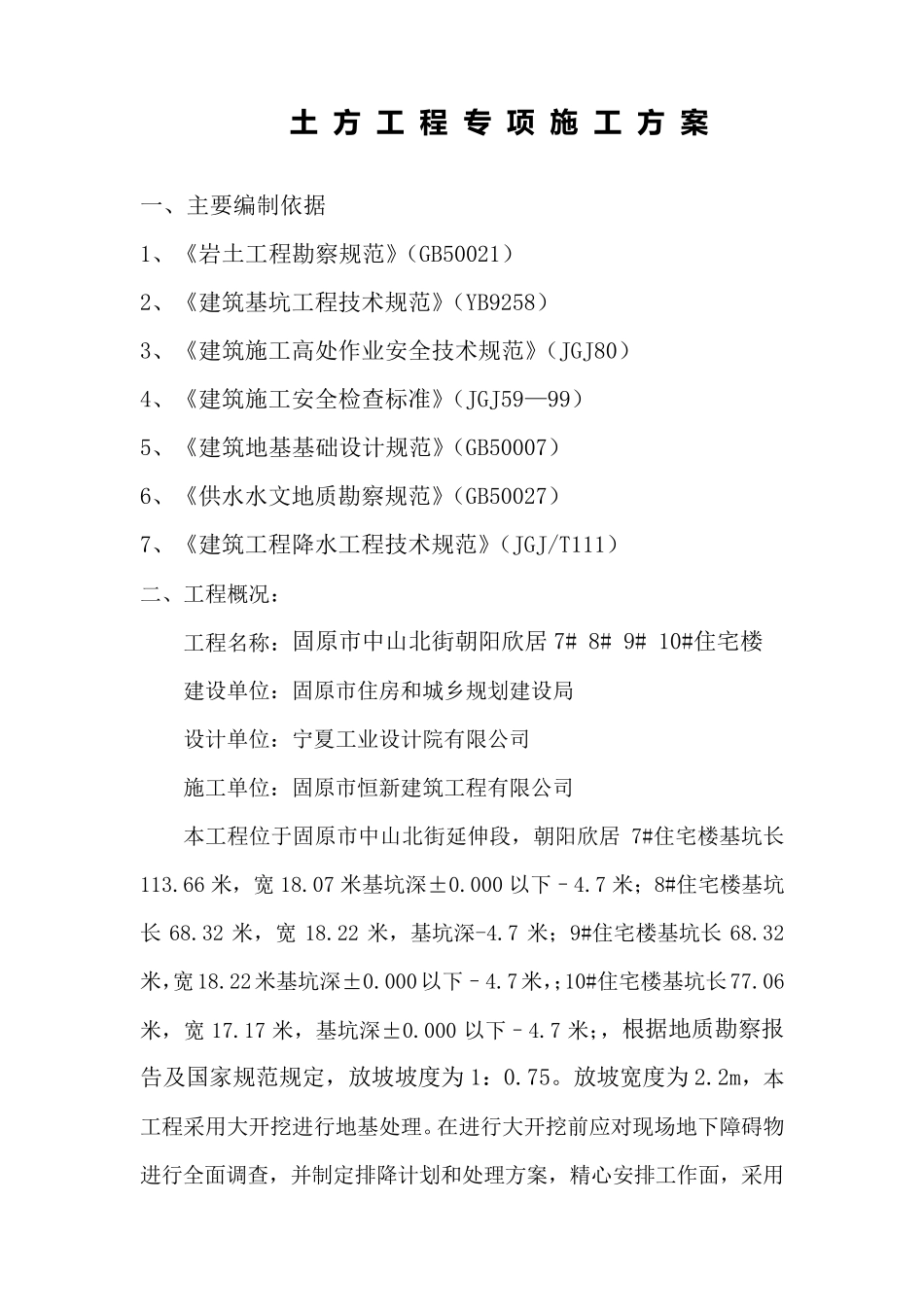

土方工程专 项 施 工方案 一、主要编制依据 1、《岩土工程勘察规范》(GB50021) 2、《建筑基坑工程技术规范》(YB9258) 3、《建筑施工高处作业安全技术规范》(JGJ80) 4、《建筑施工安全检查标准》(JGJ59—99) 5、《建筑地基基础设计规范》(GB50007) 6、《供水水文地质勘察规范》(GB50027) 7、《建筑工程降水工程技术规范》(JGJ/T111) 二、工程概况: 工程名称:固原市中山北街朝阳欣居7# 8# 9# 10#住宅楼 建设单位:固原市住房和城乡规划建设局 设计单位:宁夏工业设计院有限公司 施工单位:固原市恒新建筑工程有限公司 本工程位于固原市中山北街延伸段,朝阳欣居7#住宅楼基坑长113
66 米,宽18
07 米基坑深±0
000 以下–4
7 米;8#住宅楼基坑长68
32 米,宽18
22 米,基坑深-4
7 米;9#住宅楼基坑长68
32米,宽18
22米基坑深±0
000以下–4
7米,;10#住宅楼基坑长77
06米,宽17
17 米,基坑深±0
000 以下–4
7 米;,根据地质勘察报告及国家规范规定,放坡坡度为 1:0
放坡宽度为 2
2m,本工程采用大开挖进行地基处理

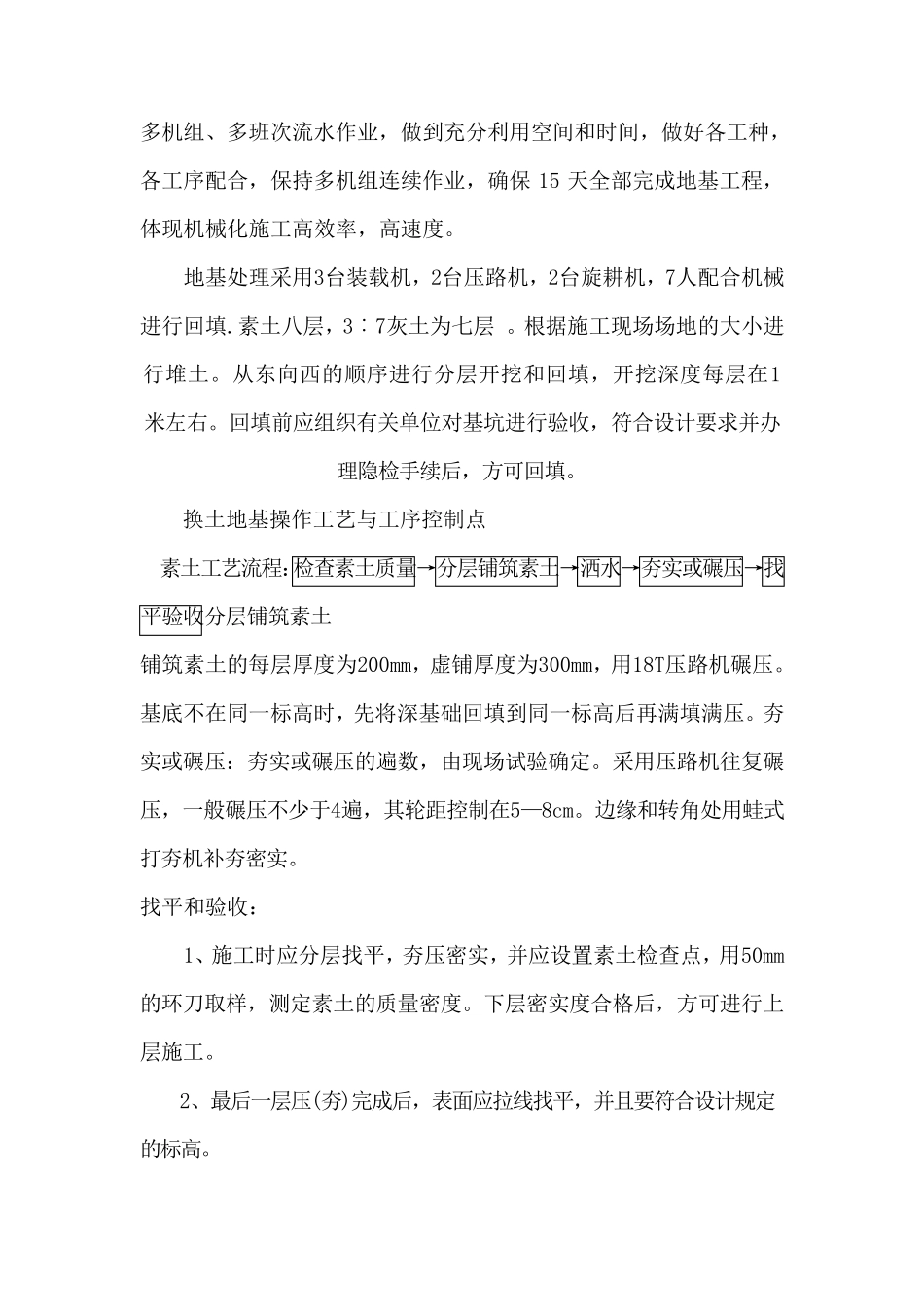

在进行大开挖前应对现场地下障碍物进行全面调查,并制定排降计划和处理方案,精心安排工作面,采用多 机 组 、 多 班 次 流 水 作 业 , 做 到 充 分 利 用 空 间 和 时 间 , 做 好 各 工 种 ,各 工 序 配 合 , 保 持 多 机 组 连 续 作 业 , 确 保15 天 全 部 完 成 地 基 工 程 ,体 现 机 械 化 施 工 高 效 率 , 高 速 度
地 基 处 理 采 用 3台 装 载 机 , 2台 压 路 机 , 2台 旋 耕 机 , 7人 配 合 机 械进 行 回 填
素 土 八 层 , 3︰ 7灰
