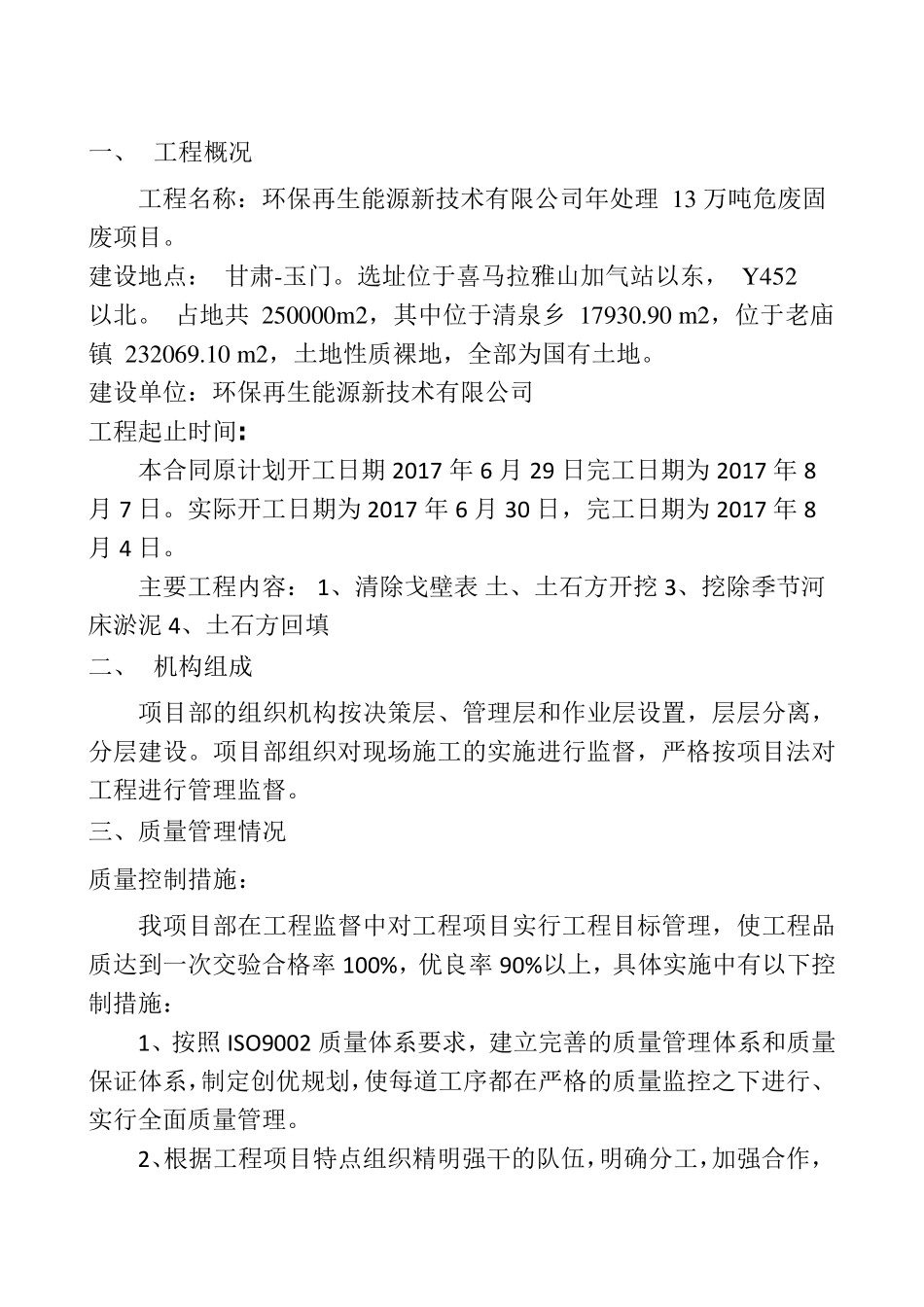

环保再生能源新技术有限公司新建项目场地平整工程 土方工程施工总结报告 环保再生能源新技术有限公司工程项目部 一、 工程概况 工程名称:环保再生能源新技术有限公司年处理 13 万吨危废固废项目
建设地点: 甘肃-玉门
选址位于喜马拉雅山加气站以东, Y452 以北
占地共 250000m2,其中位于清泉乡 17930
90 m2,位于老庙镇 232069
10 m2,土地性质裸地,全部为国有土地
建设单位:环保再生能源新技术有限公司 工程起止时间: 本合同原计划开工日期 2017 年 6 月 29 日完工日期为 2017 年 8月 7 日
实际开工日期为 2017 年 6 月 30 日,完工日期为 2017 年 8月 4 日
主要工程内容: 1、清除戈壁表 土、土石方开挖 3、挖除季节河床淤泥 4、土石方回填 二、 机构组成 项目部的组织机构按决策层、管理层和作业层设置,层层分离,分层建设
项目部组织对现场施工的实施进行监督,严格按项目法对工程进行管理监督
三、质量管理情况 质量控制措施: 我项目部在工程监督中对工程项目实行工程目标管理,使工程品质达到一次交验合格率100%,优良率90%以上 ,具 体 实施中有以下 控制措施: 1、按照 ISO9002 质量体 系 要求 ,建立 完善 的质量管理体 系 和质量保证 体 系 ,制定 创 优规 划,使每 道 工序 都 在严格的质量监控之 下 进行、实行全面 质量管理
2、根 据 工程项目特 点组织精 明 强 干 的队 伍 ,明 确 分工,加强 合作,注重工序之间的协作配合, 并排班轮流进入施工现场进行不间断有效监督

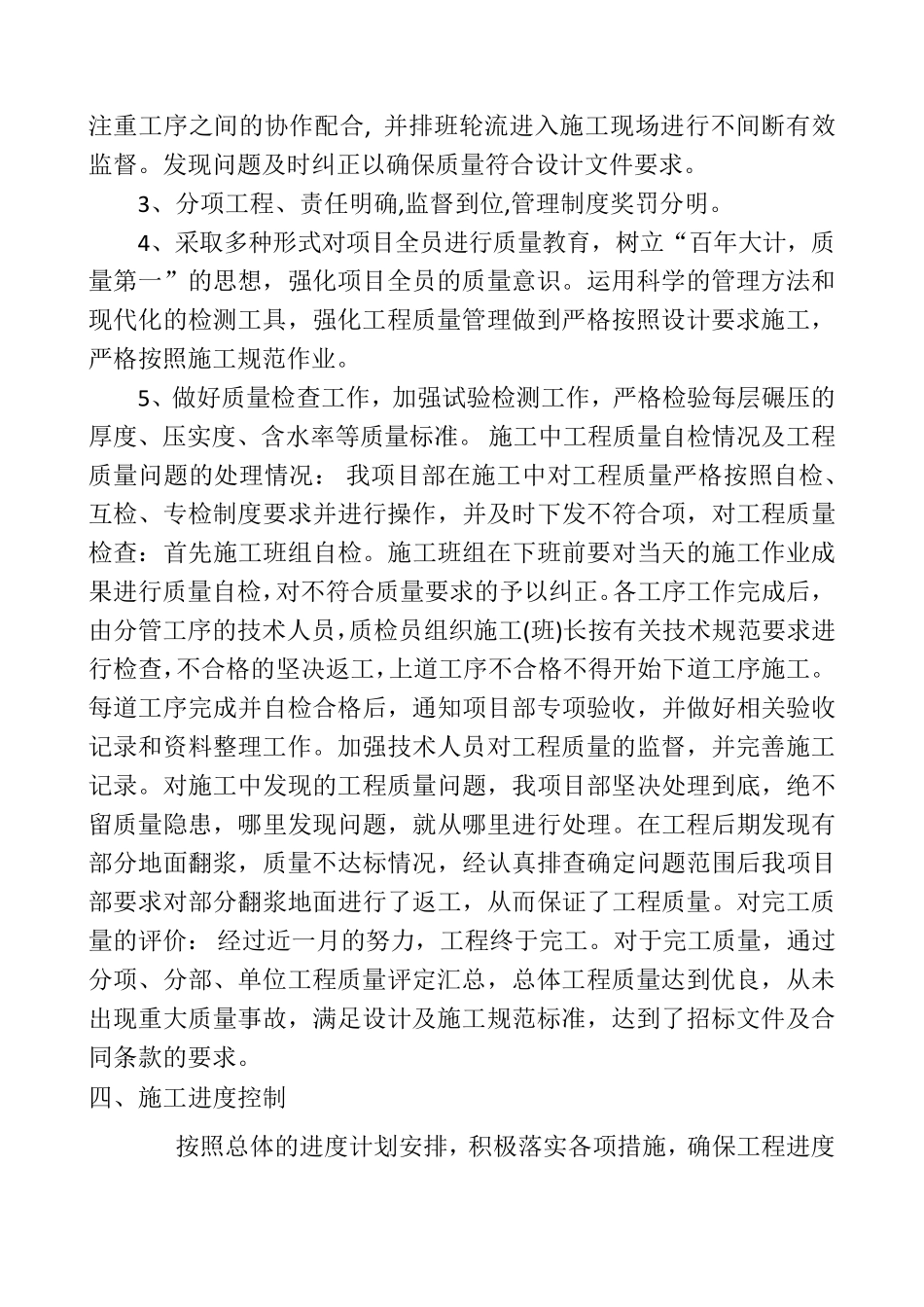

发现问题及时纠正以确保质量符合设计文件要求
3、分项工程、责任明确,监督到位,管理制度奖罚分明
4、采取多种形式对项目全员进行质量教育,树立“百年大计,质量第一”的思想,强化项目全员的质量意识
