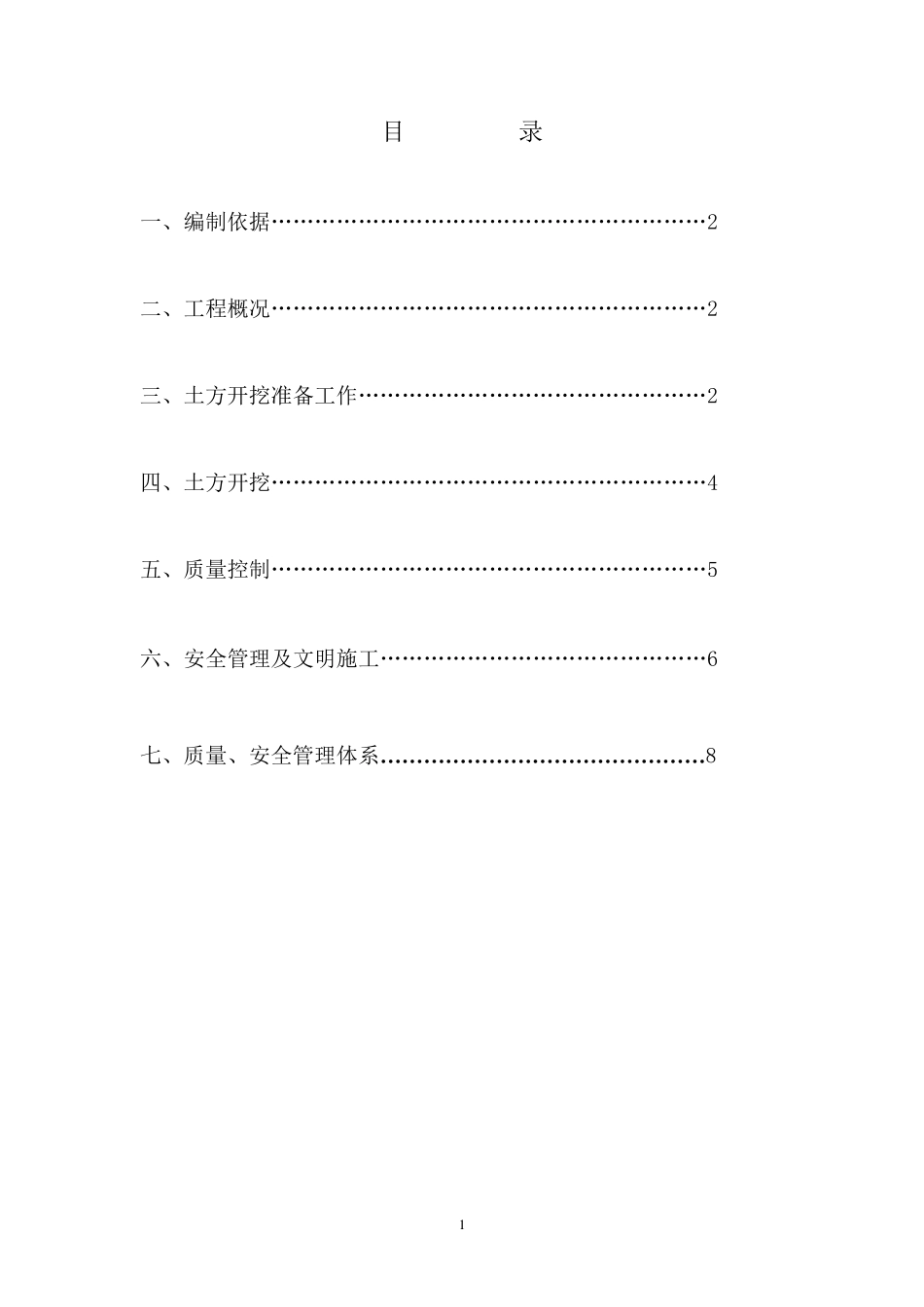

1 目 录 一、编制依据……………………………………………………2 二、工程概况……………………………………………………2 三、土方开挖准备工作…………………………………………2 四、土方开挖……………………………………………………4 五、质量控制……………………………………………………5 六、安全管理及文明施工………………………………………6 七、质量、安全管理体系………………………………………8 2 一、编制依据: 新一中教师楼工程施工图纸 《地基与基础工程施工质量验收规范》GB50202-2002 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑机械使用安全技术规程》JGJ33-2001 《工程地质勘察报告》 二、工程概况 唐海县新一中教师楼工程,位于新一中东北角。基底标高为-4.52米,地下1 层,地上23 层,现浇剪力墙结构。1 层为底商。自然地面标高为2.06m ,±0.000 绝对高程为2.8m ,基础埋深约 4m 。根据开挖深度,放坡系数采用1:1.15,开挖尺寸:上口尺寸:85.75×27.2米,下口尺寸为:79.15×18 米,垫层尺寸为:78.15×17 米,电梯井、集水坑二次开挖。土方开挖采用机械大开挖,人工配合清除基底预留土层。 三、土方开挖准备工作 1.学习和审查图纸 检查图纸核对平面尺寸和坑底标高,掌握设计内容及各项技术要求、质量要求;熟悉土层地质、水文勘察资料;研究好开挖路线,明确各工种间的配合关系、施工工期要求;并向参加施工人员层层进行 3 安全、技术交底。 2.查勘施工现场 摸清工程场地情况,邻近建筑物、地下基础、管线、电缆坑基、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,排水系统等等,为施工规划和准备提供可靠的资料和数据。 3.清除现场障碍物 将施工区域内所有障碍物,地上和地下管道、电缆、基础等进行拆除; 4. 加固东围墙 采用长6 米,型号为[16Ь槽钢加厚度为10 ㎜钢板打入地下2米,长度为21 米。 5.作好排水设施 为防止地下水及雨水浸泡槽底,沿基坑垫层边 30cm 外预留20cm 宽, 20 ㎝深临时排水沟,且在转角处设 0.3 米见方,深 0.5 米的临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。基坑挖好后在距坑边 0.5 米处,采用红砖砌筑挡水沿并抹灰,宽度为0.24米,高度为0.3 米。 6.设置测量控制网 1)对定位放线的控制 控制内容为复核建筑物的定位桩、轴线、方位和几何尺寸。 根据规划红线,按设计总平...
