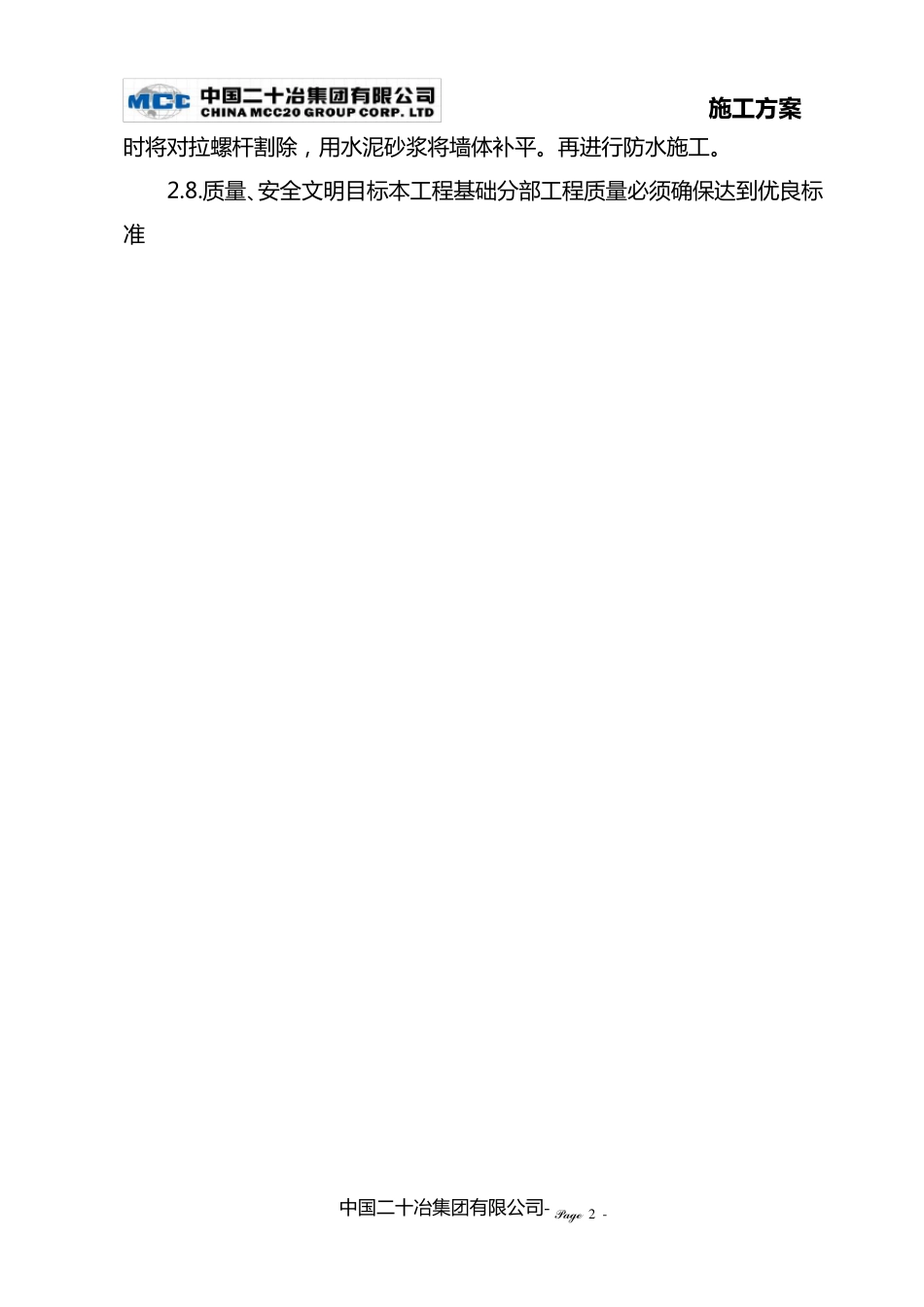

施 工 方 案 中 国 二 十 冶 集 团 有 限 公 司 - Page 1 - 芜 湖 旭 日 天 都 2 标 段 地 下 车 库 施 工 方 案 一 、工 程概况 1、基 础 建 筑 特 征 工 程 名 称 : 芜 湖 市 旭 日 天 都 2 标 段 工 程 工 程 地 点 : 芜 湖 市 赤 铸 山 东 路 以 北 地 块 建 设 单 位 : 芜 湖 中 冶 置 业 有 限 公 司 设 计 单 位 : 杭 州 中 宇 建 筑 设 计 有 限 公 司 监 理 单 位 : 上 海 宝 钢 建 设 监 理 有 限 公 司 本 工 程 位 于 芜 湖 市 ,室 内 ±0.000 相 对 于 绝 对 高 程 8.65 米 ,采 用 板 下 独立 基 础 。 本 工 程 地 下 室 开 挖 深 度 为 -6.3 米 ; 局 部 集 水 井 开 挖 深 度 为 -8.25米 , 基 础 底 板 面 标 高 -5.30m; 基 础 及 整 个 地 下 室 采 用 防 水 混 凝 土 C30; 抗渗 等 级 为 S6 2、本 工 程 重 点 难 点 2.1.地 下 室 地 梁 底 标 高 底 板 底 标 高 不 一 致 ,土 方 开 挖 时 先 开 至 -5.8m,然 后 根 所 不 同 地 梁 尺 寸 采 用 小 挖 机 进 行 开 挖 。 2.2. 地 下 室 施 工 缝 处 钢 板 止 水 带 。 2.3. 地 下 室 后 浇 带 处 砼 浇 灌 , 止 水 带 的 埋 设 , 钢 筋 绑 扎 。 2.4. 根 据 设 计 图 纸 本 工 程 基 坑 , 砼 底 板 , 顶 板 砼 方 量 较 大 , 施 工 时 合 理组 织 人 力 、物 力 , 确 保 砼 正 常 浇 灌 。 2.5. 地 下 室 顶 板 、梁 模 板 支 设 、反 梁 支 设 。 2.6. 地 下 室 底 板 采 用 外 防 水 施 工 , 在 进 行 底 板 钢 筋 绑 扎 、混 凝 土 浇 筑时 必 须 小 心 , 特 别 是 钢 筋 入 坑 时 得 轻 放 , 不 得 扔 放 钢 筋 。 以 防 将 底 板 已 在垫 层 上 施 工 好 的 防 水 层 碰 破 碰 穿 影 响 防 水 质 量 。 2.7. 地 下 室 外 墙 施 工 时 对 拉 螺 杆 必 须 焊 钢 板 止 水 片 , 在 进 行 防 水 施 工 施 工方案 中 国 二 十 冶 集 团 ...
