二、施工方法 本工程屋面瓦是在屋面细石砼层上采用 1:3 水泥砂浆铺设而成,内配Ф 6 钢筋网片,所以瓦与底层贴接比较牢固,但施工处位于屋顶坡屋面,不便采取动力工具,因此本方案拟定采用人工逐片凿除
人工凿除屋面瓦采用的工具为锤子和錾子,对瓦与砼层粘贴处适当凿打至瓦片松动,逐片取下,即时移开
施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除
首先先拆除屋脊瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行
注意事项: 1、根据业主需求,所有瓦在拆除过程中尽量保证瓦的完整,便于回收
2、铺设屋面瓦的砂浆需同时凿除干净,便于后续屋面的施工
三、拆除下材料的转移 因为施工处位于坡屋面,拆掉的瓦片无法堆放于斜坡上,必须即时转运到屋面以下
本工程施工有 2 座塔吊,但在坡屋面上塔吊的吊斗无法摆放
所以,以塔吊转运的方式不适合本工程
需采取其它方法
本方案以定采取铁筒作为溜槽的方法把拆除的瓦片从屋顶上直接移至地面的方式
铁筒采用废旧汽油桶加工制作,把油桶两端(桶底和桶盖)以气割切除形成圆筒,把数个圆筒电焊连接起来,把圆筒固定在外墙面上,与建筑立面形成 15°~ 30°斜角,圆筒下口距离地面 1 米左右,方便地面上及时转运清理下来的瓦片

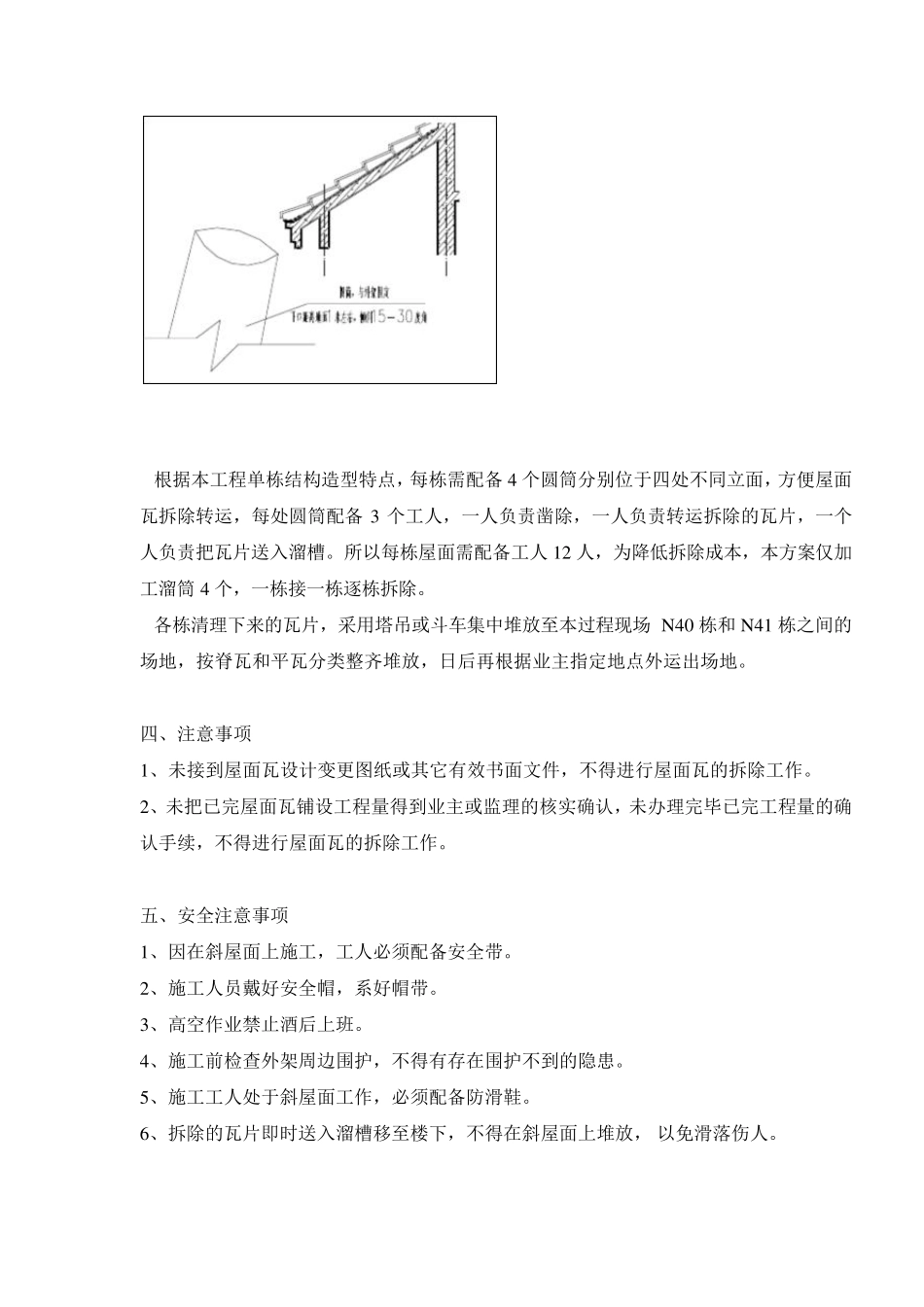

见下草图: 根据本工程单栋结构造型特点,每栋需配备4 个圆筒分别位于四处不同立面,方便屋面瓦拆除转运,每处圆筒配备3 个工人,一人负责凿除,一人负责转运拆除的瓦片,一个人负责把瓦片送入溜槽
所以每栋屋面需配备工人12 人,为降低拆除成本,本方案仅加工溜筒4 个,一栋接一栋逐栋拆除
各栋清理下来的瓦片,采用塔吊或斗车集中堆放至本过程现场N 40 栋和N 41 栋之间的场地,按脊瓦和平瓦分类整齐堆放,日后再根据业主指定地点外运出场地
四、注意事项 1、未接到屋面瓦设计变更
