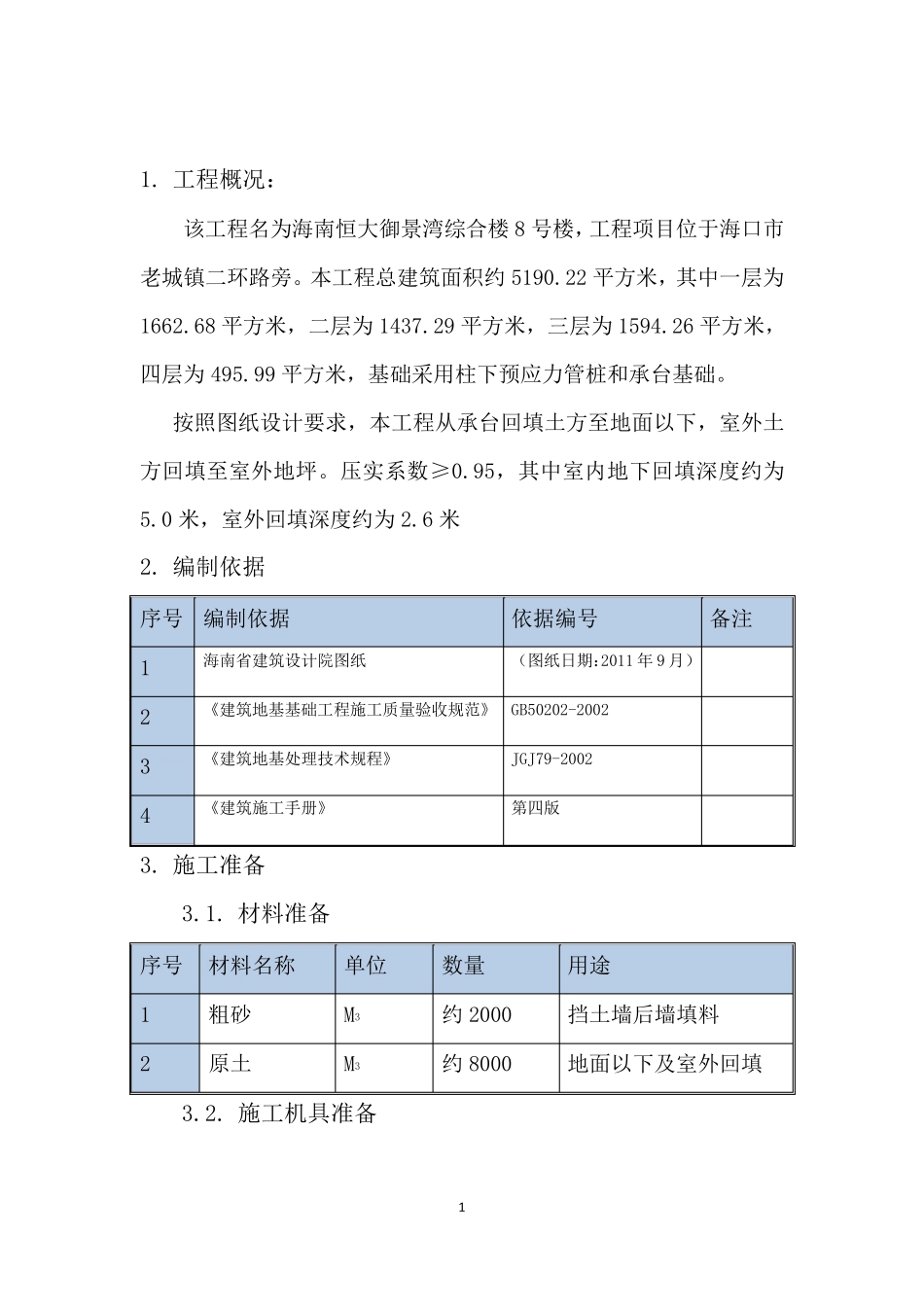

1 1. 工程概况: 该工程名为海南恒大御景湾综合楼8 号楼,工程项目位于海口市老城镇二环路旁。本工程总建筑面积约5190.22 平方米,其中一层为1662.68 平方米,二层为1437.29 平方米,三层为1594.26 平方米,四层为495.99 平方米,基础采用柱下预应力管桩和承台基础。 按照图纸设计要求,本工程从承台回填土方至地面以下,室外土方回填至室外地坪。压实系数≥0.95,其中室内地下回填深度约为5.0 米,室外回填深度约为2.6 米 2. 编制依据 序号 编制依据 依据编号 备注 1 海南省建筑设计院图纸 (图纸日期:2011 年 9 月) 2 《建筑地基基础工程施工质量验收规范》 GB50202-2002 3 《建筑地基处理技术规程》 JGJ79-2002 4 《建筑施工手册》 第四版 3. 施工准备 3.1. 材料准备 序号 材料名称 单位 数量 用途 1 粗砂 M3 约2000 挡土墙后墙填料 2 原土 M3 约8000 地面以下及室外回填 3.2. 施工机具准备 2 序号 机具名称 单位 数量 1 铲车 台 2 2 小型挖掘机 台 3 3 蛙式打夯机 台 5 4 汽车 台 30 5 铁锨 把 30 6 小推车 把 20 7 装载机 台 2 3.3. 劳动力安排 土方回填及其夯实:普工30 人,司机20 人;电工1 人。 4. 施工工艺: 4.1. 施工条件 工程施工前必须具备以下条件: 1)基层已整平或回填完毕,密实度符合设计要求,并办理隐蔽验收手续; 2)根据设计对回填土层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,根据已选定了土料,确定了土料含水量控制范围、铺土厚度、夯实或碾压遍数等参数。 3)室内回填时,在室内墙面已弹好控制地面垫层标高和排水坡度的水平基准线或标志。 4)施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通。 3 5)回填土之前,已将坑(槽)底杂物、及建筑材料清理干净。 4.2. 施工安排 考虑本工程实际情况和特点,地面以下回填至-0.86 标高,局部-0.96标高处梁底以下再砌筑此标高处的梁砖模。 施工流程: 粗砂及回填土材料质量→粗砂及回填土回填→质量验收。 4.2.1. 操作要点: 1)粗砂质量检查:粗砂要注意检查砂中的泥土含量以及其盐碱度,砂中内不含有机物质。回填土基本上是现场原土堆放后用来回填,土质质量和原土,基础周围的土体差不多,级配也比较均匀,含杂质较少,比较适合回填,也利于夯实。 2)粗砂回填以及回填土的夯填:粗砂回填时应用振捣棒随填...
