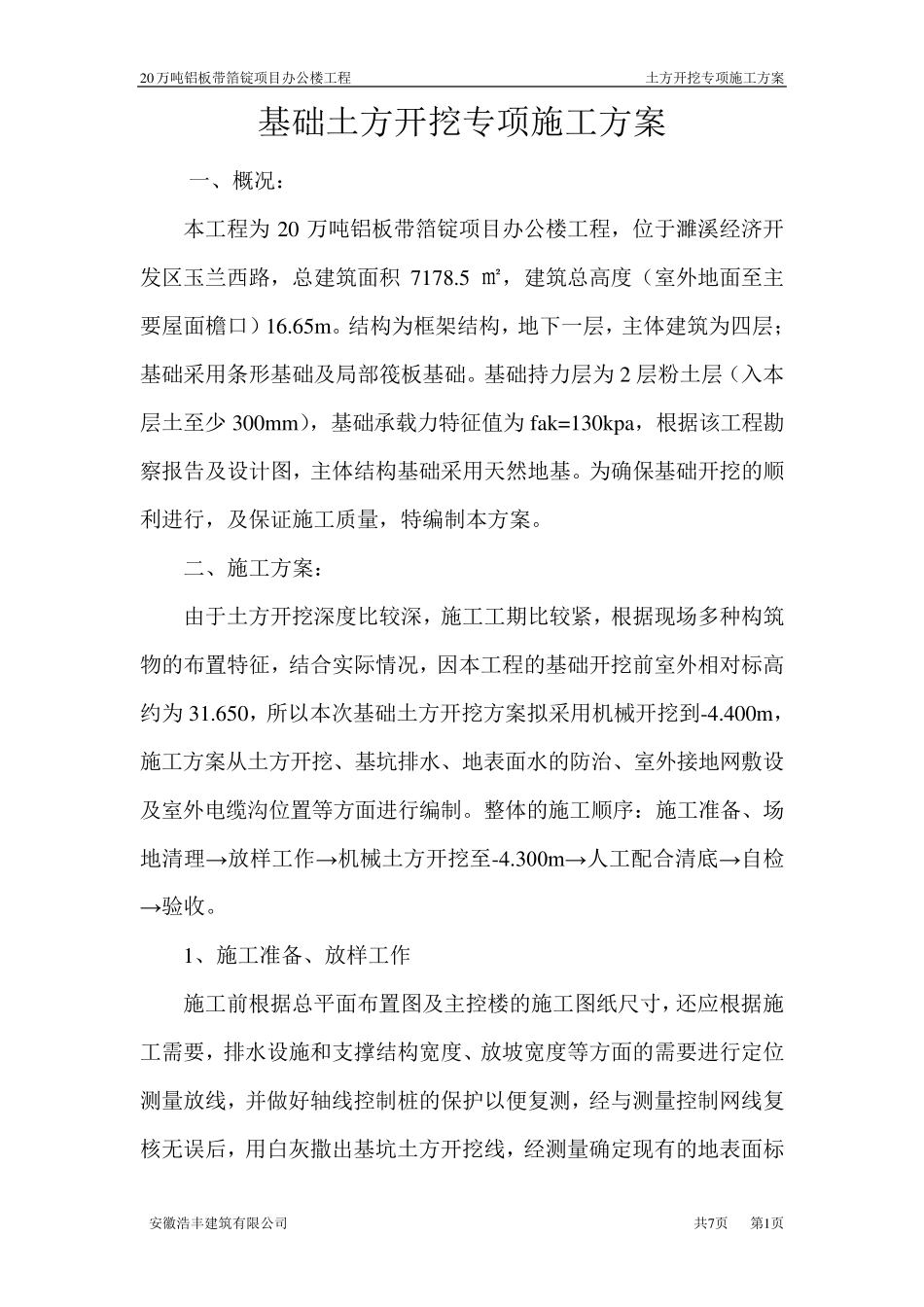

20 万吨铝板带箔锭项目办公楼工程 土方开挖专项施工方案 安徽浩丰建筑有限公司 共7页 第1页 基础土方开挖专项施工方案 一、概况: 本工程为 20 万吨铝板带箔锭项目办公楼工程,位于濉溪经济开发区玉兰西路,总建筑面积 7178
5 ㎡,建筑总高度(室外地面至主要屋面檐口)16
结构为框架结构,地下一层,主体建筑为四层;基础采用条形基础及局部筏板基础
基础持力层为 2 层粉土层(入本层土至少 300mm),基础承载力特征值为 fak=130kpa,根据该工程勘察报告及设计图,主体结构基础采用天然地基
为确保基础开挖的顺利进行,及保证施工质量,特编制本方案
二、施工方案: 由于土方开挖深度比较深,施工工期比较紧,根据现场多种构筑物的布置特征,结合实际情况,因本工程的基础开挖前室外相对标高约为 31
650,所以本次基础土方开挖方案拟采用机械开挖到-4
400m,施工方案从土方开挖、基坑排水、地表面水的防治、室外接地网敷设及室外电缆沟位置等方面进行编制
整体的施工顺序:施工准备、场地清理→ 放样工作→ 机械土方开挖至-4
300m→ 人工配合清底→ 自检→ 验收
1、施工准备、放样工作 施工前根据总平面布置图及主控楼的施工图纸尺寸,还应根据施工需要,排水设施和支撑结构宽度、放坡宽度等方面的需要进行定位测量放线,并做好轴线控制桩的保护以便复测,经与测量控制网线复核无误后,用白灰撒出基坑土方开挖线,经测量确定现有的地表面标20 万吨铝板带箔锭项目办公楼工程 土方开挖专项施工方案 安徽浩丰建筑有限公司 共7页 第2页 高的相对标高是±0

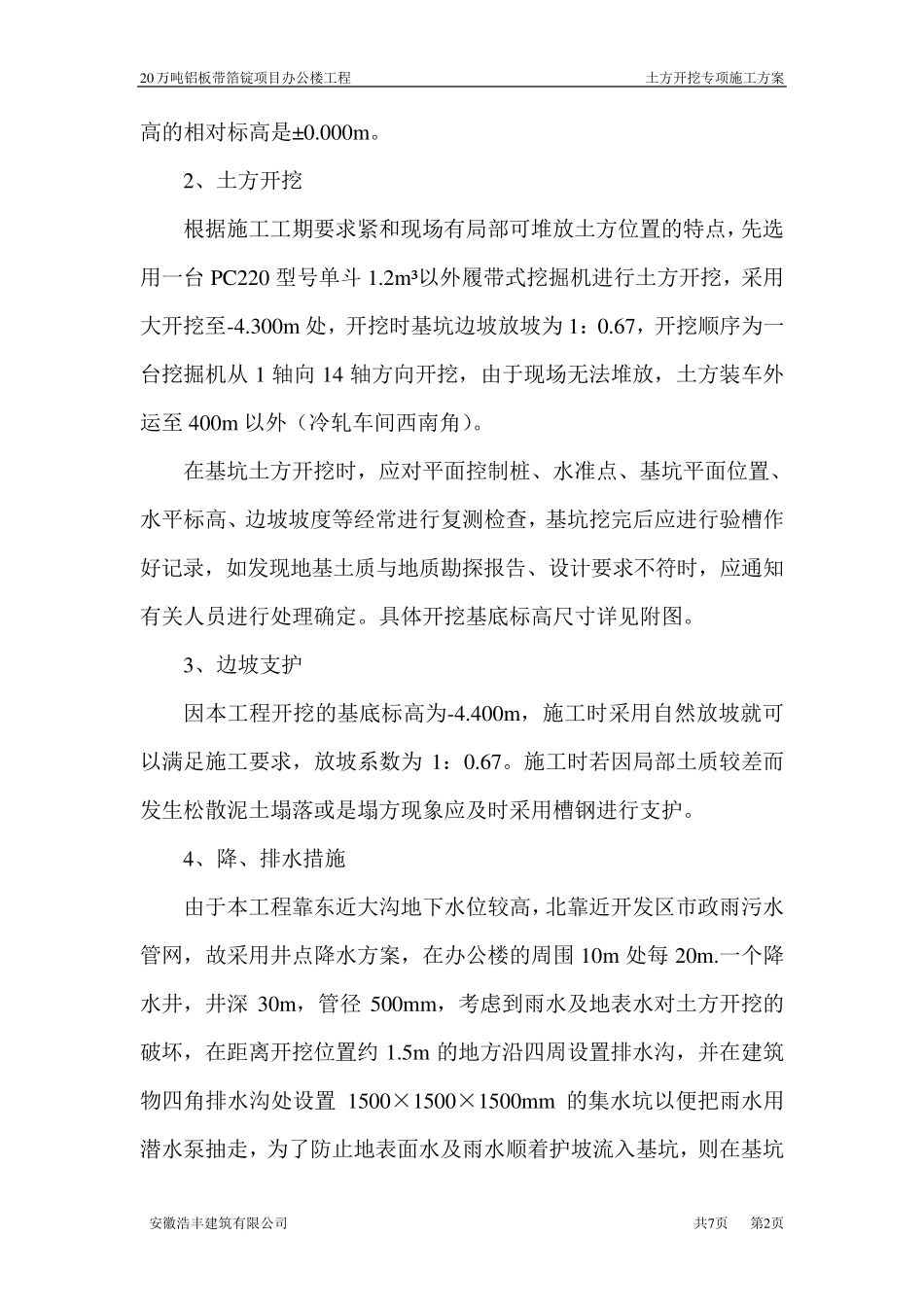

2、土方开挖 根据施工工期要求紧和现场有局部可堆放土方位置的特点,先选用一台 PC220 型号单斗 1
2m³以外履带式挖掘机进行土方开挖,采用大开挖至-4
300m 处,开挖时基坑边坡放坡为 1:0
67,开挖顺序为一台挖掘
