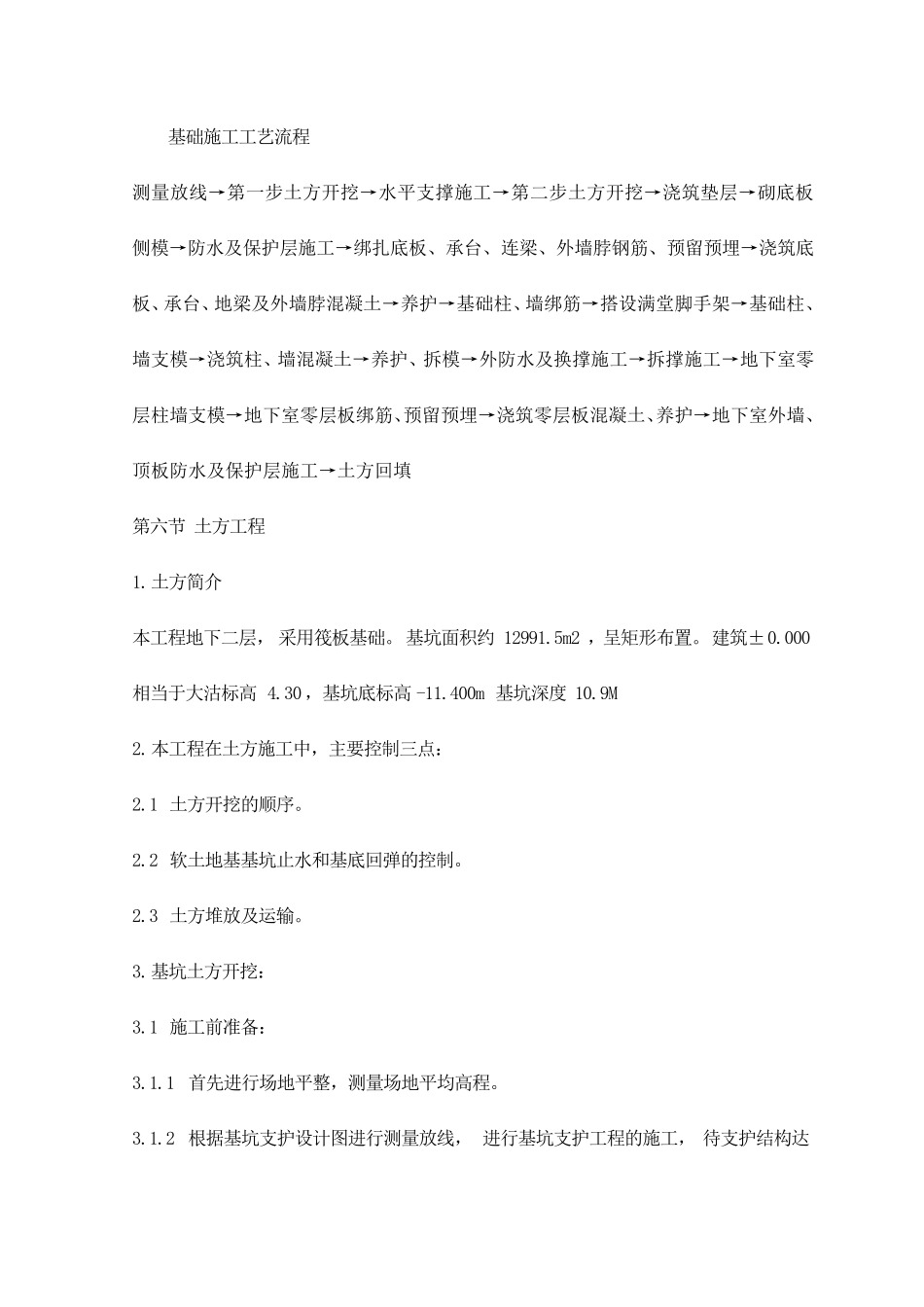

基础施工工艺流程 测量放线→第一步土方开挖→水平支撑施工→第二步土方开挖→浇筑垫层→砌底板侧模→防水及保护层施工→绑扎底板、承台、连梁、外墙脖钢筋、预留预埋→浇筑底板、承台、地梁及外墙脖混凝土→养护→基础柱、墙绑筋→搭设满堂脚手架→基础柱、墙支模→浇筑柱、墙混凝土→养护、拆模→外防水及换撑施工→拆撑施工→地下室零层柱墙支模→地下室零层板绑筋、预留预埋→浇筑零层板混凝土、养护→地下室外墙、顶板防水及保护层施工→土方回填 第六节 土方工程 1
土方简介 本工程地下二层,采用筏板基础
基坑面积约12991
5m2 ,呈矩形布置
000相当于大沽标高 4
30,基坑底标高 -11
400m 基坑深度 10
本工程在土方施工中,主要控制三点: 2
1 土方开挖的顺序
2 软土地基基坑止水和基底回弹的控制
3 土方堆放及运输
基坑土方开挖: 3
1 施工前准备: 3
1 首先进行场地平整,测量场地平均高程

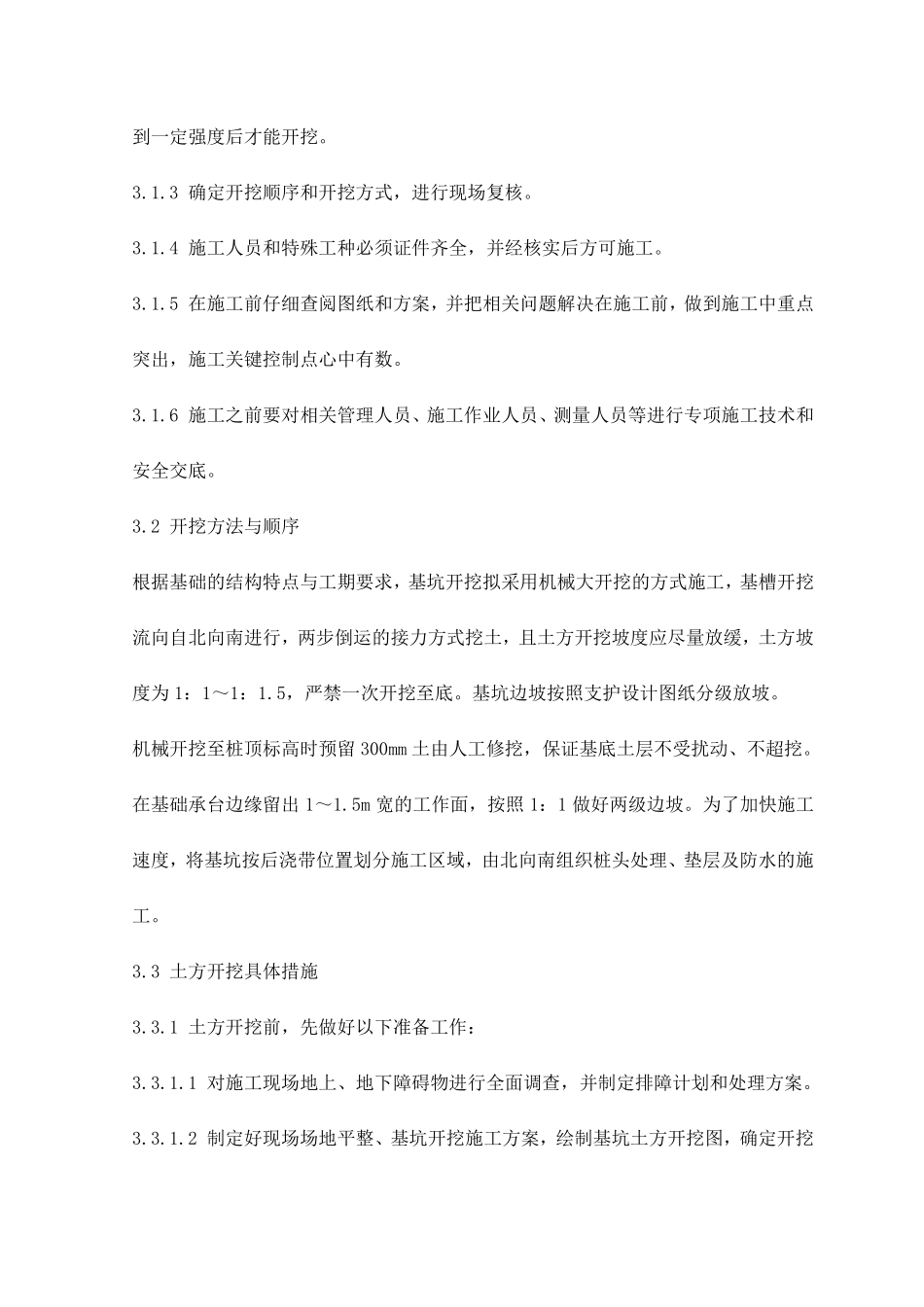

2 根据基坑支护设计图进行测量放线,进行基坑支护工程的施工,待支护结构达 到一定强度后才能开挖
3 确定开挖顺序和开挖方式,进行现场复核
4 施工人员和特殊工种必须证件齐全,并经核实后方可施工
5 在施工前仔细查阅图纸和方案,并把相关问题解决在施工前,做到施工中重点突出,施工关键控制点心中有数
6 施工之前要对相关管理人员、施工作业人员、测量人员等进行专项施工技术和安全交底

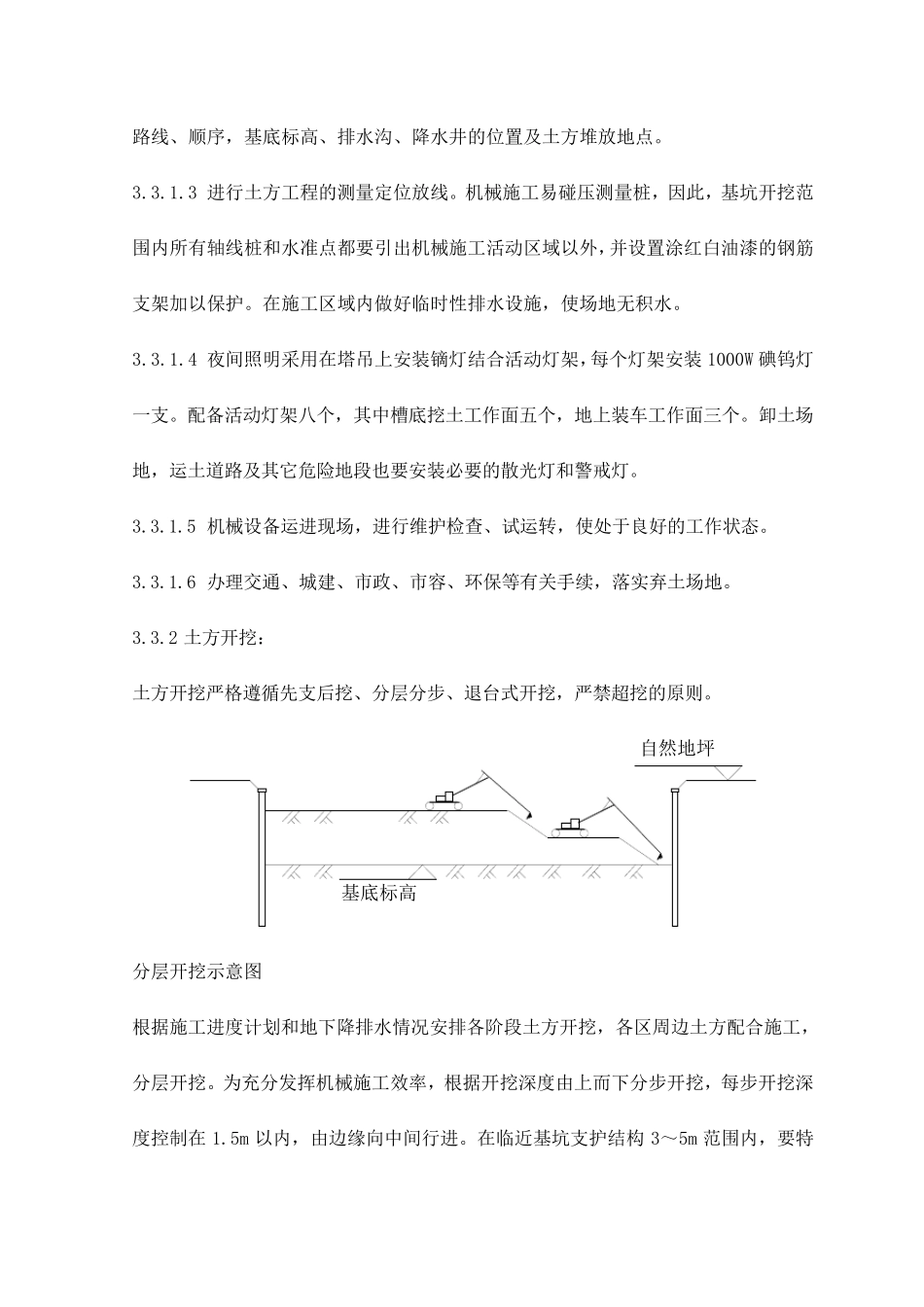

2 开挖方法与顺序 根据基础的结构特点与工期要求,基坑开挖拟采用机械大开挖的方式施工,基槽开挖流向自北向南进行,两步倒运的接力方式挖土,且土方开挖坡度应尽量放缓,土方坡度为 1:1~1:1
5,严禁一次开挖至底
基坑边坡按照支护设计图纸分级放坡
机械开挖至桩顶标高时预留300mm 土由人工修挖,保证基底土层不受扰动
