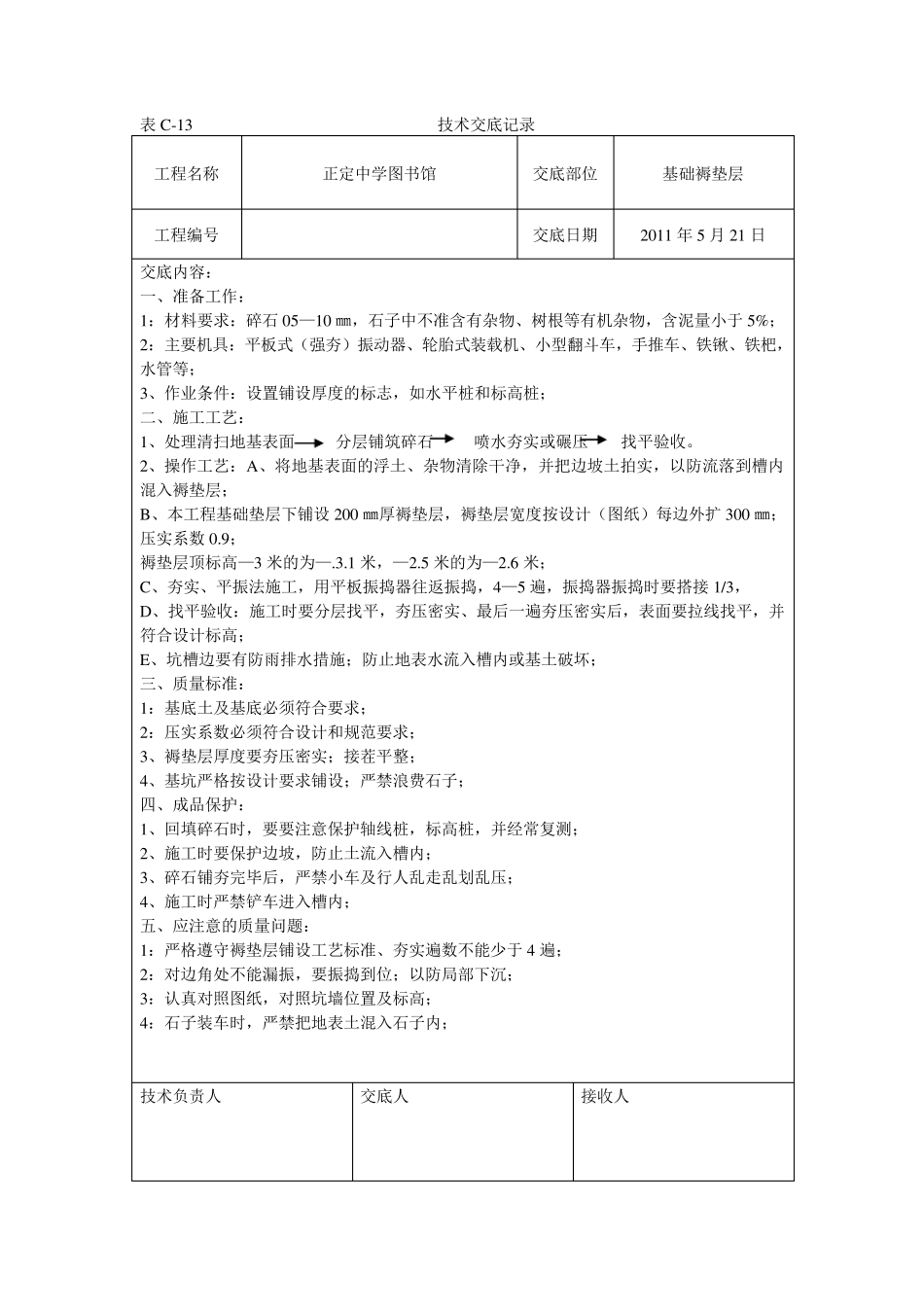

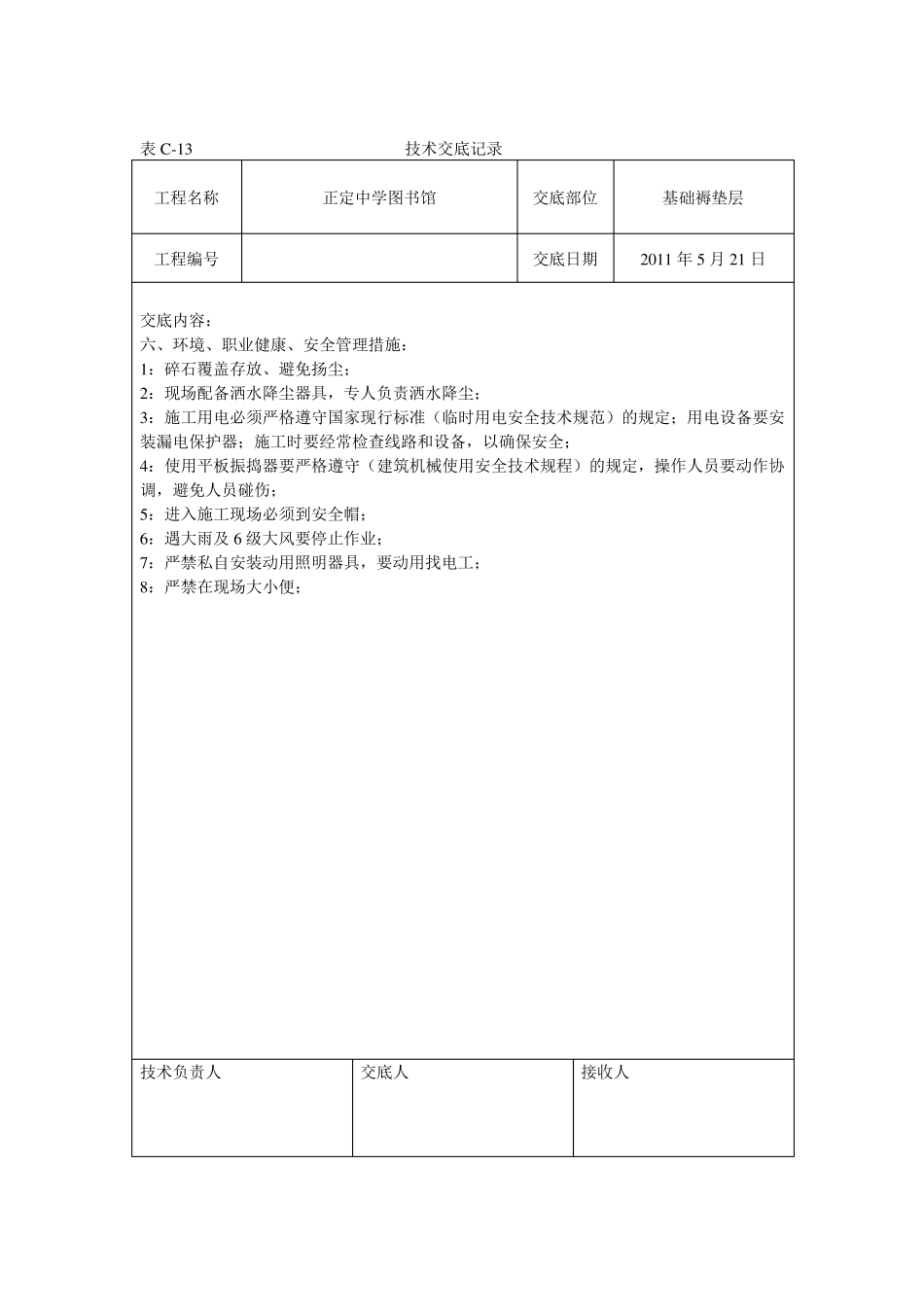

表C-13 技术交底记录 工程名称 正定中学图书馆 交底部位 基础褥垫层 工程编号 交底日期 2011 年5 月21 日 交底内容: 一、准备工作: 1:材料要求:碎石05—10 ㎜,石子中不准含有杂物、树根等有机杂物,含泥量小于 5%; 2:主要机具:平板式(强夯)振动器、轮胎式装载机、小型翻斗车,手推车、铁锹、铁杷,水管等; 3、作业条件:设置铺设厚度的标志,如水平桩和标高桩; 二、施工工艺: 1、处理清扫地基表面 分层铺筑碎石 喷水夯实或碾压 找平验收。 2、操作工艺:A、将地基表面的浮土、杂物清除干净,并把边坡土拍实,以防流落到槽内混入褥垫层; B、本工程基础垫层下铺设 200 ㎜厚褥垫层,褥垫层宽度按设计(图纸)每边外扩 300 ㎜;压实系数 0.9; 褥垫层顶标高—3 米的为—.3.1 米,—2.5 米的为—2.6 米; C、夯实、平振法施工,用平板振捣器往返振捣,4—5 遍,振捣器振捣时要搭接 1/3, D、找平验收:施工时要分层找平,夯压密实、最后一遍夯压密实后,表面要拉线找平,并符合设计标高; E、坑槽边要有防雨排水措施;防止地表水流入槽内或基土破坏; 三、质量标准: 1:基底土及基底必须符合要求; 2:压实系数必须符合设计和规范要求; 3、褥垫层厚度要夯压密实;接茬平整; 4、基坑严格按设计要求铺设;严禁浪费石子; 四、成品保护: 1、回填碎石时,要要注意保护轴线桩,标高桩,并经常复测; 2、施工时要保护边坡,防止土流入槽内; 3、碎石铺夯完毕后,严禁小车及行人乱走乱划乱压; 4、施工时严禁铲车进入槽内; 五、应注意的质量问题: 1:严格遵守褥垫层铺设工艺标准、夯实遍数不能少于 4 遍; 2:对边角处不能漏振,要振捣到位;以防局部下沉; 3:认真对照图纸,对照坑墙位置及标高; 4:石子装车时,严禁把地表土混入石子内; 技术负责人 交底人 接收人 表C -13 技术交底记录 工程名称 正定中学图书馆 交底部位 基础褥垫层 工程编号 交底日期 2011 年5 月21 日 交底内容: 六、环境、职业健康、安全管理措施: 1:碎石覆盖存放、避免扬尘; 2:现场配备洒水降尘器具,专人负责洒水降尘; 3:施工用电必须严格遵守国家现行标准(临时用电安全技术规范)的规定;用电设备要安装漏电保护器;施工时要经常检查线路和设备,以确保安全; 4:使用平板振捣器要严格遵守(建筑机械使用安全技术规程)的规定,操作人员要动作协调,避免人员碰伤; 5...
