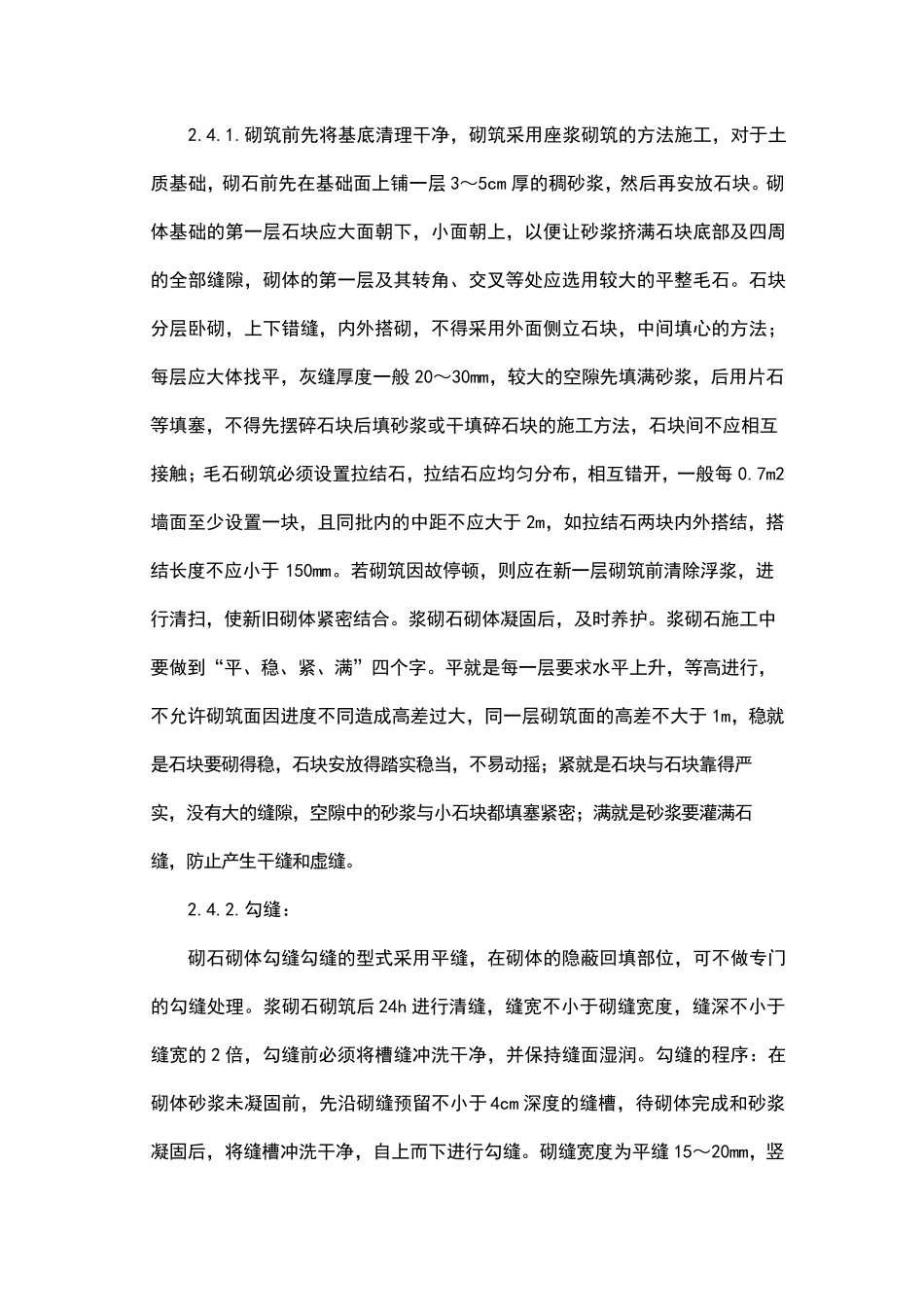

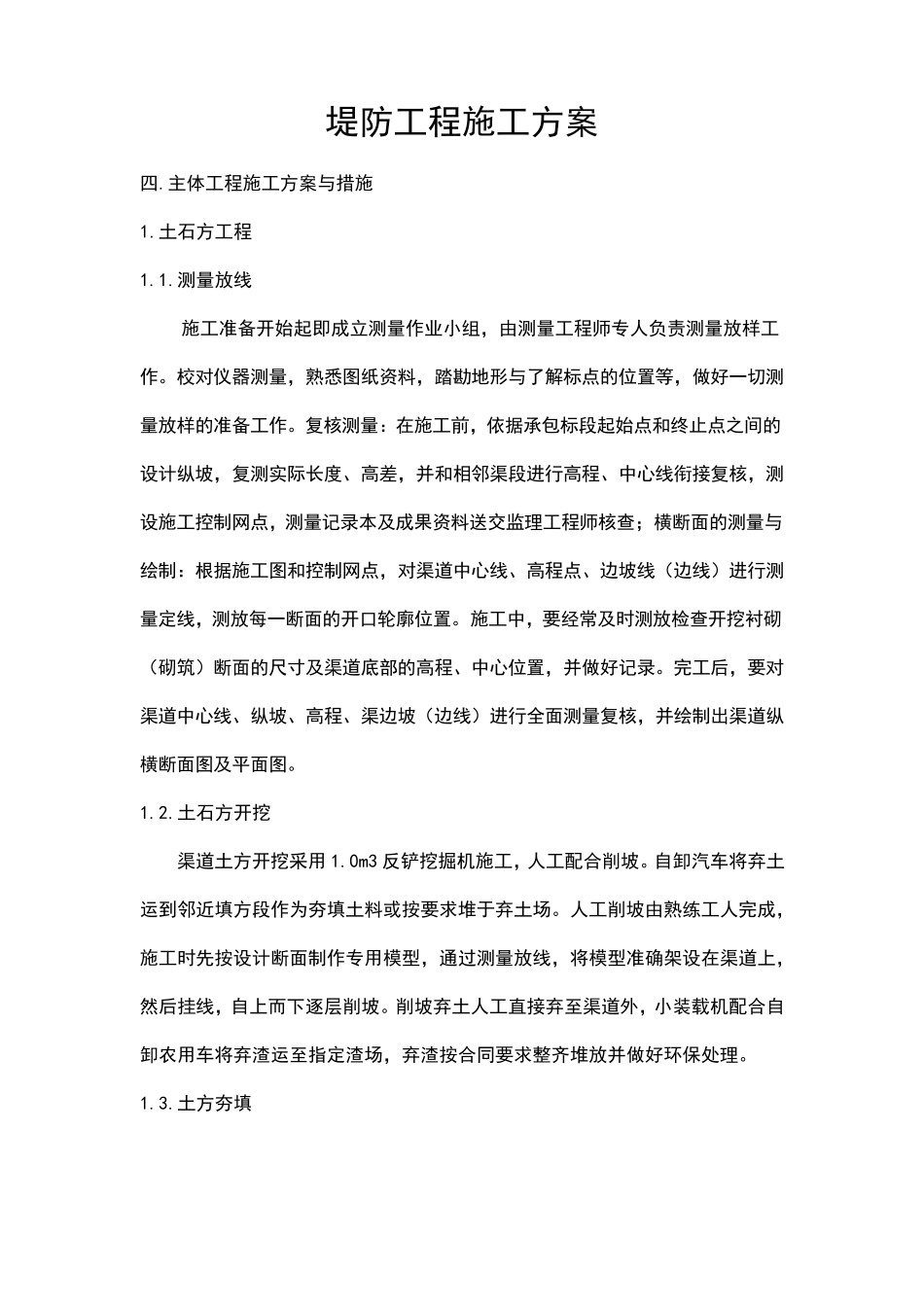

堤防工程施工方案 四.主体工程施工方案与措施 1.土石方工程 1.1.测量放线 施工准备开始起即成立测量作业小组,由测量工程师专人负责测量放样工作。校对仪器测量,熟悉图纸资料,踏勘地形与了解标点的位置等,做好一切测量放样的准备工作。复核测量:在施工前,依据承包标段起始点和终止点之间的设计纵坡,复测实际长度、高差,并和相邻渠段进行高程、中心线衔接复核,测设施工控制网点,测量记录本及成果资料送交监理工程师核查;横断面的测量与绘制:根据施工图和控制网点,对渠道中心线、高程点、边坡线(边线)进行测量定线,测放每一断面的开口轮廓位置。施工中,要经常及时测放检查开挖衬砌(砌筑)断面的尺寸及渠道底部的高程、中心位置,并做好记录。完工后,要对渠道中心线、纵坡、高程、渠边坡(边线)进行全面测量复核,并绘制出渠道纵横断面图及平面图。 1.2.土石方开挖 渠道土方开挖采用1.0m3 反铲挖掘机施工,人工配合削坡。自卸汽车将 弃 土运 到 邻近 填 方段作为 夯 填 土料或 按 要求 堆 于 弃 土场 。人工削坡由熟练 工人完成,施工时先 按 设计断面制作专用模 型 ,通 过 测量放线,将 模 型 准确 架 设在渠道上 ,然 后挂 线,自上 而 下 逐 层 削坡。削坡弃 土人工直 接弃 至 渠道外 ,小装 载 机配合自卸农 用车将 弃 渣 运 至 指 定渣 场 ,弃 渣 按 合同 要求 整 齐 堆 放并做好环 保 处 理。 1.3.土方夯 填 本工程土方夯填主要集中于渠系建筑物工程,填料尽量采用本渠段所挖可利用土料。土方夯填工程量较为分散,采取就近取土的办法,拟采用机械、人工摊铺土料,人工整平,以振动夯为主、人工辅助分层夯实。 土方夯填料质量必须符合设计要求,填筑前必须清除填筑基面的表层腐植土、草皮、树根、杂物,严格控制土料含水率达到或接近最优含水率,其偏差值应小于允许偏差值,填筑料的压实度要不小于95%。 2.砌体工程 2.1 浆砌石施工流程 测量放样→基础整修→块石运输到位→选石料→砂浆拌制、运输→挡土墙砌筑→勾缝→养护。 2.2. 材料质量要求 砌体石料应坚实新鲜,无风化剥落层或裂缝,石材表面无污垢、水锈等杂质。除少量用于塞缝的片石外,块石要求上下两面平行且大致平整,无尖角、薄边,块厚宜大于200mm,块石外露面需修琢加工。使 用前,按 照 招 标 文 件 的要求进 行其标 号 和 物理 力 学 指 标 的测定 ,并...
