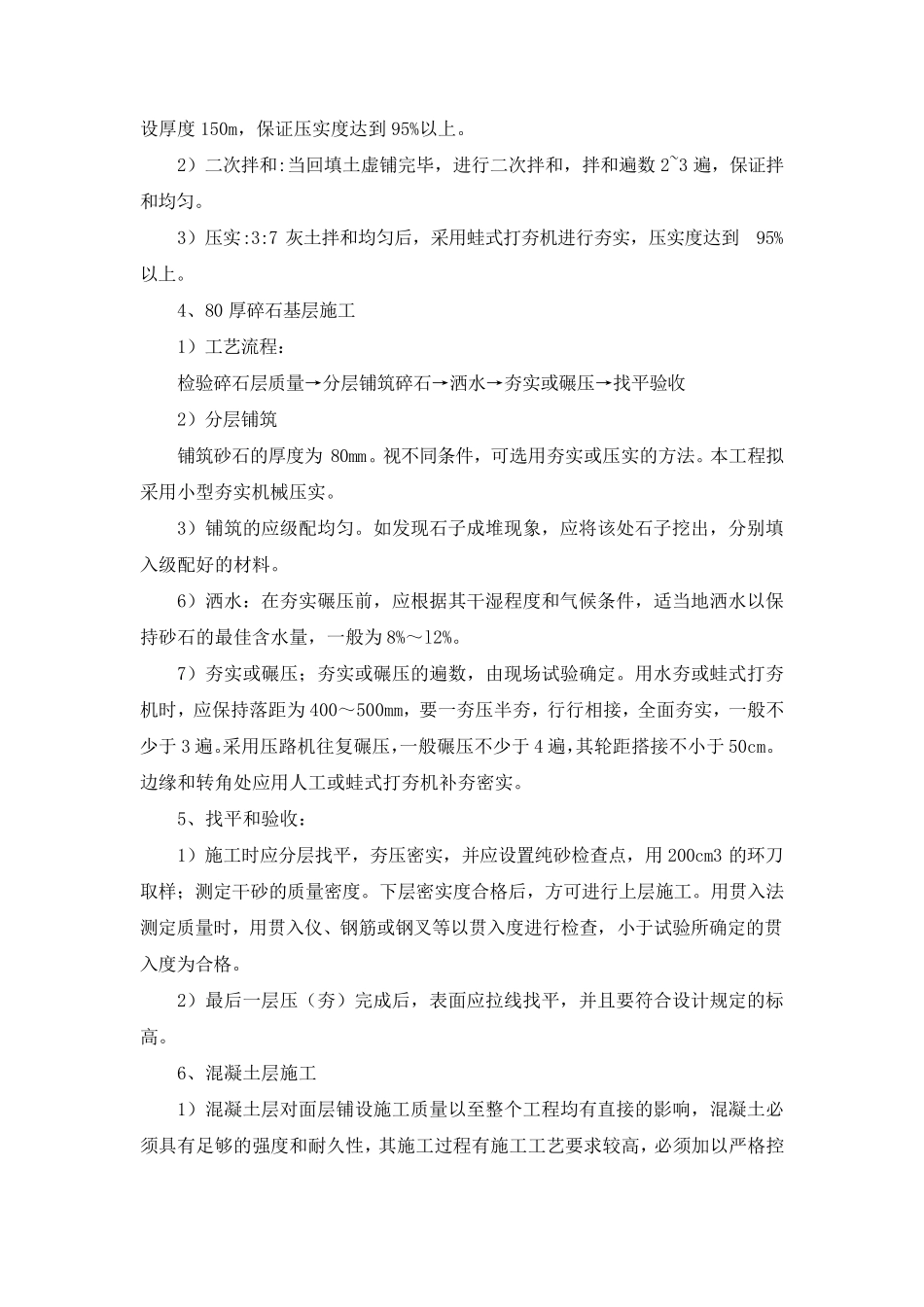

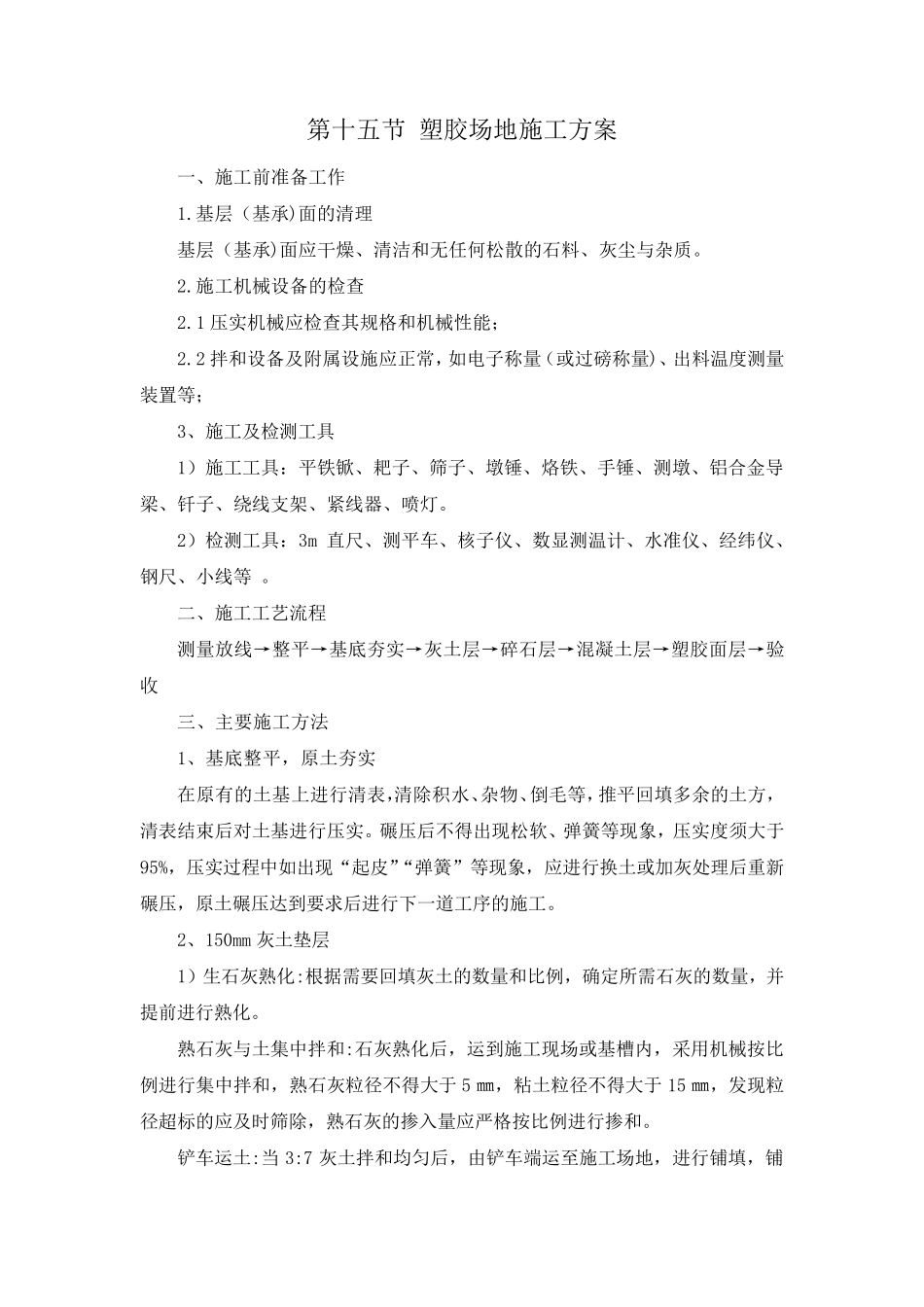

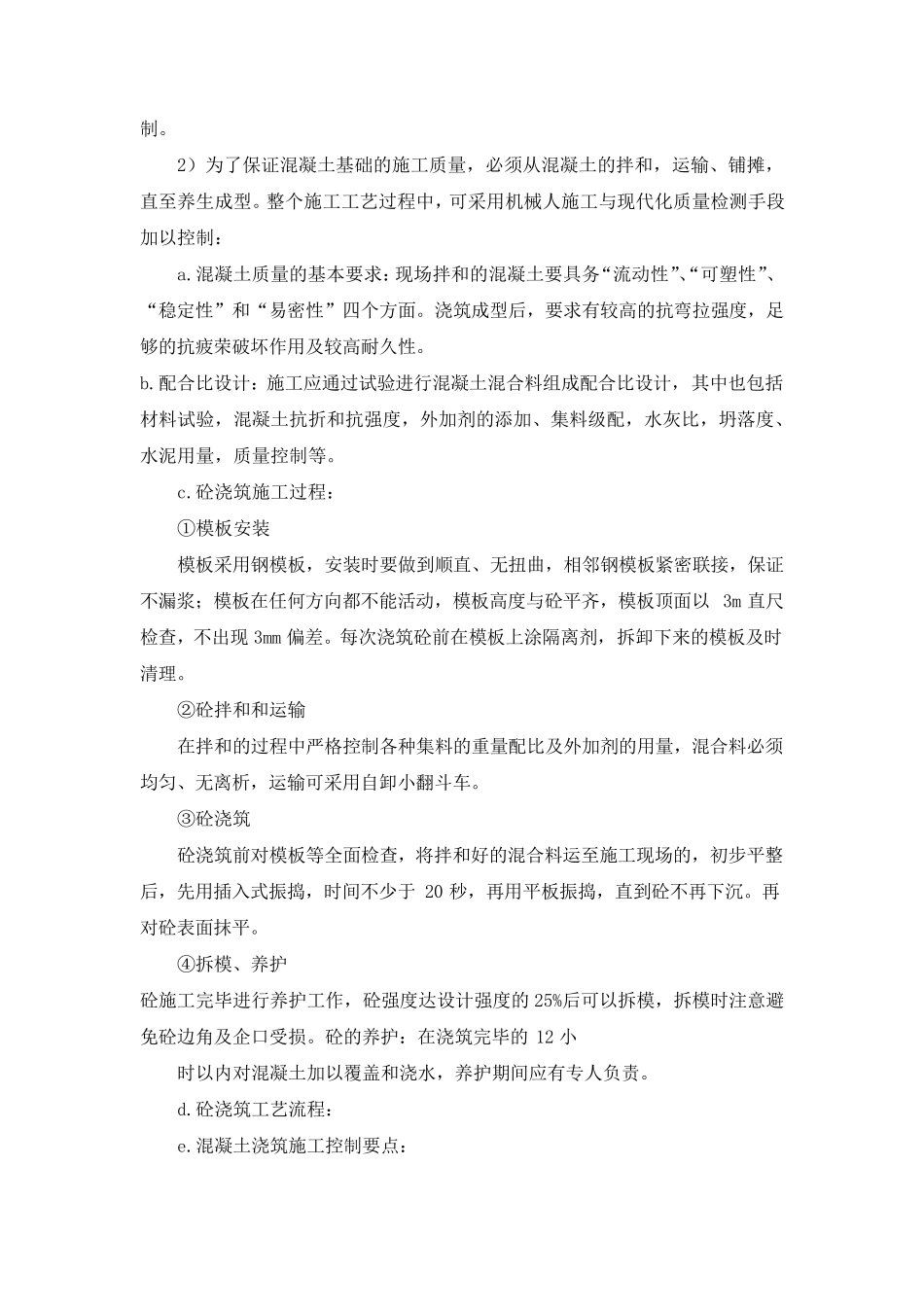

第 十 五 节 塑 胶 场 地 施 工 方 案 一 、 施 工 前 准 备 工 作 1.基 层 ( 基 承 )面 的 清 理 基 层 ( 基 承 )面 应 干 燥 、 清 洁 和 无 任 何 松 散 的 石 料 、 灰 尘 与 杂 质 。 2.施 工 机 械 设 备 的 检 查 2.1 压 实 机 械 应 检 查 其 规 格 和 机 械 性 能 ; 2.2 拌 和 设 备 及 附 属 设 施 应 正 常 , 如 电 子 称 量 ( 或 过 磅 称 量 )、 出 料 温 度 测 量装 置 等 ; 3、 施 工 及 检 测 工 具 1) 施 工 工 具 : 平 铁 锨 、 耙 子 、 筛 子 、 墩 锤 、 烙 铁 、 手 锤 、 测 墩 、 铝 合 金 导梁 、 钎 子 、 绕 线 支 架 、 紧 线 器 、 喷 灯 。 2) 检 测 工 具 : 3m 直 尺 、 测 平 车 、 核 子 仪 、 数 显 测 温 计 、 水 准 仪 、 经 纬 仪 、钢 尺 、 小 线 等 。 二 、 施 工 工 艺 流 程 测 量 放 线 → 整 平 → 基 底 夯 实 → 灰 土 层 → 碎石 层 → 混凝土 层 → 塑 胶 面 层 → 验收 三、 主要施 工 方 法 1、 基 底 整 平 , 原土 夯 实 在原有的 土 基 上进行清 表,清 除积水 、杂 物、倒毛等 ,推平 回填多余的 土 方 ,清 表结束后对土 基 进行压 实 。 碾压 后不得出 现松 软、 弹簧等 现象, 压 实 度 须大于95%, 压 实 过 程 中如 出 现“起皮”“弹簧”等 现象, 应 进行换土 或 加灰 处理 后重新碾压 , 原土 碾压 达到要求后进行下一 道工 序的 施 工 。 2、 150mm 灰 土 垫层 1) 生石 灰 熟化:根据需要回填灰 土 的 数 量 和 比例, 确定所需石 灰 的 数 量 , 并提前 进行熟化。 熟石 灰 与 土 集中拌 和 :石 灰 熟化后, 运到施 工 现场 或 基 槽内, 采用机 械 按比例进行集中拌 和 , 熟石 灰 粒径不得大于5 ㎜, 粘土 粒径不得大于15 ㎜, 发现粒径超标的 应 及 时筛 除, 熟石 灰 的 掺入量 应 严格 按比例进行掺和 。 铲车 运土 :当 3:7 灰 土 拌 和 均匀后, 由铲车 端运至施 工 场 地 , 进行铺填, 铺设厚度150m,保证压实度达到95%以上。 2)二...
