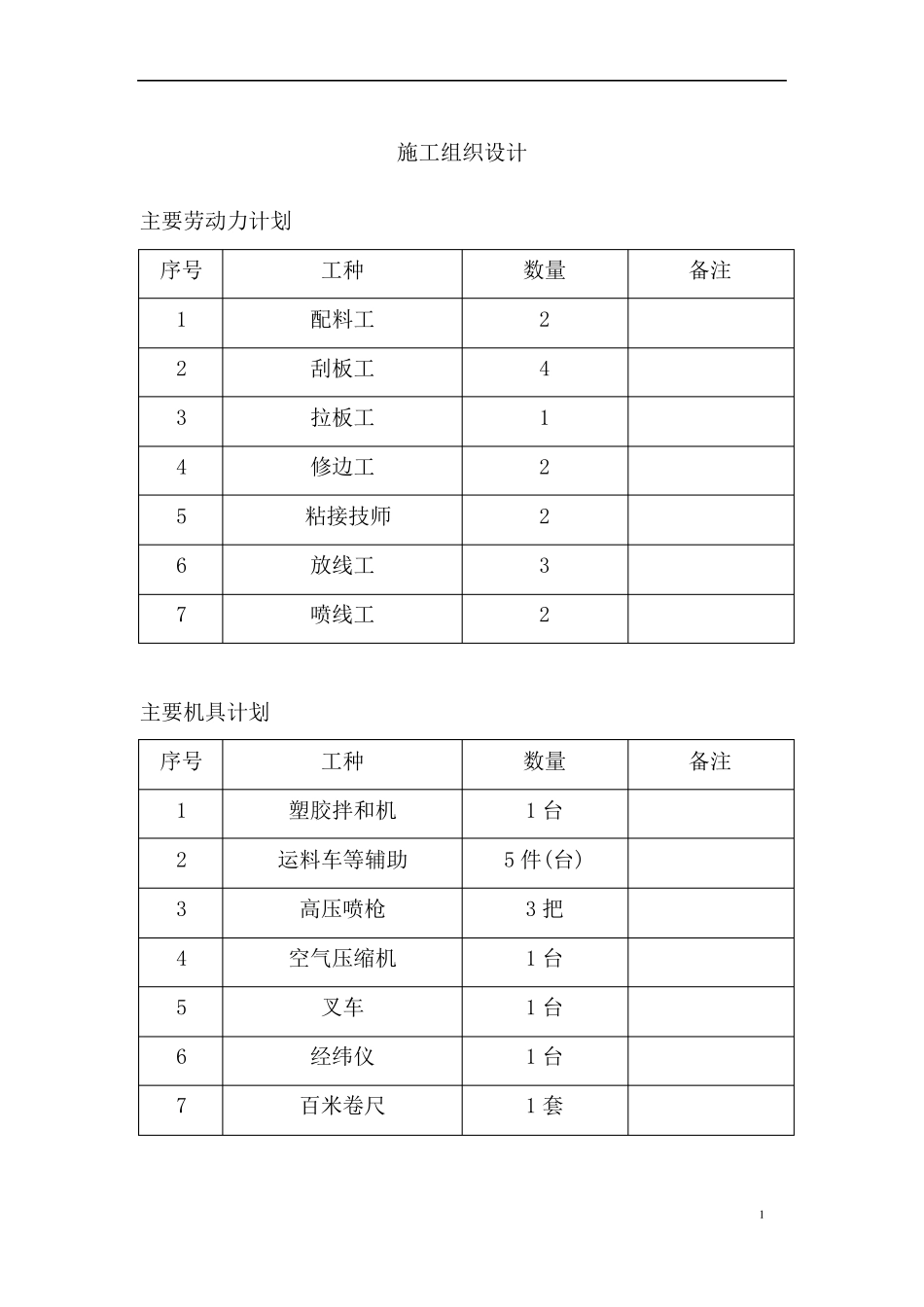

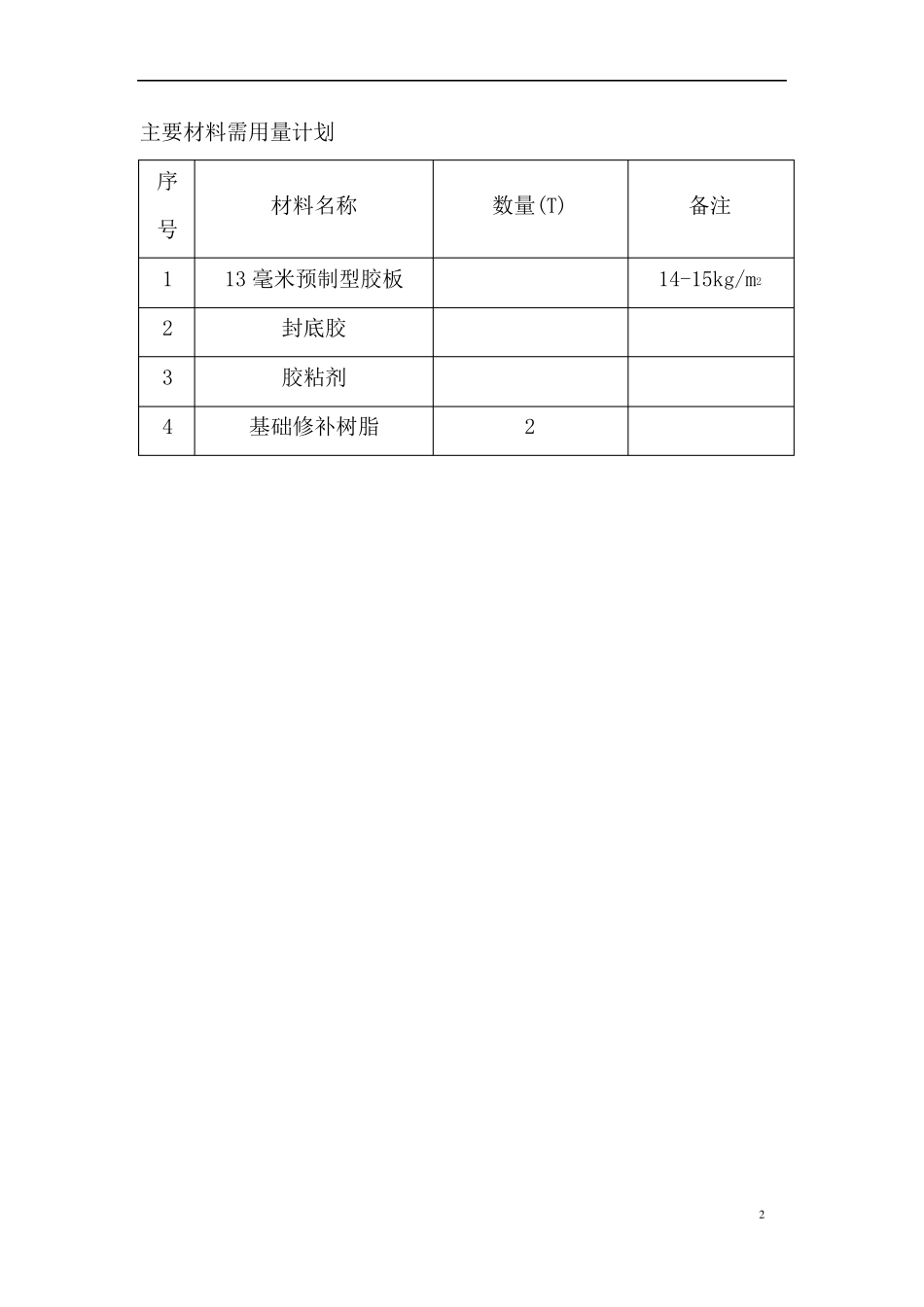

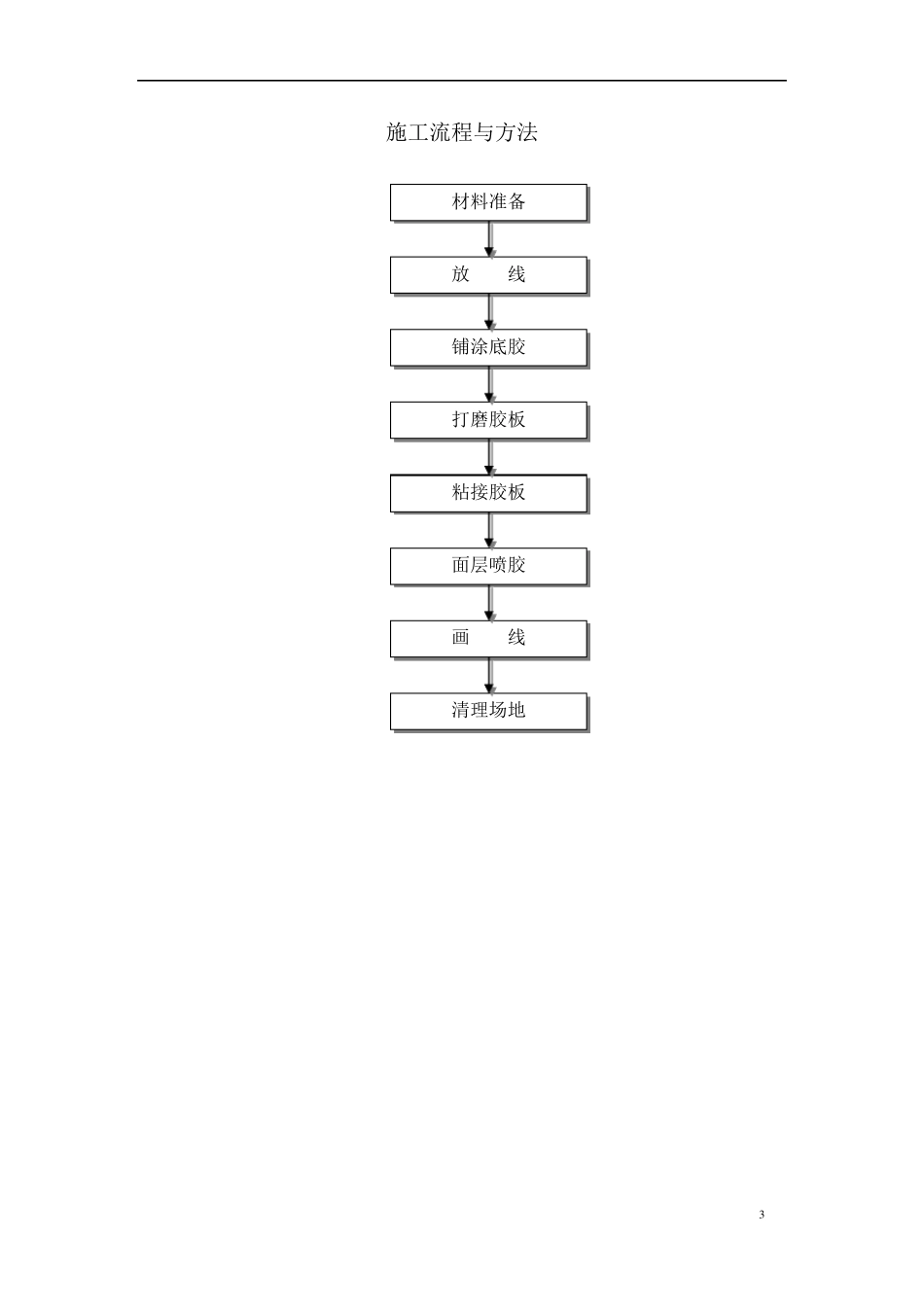

1 施工组织设计 主要劳动力计划 序号 工种 数量 备注 1 配料工 2 2 刮板工 4 3 拉板工 1 4 修边工 2 5 粘接技师 2 6 放线工 3 7 喷线工 2 主要机具计划 序号 工种 数量 备注 1 塑胶拌和机 1 台 2 运料车等辅助 5 件(台) 3 高压喷枪 3 把 4 空气压缩机 1 台 5 叉车 1 台 6 经纬仪 1 台 7 百米卷尺 1 套 2 主要材料需用量计划 序号 材料名称 数量(T) 备注 1 13 毫米预制型胶板 14-15kg/m2 2 封底胶 3 胶粘剂 4 基础修补树脂 2 3 施工流程与方法 材料准备 放 线 铺涂底胶 清理场地 面层喷胶 画 线 粘接胶板 打磨胶板 4 具体施工方法 一、准备工作 1、 材料进场 2、 施工工具与器械的准备 3、 水电到位 二、基础处理 4、 对不符合条件的地面进行打磨、修补 5、 清扫场地 三、放线 先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线
四、跑道打磨 将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨
作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固 注意事项: 打磨过程中打磨机要匀速前进,切勿损坏跑道表面
五、铺涂底胶 用专业的封底胶(甲乙组比例 1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂
作用: 5 1、 防 止 底 层 渗 水 2、 基 础 找 平 3、 该 专 业 封 底 胶 与 底 层 基 础 和 上 层 胶 板 具 有 较 好 的 粘 接 力 ,从 而 确 保 跑 道 的 粘 接 效 果
注 意 事 项 : 6、 基 础 表 面 干 燥 条 件 下 方 可 施 工 7、 基 础 表 面 清 扫 干 净 六 、 跑 道
