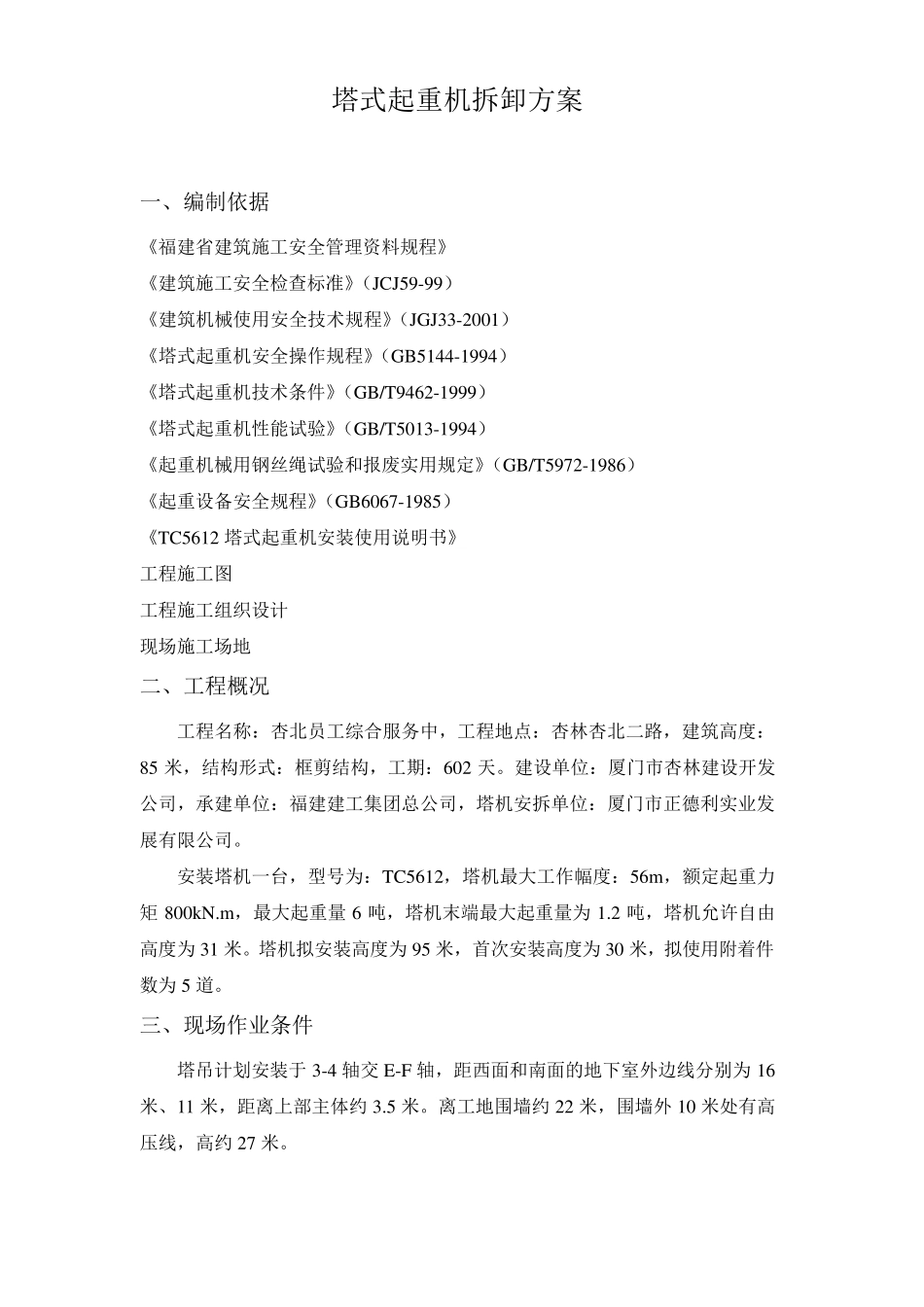

塔式起重机拆卸方案 一、编制依据 《福建省建筑施工安全管理资料规程》 《建筑施工安全检查标准》(JCJ59-99) 《建筑机械使用安全技术规程》(JGJ33-2001) 《塔式起重机安全操作规程》(GB5144-1994) 《塔式起重机技术条件》(GB/T9462-1999) 《塔式起重机性能试验》(GB/T5013-1994) 《起重机械用钢丝绳试验和报废实用规定》(GB/T5972-1986) 《起重设备安全规程》(GB6067-1985) 《TC5612 塔式起重机安装使用说明书》 工程施工图 工程施工组织设计 现场施工场地 二、工程概况 工程名称:杏北员工综合服务中,工程地点:杏林杏北二路,建筑高度:85 米,结构形式:框剪结构,工期:602 天
建设单位:厦门市杏林建设开发公司,承建单位:福建建工集团总公司,塔机安拆单位:厦门市正德利实业发展有限公司
安装塔机一台,型号为:TC5612,塔机最大工作幅度:56m ,额定起重力矩800kN
m ,最大起重量6 吨,塔机末端最大起重量为 1
2 吨,塔机允许自由高度为 31 米
塔机拟安装高度为 95 米,首次安装高度为 30 米,拟使用附着件数为 5 道
三、现场作业条件 塔吊计划安装于3-4 轴交E-F 轴,距西面和南面的地下室外边线 分 别 为 16米、11 米,距离 上 部 主 体 约 3
离 工地围 墙 约 22 米,围 墙 外10 米处 有高压 线 ,高约 27 米

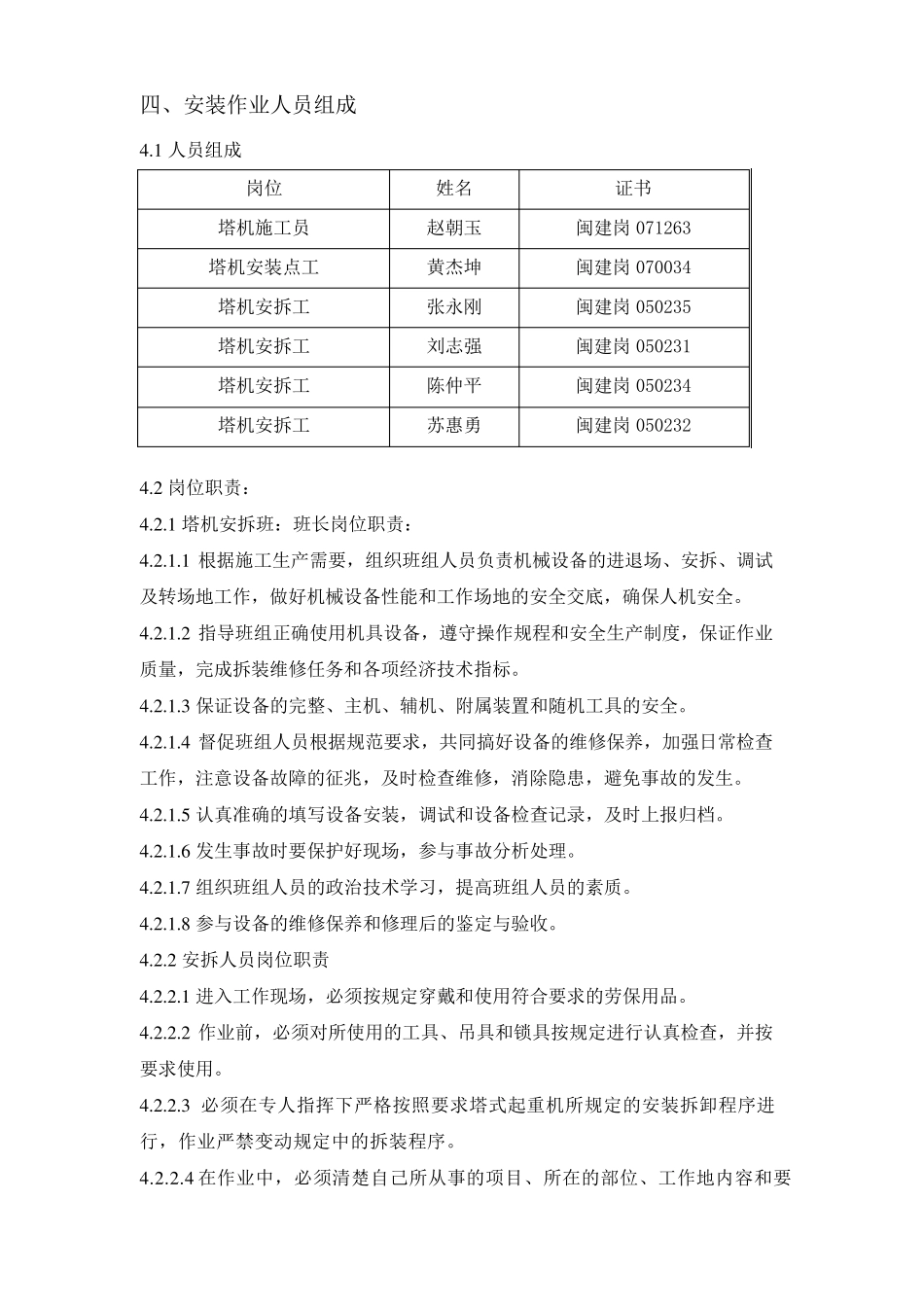

四、安装作业人员组成 4
1 人员组成 岗位 姓名 证书 塔机施工员 赵朝玉 闽建岗 071263 塔机安装点工 黄杰坤 闽建岗 070034 塔机安拆工 张永刚 闽建岗 050235 塔机安拆工 刘志强 闽建岗 050231 塔机安拆工 陈仲平 闽建岗 050234 塔机安拆工 苏惠勇 闽建岗 050232 4

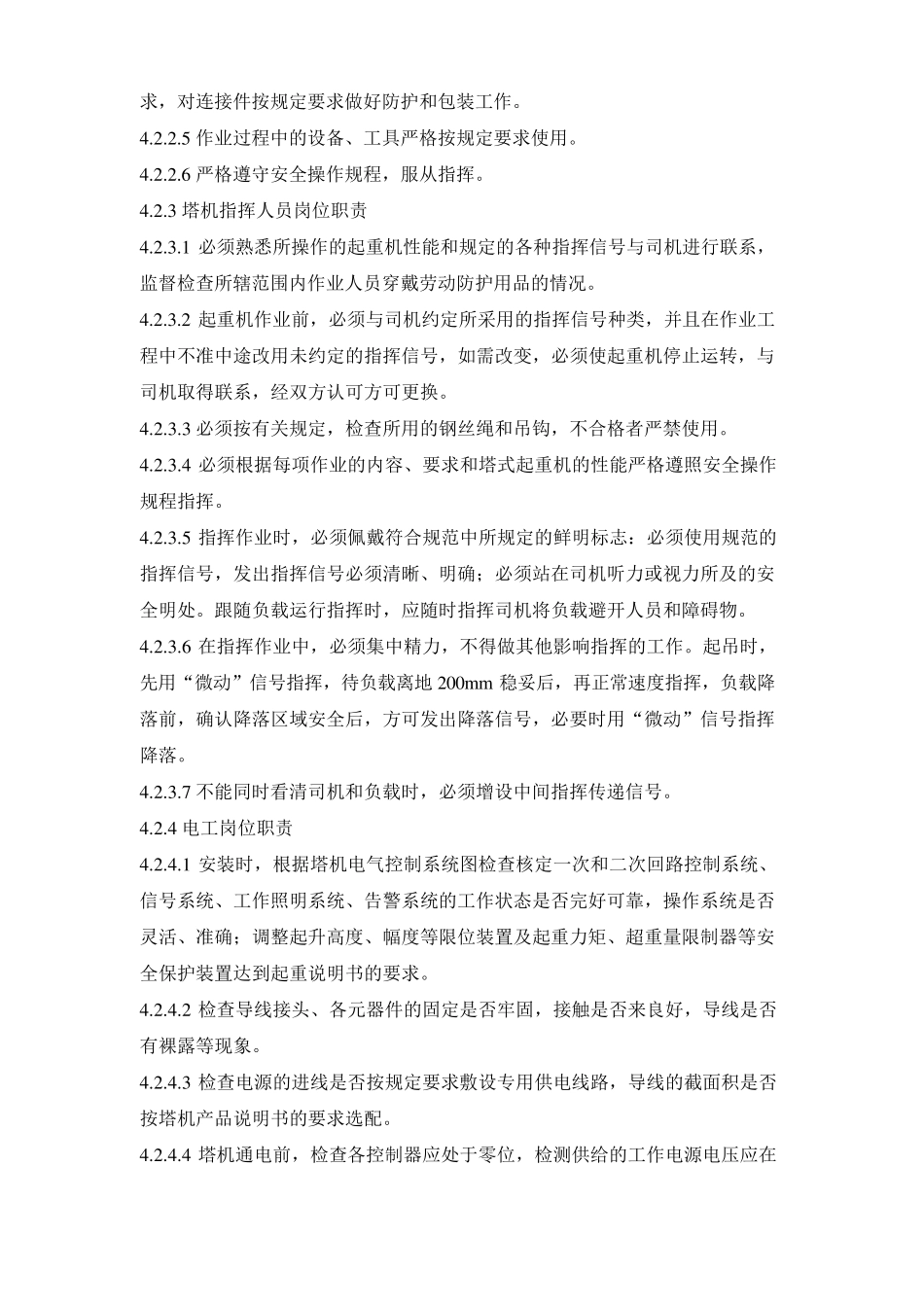

2 岗位职责
