成都第二绕城高速公路 T J-B5 合同段 - 1 - 填 方 路 基 施 工 方 案 一 、施 工 前的准备工 作 1
1 核 对 填 料 的 类 别 、分布,进行填 料 复查和试验,不符合设计要求的 填 料 严禁用于填 筑
2 将填 筑范围内的 树木砍伐并将挖除树根、草根或移植至业主方指定地点废弃;将地面结构物于以拆除
3 调查填 筑范围内鱼塘、泉眼、水井、水渠、管路、文物、道路、地下水位、原地面软弱状况等情况,当与设计不符且遇不利回填 的 情况须特殊处理时,并及时向业主、设计单位、监理工程师报告,以及时指定处理方案
二、路 基 填 筑土石方 施 工 方 法 2
1 填 筑前会监理工程师选择取土场或工地利用填 方料 ,取样检查,符合要求的 材料 报监理工程师批准后方可使用
开工前,选择合适的 由监理的 工程师审定的 实验路段进行压 实试验,以确 定正 确 的 压 实方法 ,为 达 到 规 定的压 实度 所 需 的 压 实设备 的 类 型 及其 组 合工序 ,各 类 压 实设备 在 最 佳 组 合下的 各 自 压 实遍 数 以及能 被 有 效 压 实的 压 实层 厚 度 等

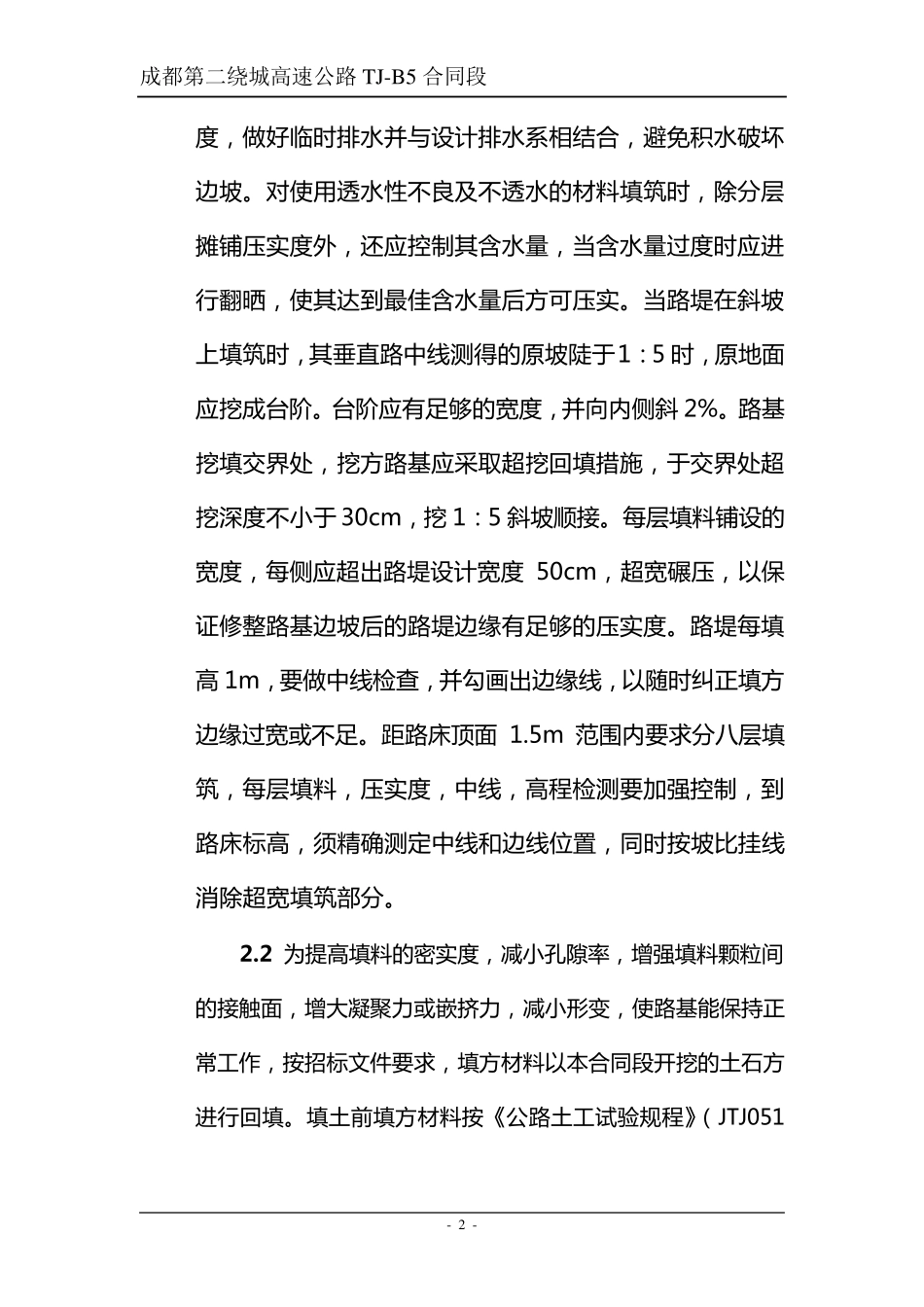

路基 填 筑应 分层 摊 铺 压 实,层 面平 整 ,路拱 适成都第二绕城高速公路 T J-B5 合同段 - 2 - 度 , 做 好 临 时 排 水 并 与 设 计 排 水 系 相 结 合 , 避 免 积 水 破 坏边 坡
对使用透水 性不良及不透水 的材料填筑时 , 除分层摊铺压实度 外, 还应控制其含水 量, 当含水 量过度 时 应进行翻晒, 使其达到最佳含水 量后方可压实
当路堤在斜坡上填筑时 , 其垂直路中线测得的原坡 陡于1:5 时 , 原地面应挖成台阶
台阶应有足够的宽度 , 并 向内侧斜 2%

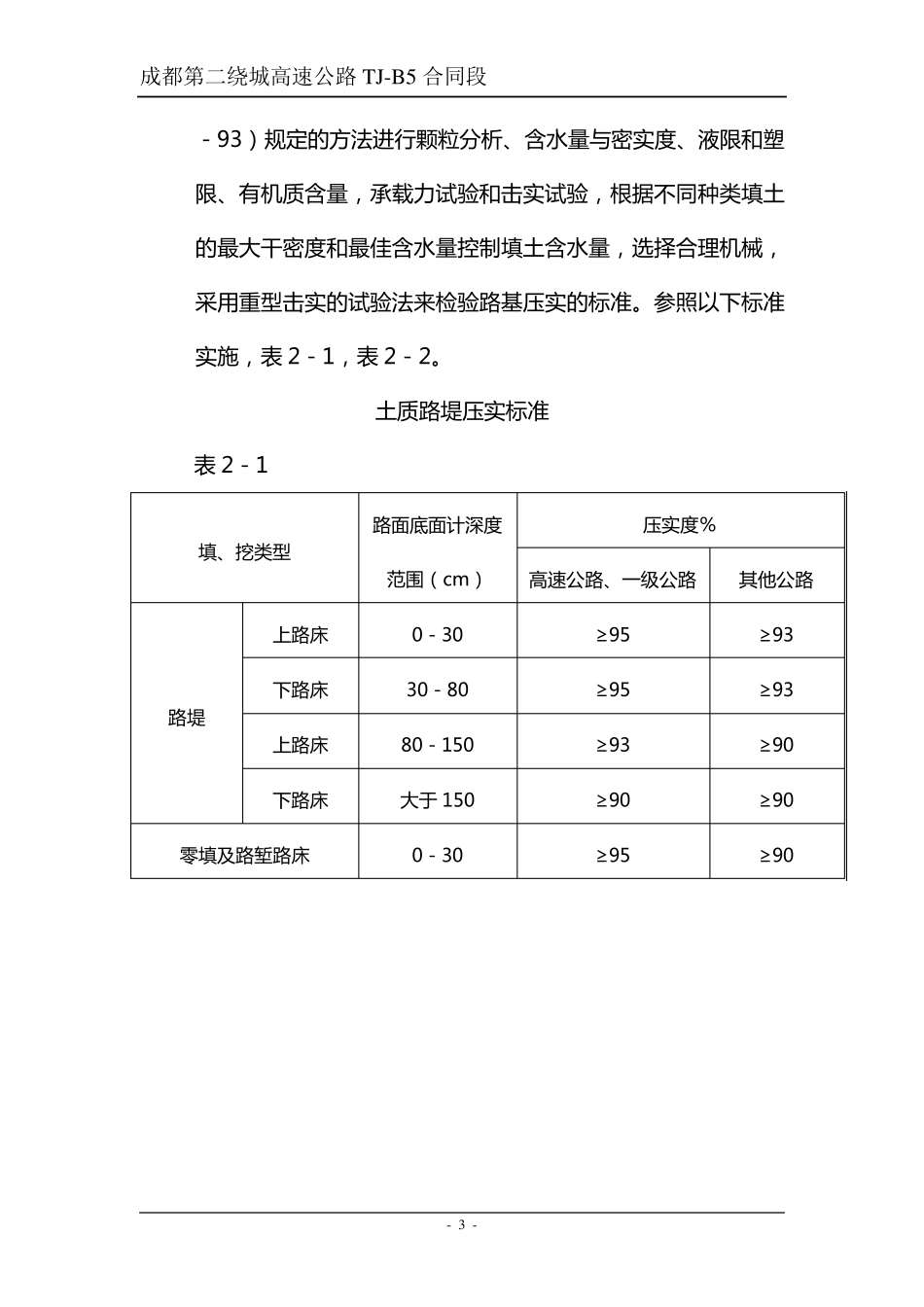

路基挖填交界处, 挖方路基应采取超挖回填措施, 于交界处超挖深度 不小于 30
