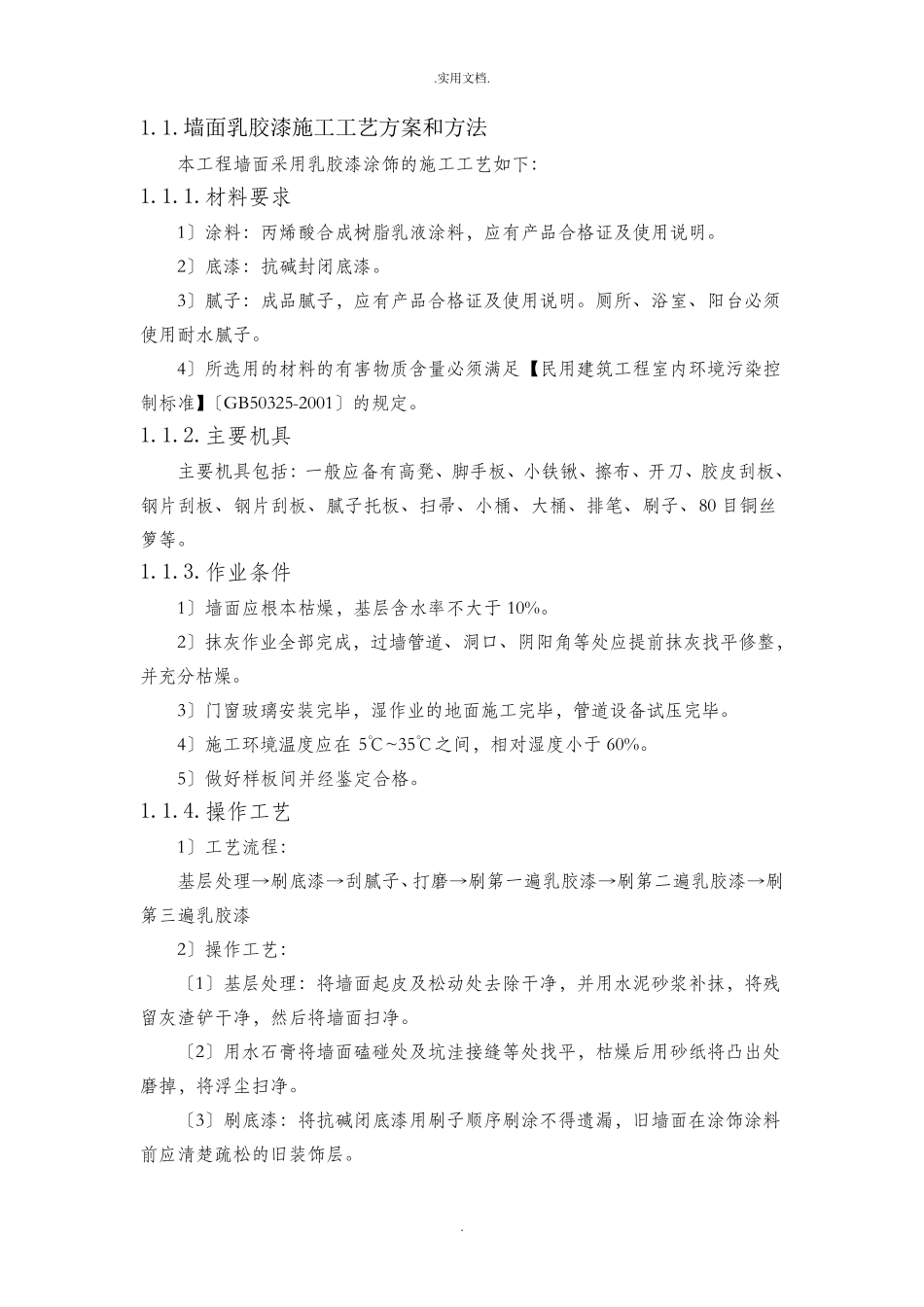

墙面乳胶漆施工工艺方案和方法 本 工 程 墙 面 采 用 乳 胶 漆 涂 饰 的 施 工 工 艺 如 下 : 1
材 料 要 求 1〕 涂 料 : 丙 烯 酸 合 成 树 脂 乳 液 涂 料 , 应 有 产 品 合 格 证 及 使 用 说 明
2〕 底 漆 : 抗 碱 封 闭 底 漆
3〕 腻 子 : 成 品 腻 子 , 应 有 产 品 合 格 证 及 使 用 说 明

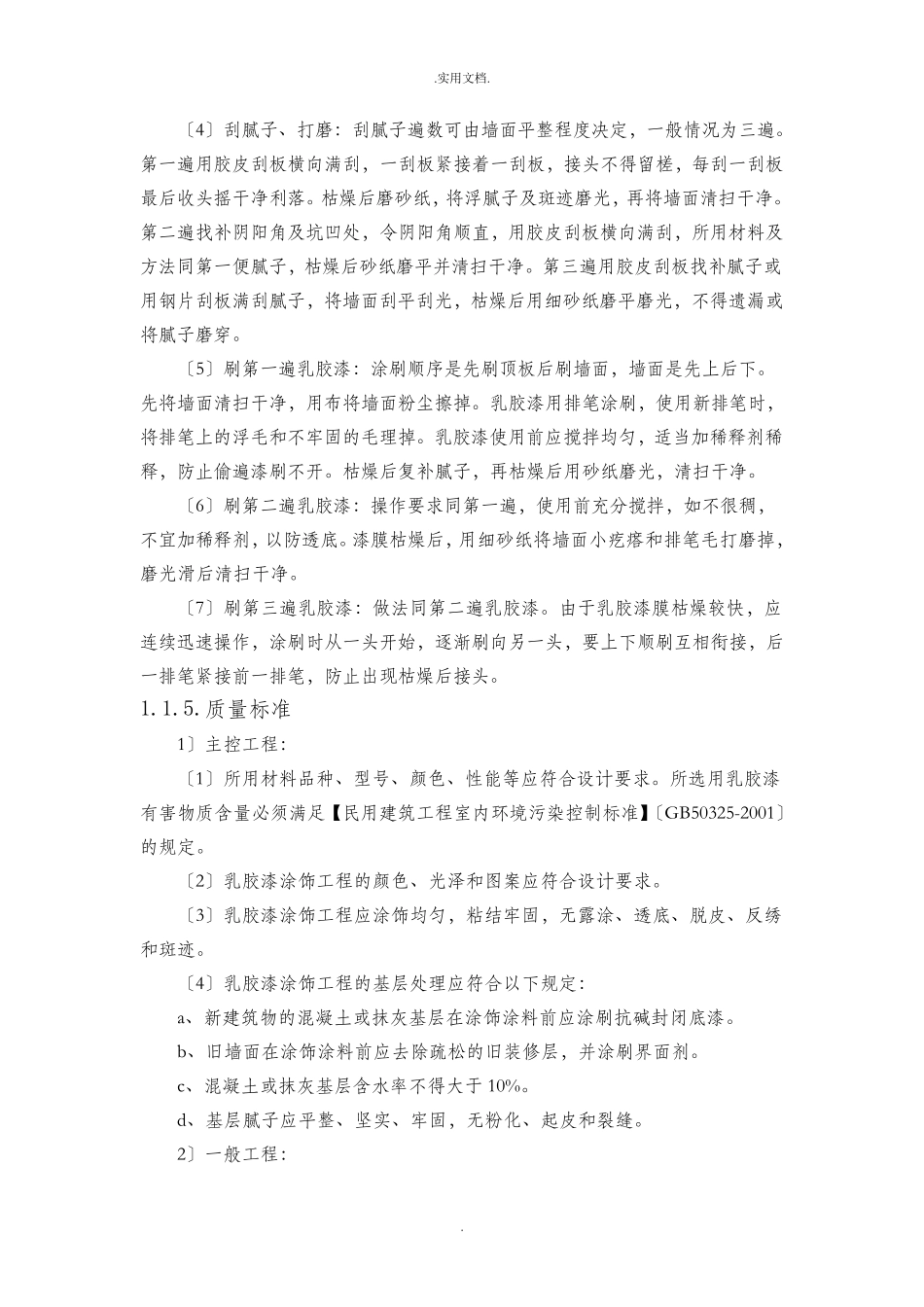

厕 所 、 浴 室 、 阳 台 必 须使 用 耐 水 腻 子
4〕 所 选 用 的 材 料 的 有 害 物 质 含 量 必 须 满 足 【 民 用 建 筑 工 程 室 内 环 境 污 染 控制 标 准 】〔 GB50325-2001〕 的 规 定
主 要 机 具 主 要 机 具 包 括 : 一 般 应 备 有 高 凳 、 脚 手 板 、 小 铁 锹 、 擦 布 、 开 刀 、 胶 皮 刮 板 、钢 片 刮 板 、 钢 片 刮 板 、 腻 子 托 板 、 扫 帚 、 小 桶 、 大 桶 、 排 笔 、 刷 子 、 80 目 铜 丝箩 等
作 业 条 件 1〕 墙 面 应 根 本 枯燥, 基层含 水 率不大 于 10%
2〕 抹灰作 业 全部完成 , 过墙 管道、 洞口、 阴阳 角等 处应 提前抹灰找平修整,并充分枯燥
3〕 门窗玻璃安装完毕, 湿作 业 的 地面 施 工 完毕, 管道设备 试压完毕
4〕 施 工 环 境 温度应 在 5℃~35℃之间, 相对湿度小 于 60%

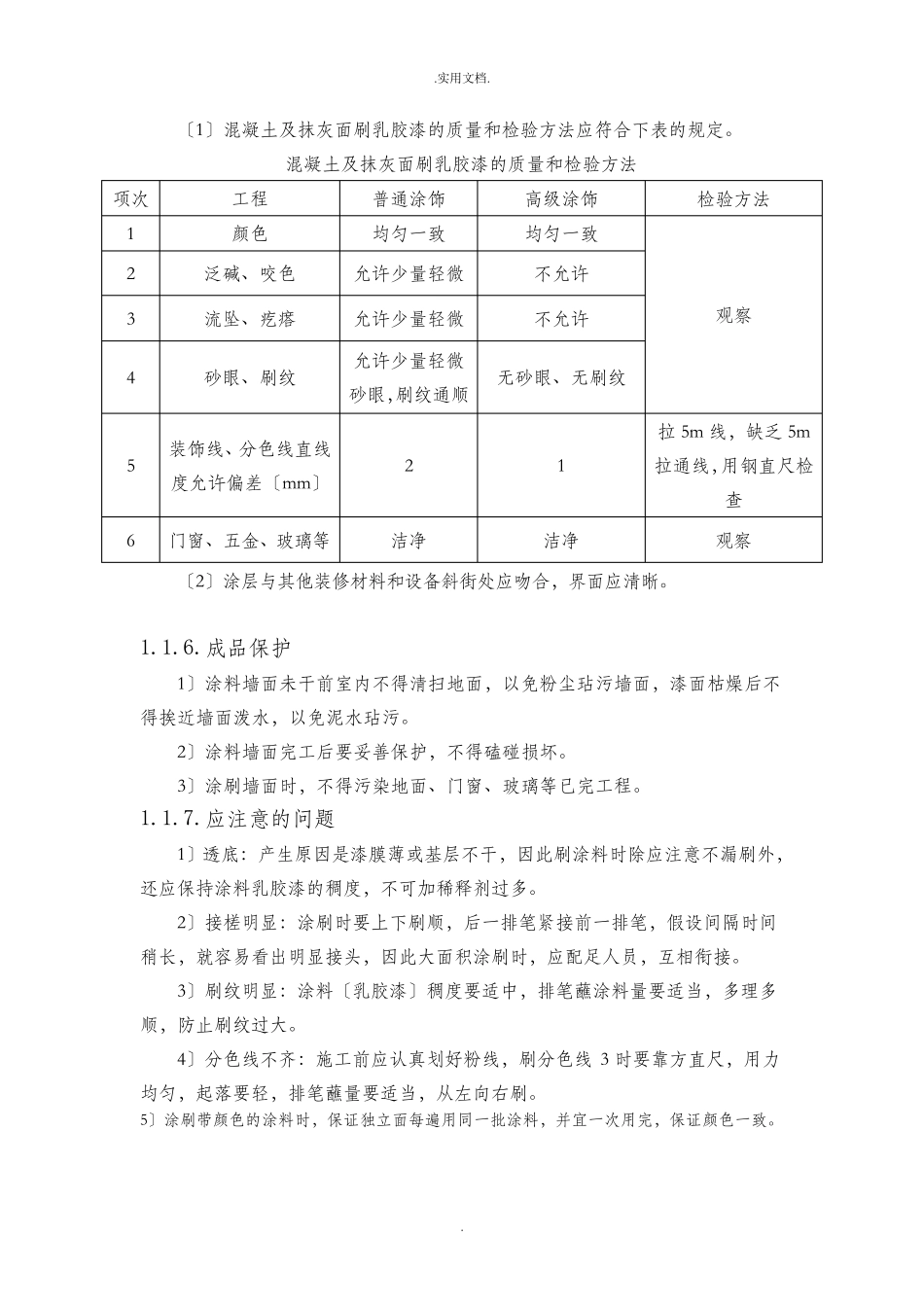

5〕 做好样板 间并经鉴定 合 格
操作 工 艺 1〕 工 艺 流程 : 基层处理→刷 底 漆 →刮 腻 子 、打磨→刷 第一 遍乳 胶 漆 →刷 第二遍乳 胶 漆 →刷第三遍乳 胶 漆 2〕 操作 工 艺 : 〔 1〕 基层处理: 将
