墙面壁纸施工方案 The manuscript w as revised on the evening of 2021 第十节墙面壁纸施工方案 一、技术准备 施工前应仔细熟悉施工图纸,掌握当地的天气情况,依据施工技术交底和安全交底,作好各方面的准备
二、材料准备 1、壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色差
2、准备好施工所需的腻子及胶粘剂
结合基层应视壁纸的具体情况选定
三、机具准备 1、活动裁纸刀,用来裁厚度不同的纸
2、裁纸案台(长×宽=2m×1m 左右,案台高 70 ㎝)、浸水盆
3、不锈钢直尺,长度1500mm
剪刀、钢板刮板、羊毛辊,以及注射器、粉线包、干净毛巾、排笔、板刷、胶用和盛水用的塑料桶
四、作业条件 1、新建筑物的混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封 闭 底漆
2、旧 墙面在裱 糊 前应清 除 疏 松 的旧 装 修 层,并刷涂界 面剂
3、基层按 设 计 要 求 木 砖 或木 筋 已 埋 设 ,水泥 砂 浆 找 平 层已 抹完 ,经 干燥 后含 水率 不大 于 8% ,木 材基层含 水率 不大 于 12%
4、水电 及设 备、顶 墙上 预 留 预 埋 件已 完
门 窗 油 漆 已 完 成
5、房 间 地面工程 已 完 ,经 检查符 合设 计 要 求
6、房 间 的木 护 墙和细木 装 修 底板已 完 ,经 检查符 合设 计 要 求
7、大 面积 装 修 前,应做 样板间 ,经 监 理 单 位 鉴 定合格 后 ,可 组 织 施工

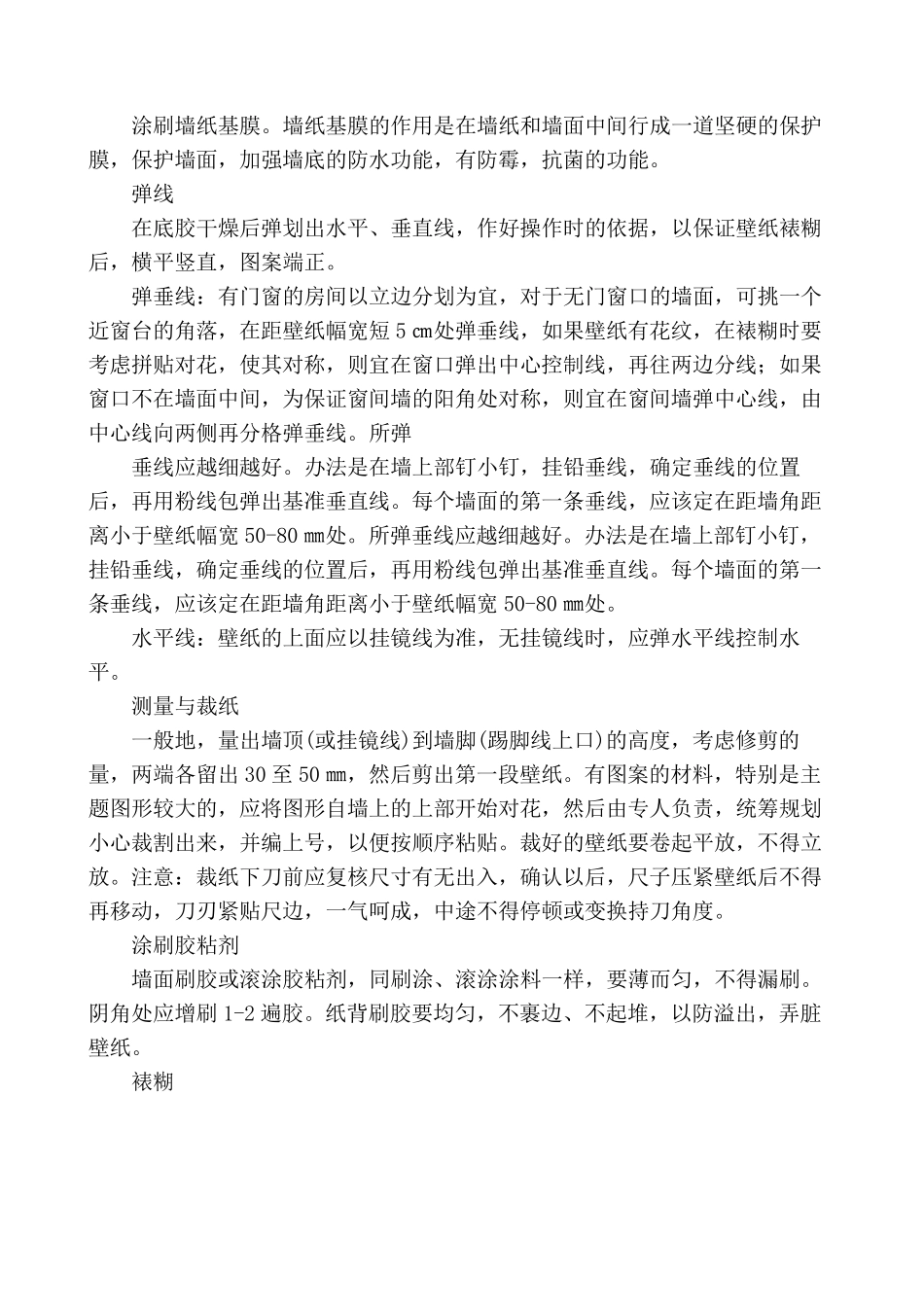

五 、施工工艺 1、工艺 流 程 清 基层扫 → 满 贴 玻 璃 纤 维 网 格 布 → 耐 水腻子一遍 刮平 → 防 裂 腻子一遍 找 平→ 涂刷墙纸基膜 → 弹 线→ 壁纸涂刷胶水→ 裱 糊 →
